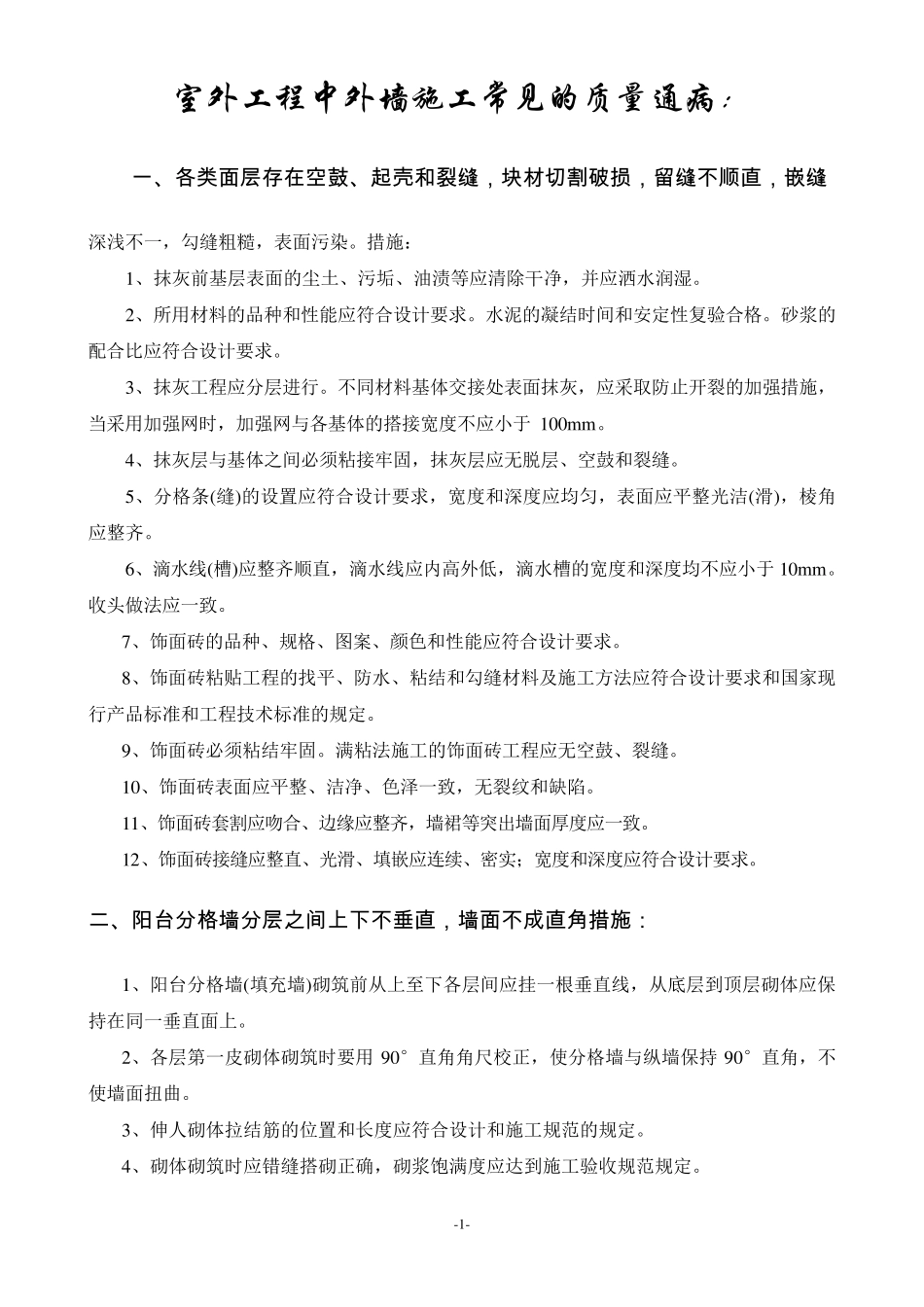

-1- 室外工程中外墙施工常见的质量通病: 一 、各类面层存在空鼓、起壳和裂缝,块材切割破损,留缝不顺直,嵌缝 深浅不一,勾缝粗糙,表面污染
措施: 1、抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿
2、所用材料的品种和性能应符合设计要求
水泥的凝结时间和安定性复验合格
砂浆的配合比应符合设计要求
3、抹灰工程应分层进行
不同材料基体交接处表面抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于 100m m
4、抹灰层与基体之间必须粘接牢固,抹灰层应无脱层、空鼓和裂缝
5、分格条(缝)的设置应符合设计要求,宽度和深度应均匀,表面应平整光洁(滑),棱角应整齐
6、滴水线(槽)应整齐顺直,滴水线应内高外低,滴水槽的宽度和深度均不应小于 10m m
收头做法应一致
7、饰面砖的品种、规格、图案、颜色和性能应符合设计要求
8、饰面砖粘贴工程的找平、防水、粘结和勾缝材料及施工方法应符合设计要求和国家现行产品标准和工程技术标准的规定
9、饰面砖必须粘结牢固
满粘法施工的饰面砖工程应无空鼓、裂缝
10、饰面砖表面应平整、洁净、色泽一致,无裂纹和缺陷
11、饰面砖套割应吻合、边缘应整齐,墙裙等突出墙面厚度应一致
12、饰面砖接缝应整直、光滑、填嵌应连续、密实;宽度和深度应符合设计要求
二、阳台分格墙分层之间上下不垂直,墙面不成直角措施: 1、阳台分格墙(填充墙)砌筑前从上至下各层间应挂一根垂直线,从底层到顶层砌体应保持在同一垂直面上
2、各层第一皮砌体砌筑时要用 90°直角角尺校正,使分格墙与纵墙保持90°直角,不使墙面扭曲
3、伸人砌体拉结筋的位置和长度应符合设计和施工规范的规定
4、砌体砌筑时应错缝搭砌正确,砌浆饱满度应达到施工验收规范规定

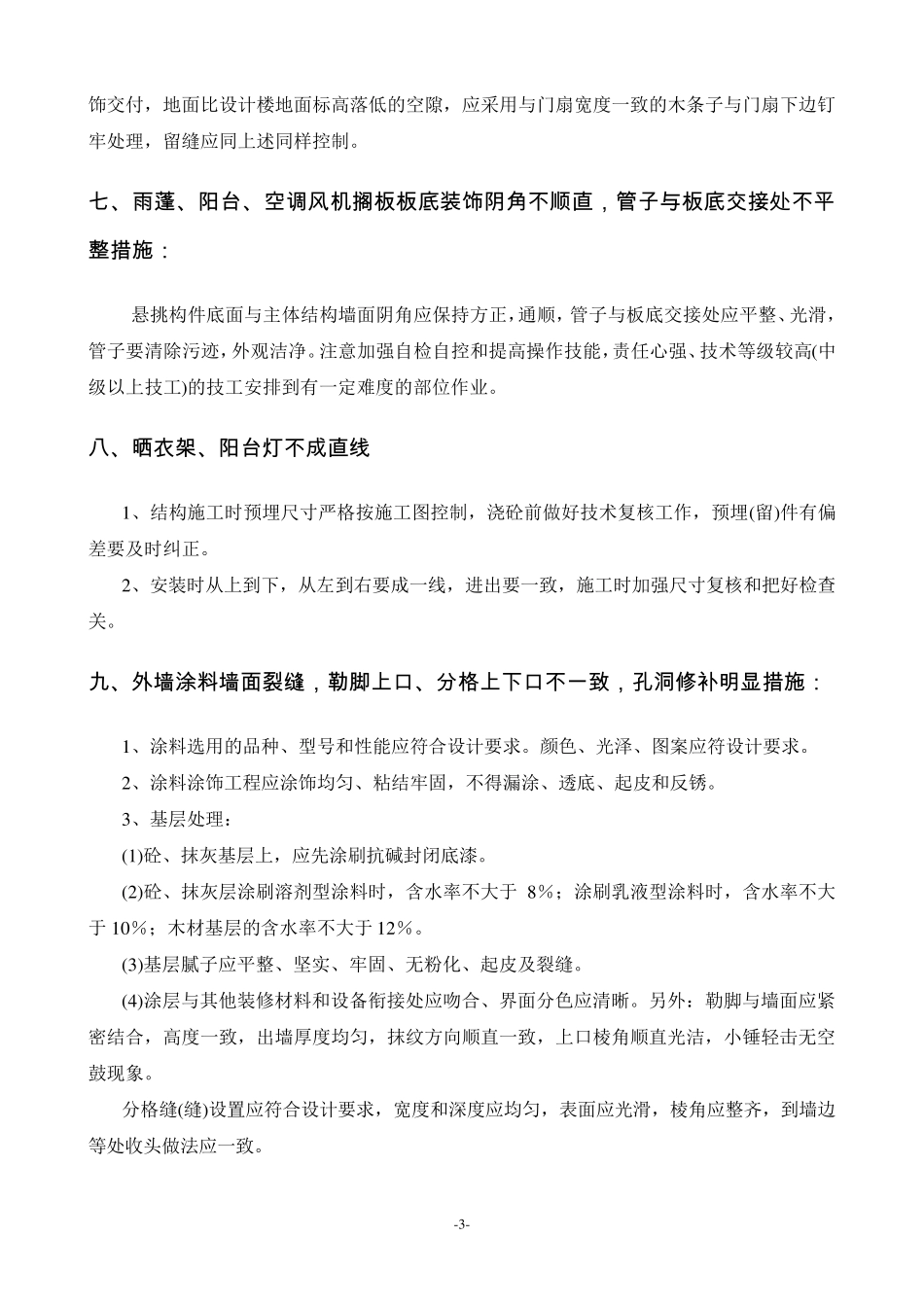

-2- 5、砌体砌至接近梁(板)底时,应留一定空隙,至少间隔 7d
