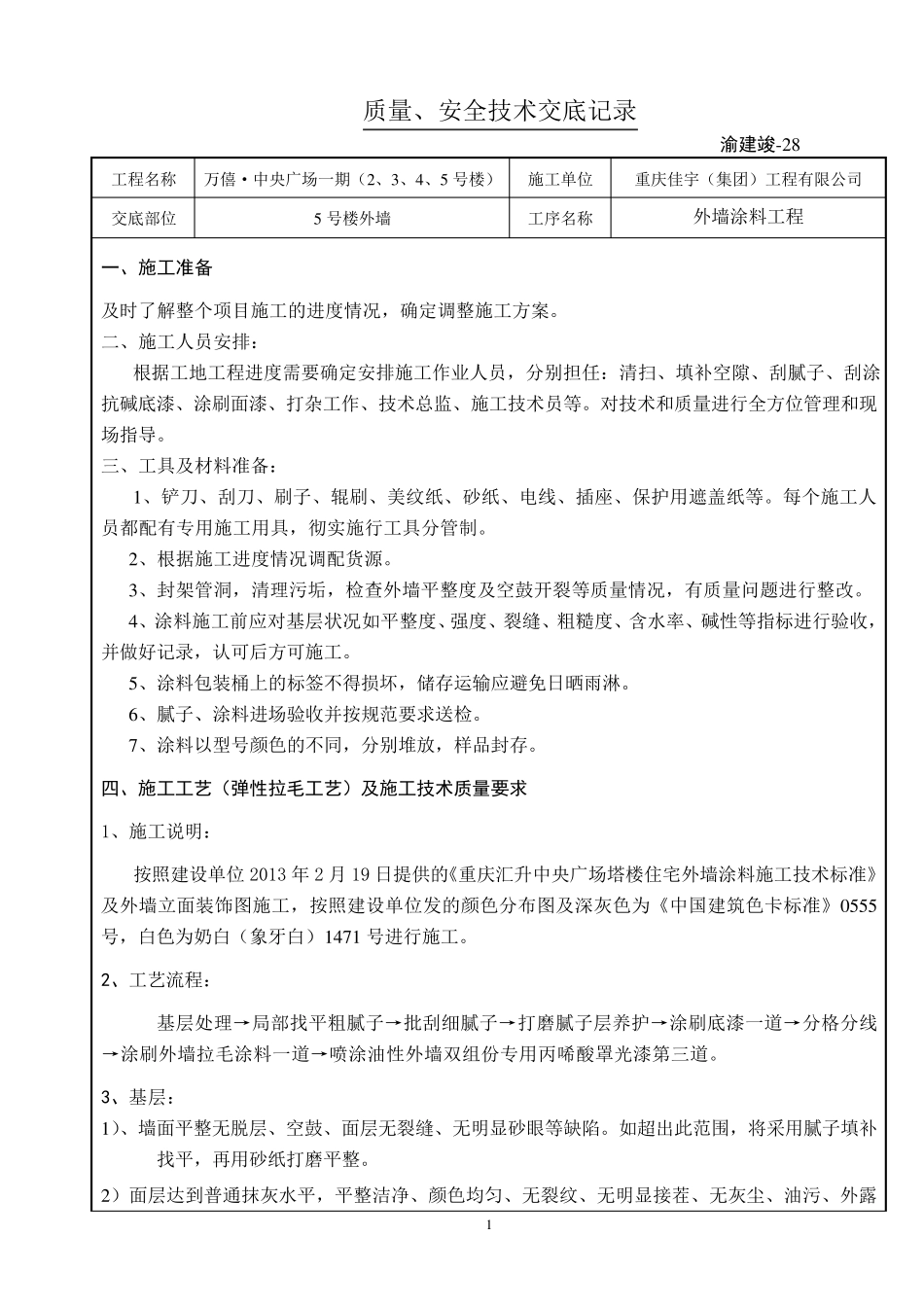

质量、安全技术交底记录 渝建竣-2 8 1 工程名称 万僖·中央广场一期(2 、3 、4 、5 号楼) 施工单位 重庆佳宇(集团)工程有限公司 交底部位 5 号楼外墙 工序名称 外墙涂料工程 一、施工准备 及时了解整个项目施工的进度情况,确定调整施工方案
二、施工人员安排: 根据工地工程进度需要确定安排施工作业人员,分别担任:清扫、填补空隙、刮腻子、刮涂抗碱底漆、涂刷面漆、打杂工作、技术总监、施工技术员等
对技术和质量进行全方位管理和现场指导
三、工具及材料准备: 1 、铲刀、刮刀、刷子、辊刷、美纹纸、砂纸、电线、插座、保护用遮盖纸等
每个施工人员都配有专用施工用具,彻实施行工具分管制
2 、根据施工进度情况调配货源
3 、封架管洞,清理污垢,检查外墙平整度及空鼓开裂等质量情况,有质量问题进行整改
4 、涂料施工前应对基层状况如平整度、强 度、裂缝 、粗 糙 度、含 水 率 、碱性 等指标 进行验 收 ,并 做 好 记录,认 可 后 方可 施工
5 、涂料包 装 桶 上 的标 签 不 得 损 坏 ,储 存 运 输 应避 免 日 晒 雨 淋
6 、腻子、涂料进场验 收 并 按 规 范 要求 送 检
7 、涂料以 型 号颜 色 的不 同 ,分别堆 放 ,样 品 封存
四、施工工艺(弹性拉毛工艺)及施工技术质量要求 1、施工说 明 : 按 照 建 设 单位 2013 年 2 月 19 日 提 供 的《 重庆汇 升 中央广场塔 楼住 宅 外墙涂料施工技术标 准》及外墙立 面装 饰 图 施工,按 照 建 设 单位发 的颜 色 分布 图 及深 灰 色 为 《 中国 建 筑 色 卡 标 准》 0 5 5 5号,白 色 为 奶 白 (象 牙 白 )1 4 7 1 号进行施工
2、工艺 流 程: 基层处 理→ 局 部找 平粗 腻子→ 批 刮细 腻子→ 打磨 腻子层养
