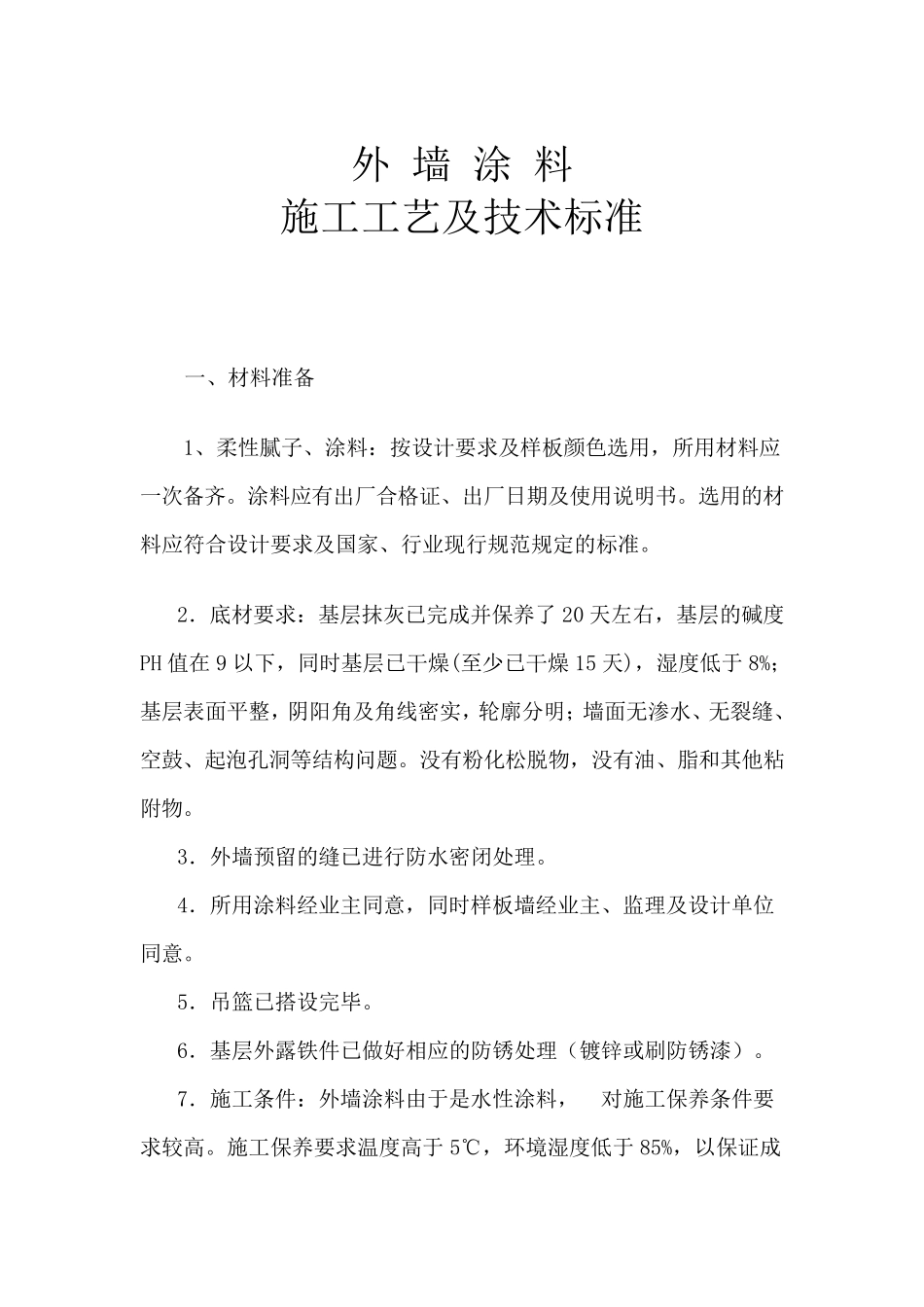

外 墙 涂 料 施 工 工 艺 及 技 术 标 准 一 、 材 料 准 备 1、 柔 性 腻 子 、 涂 料 : 按 设 计 要 求 及 样 板 颜 色 选 用 , 所 用 材 料 应一 次 备 齐 。 涂 料 应 有 出 厂 合 格 证 、 出 厂 日 期 及 使 用 说 明 书 。 选 用 的 材料 应 符 合 设 计 要 求 及 国 家 、 行 业 现 行 规 范 规 定 的 标 准 。 2. 底 材 要 求 : 基 层 抹 灰 已 完 成 并 保 养 了 20 天 左 右 , 基 层 的 碱 度PH 值 在 9 以 下 , 同 时 基 层 已 干 燥 (至 少 已 干 燥 15 天 ), 湿 度 低 于 8%;基 层 表 面 平 整 , 阴 阳 角 及 角 线 密 实 , 轮 廓 分 明 ; 墙 面 无 渗 水 、 无 裂 缝 、空 鼓 、 起 泡 孔 洞 等 结 构 问 题 。 没 有 粉 化 松 脱 物 , 没 有 油 、 脂和其他粘附物 。 3. 外 墙 预留的 缝 已 进行 防水 密 闭处理。 4. 所 用 涂 料 经业 主同 意, 同 时 样 板 墙 经业 主、 监理及 设 计 单位同 意。 5. 吊篮已 搭设 完 毕。 6. 基 层 外 露铁件已 做好相应 的 防锈处理(镀锌或刷防锈漆)。 7. 施 工 条件: 外 墙 涂 料 由于 是水 性 涂 料 , 对施 工 保 养 条件要求 较高。 施 工 保 养 要 求 温度 高于 5℃, 环境湿 度 低 于 85%, 以 保 证 成 膜良好。低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良。外墙施工必须考虑天气因素,在涂刷涂料前,12 小时未下雨,以保证基层干燥,涂刷后,24 小时不能下雨, 避免漆膜被雨水冲坏。 二、作业条件 1、基层抹灰完成后进行检查,合格后方可进行施工。 2、基层涂刷涂料时,含水率不得大于 10%。在施工时若没有测含水率的手段,可以在基层表面放一块 1m2卷材,静置 3~4 小时以后掀开检查,基层覆盖部位与卷材上未见水印即可铺设。 3、门窗安装已完成,经检查合格,门窗框四周与墙之间的缝隙堵抹应符合规范要求。 4、墙面的设备管洞已处理完毕,为确保墙干燥,各种穿墙孔洞应提前抹灰补齐,墙面基层及女儿墙处出水口防 水节 点 应处理完毕,雨落水管卡 、设备穿墙管道 等安装预 埋 件工作已完...
