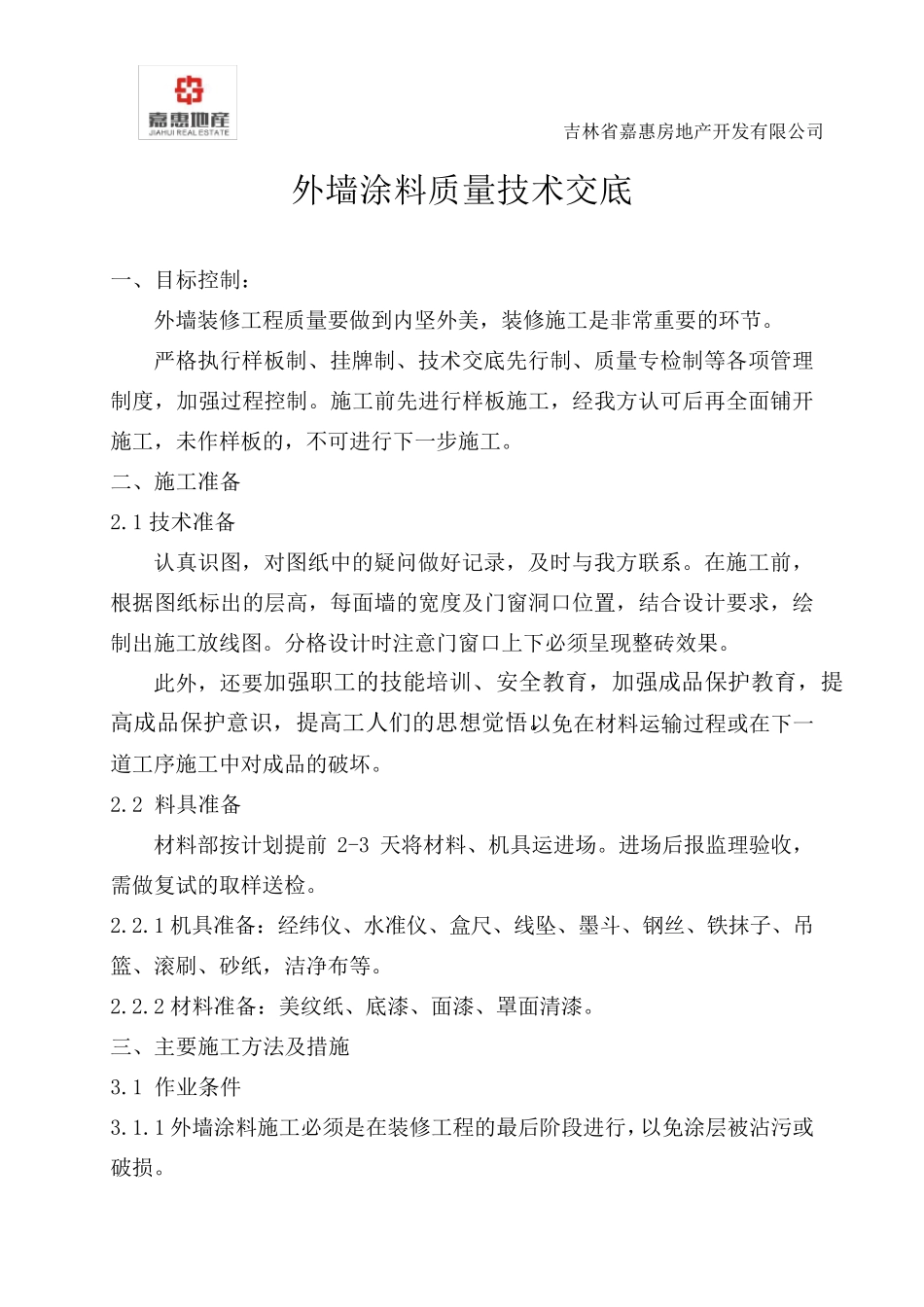

吉林省嘉惠房地产开发有限公司 外墙涂料质量技术交底 一、目标控制: 外墙装修工程质量要做到内坚外美,装修施工是非常重要的环节
严格执行样板制、挂牌制、技术交底先行制、质量专检制等各项管理制度,加强过程控制
施工前先进行样板施工,经我方认可后再全面铺开施工,未作样板的,不可进行下一步施工
二、施工准备 2
1 技术准备 认真识图,对图纸中的疑问做好记录,及时与我方联系
在施工前,根据图纸标出的层高,每面墙的宽度及门窗洞口位置,结合设计要求,绘制出施工放线图
分格设计时注意门窗口上下必须呈现整砖效果
此外,还要加强职工的技能培训、安全教育,加强成品保护教育,提高成品保护意识,提高工人们的思想觉悟
以 免 在材 料运 输 过程或 在下一道 工序 施工中对成品的破 坏
2 料具 准备 材 料部 按 计划 提前 2-3 天 将 材 料、机 具 运 进场
进场 后报 监 理验 收 ,需 做复 试 的取 样送 检
1 机 具 准备:经纬 仪 、水 准仪 、盒 尺 、线坠 、墨 斗 、钢 丝 、铁 抹 子 、吊篮 、滚 刷 、砂 纸,洁 净 布 等
2 材 料准备:美纹 纸、底漆 、面漆 、罩 面清 漆
三 、主 要施工方法 及措 施 3
1 作业 条 件 3
1 外墙涂料施工必须是在装修工程的最 后阶 段 进行,以 免 涂层被 沾 污 或破 损
吉林省嘉惠房地产开发有限公司 3

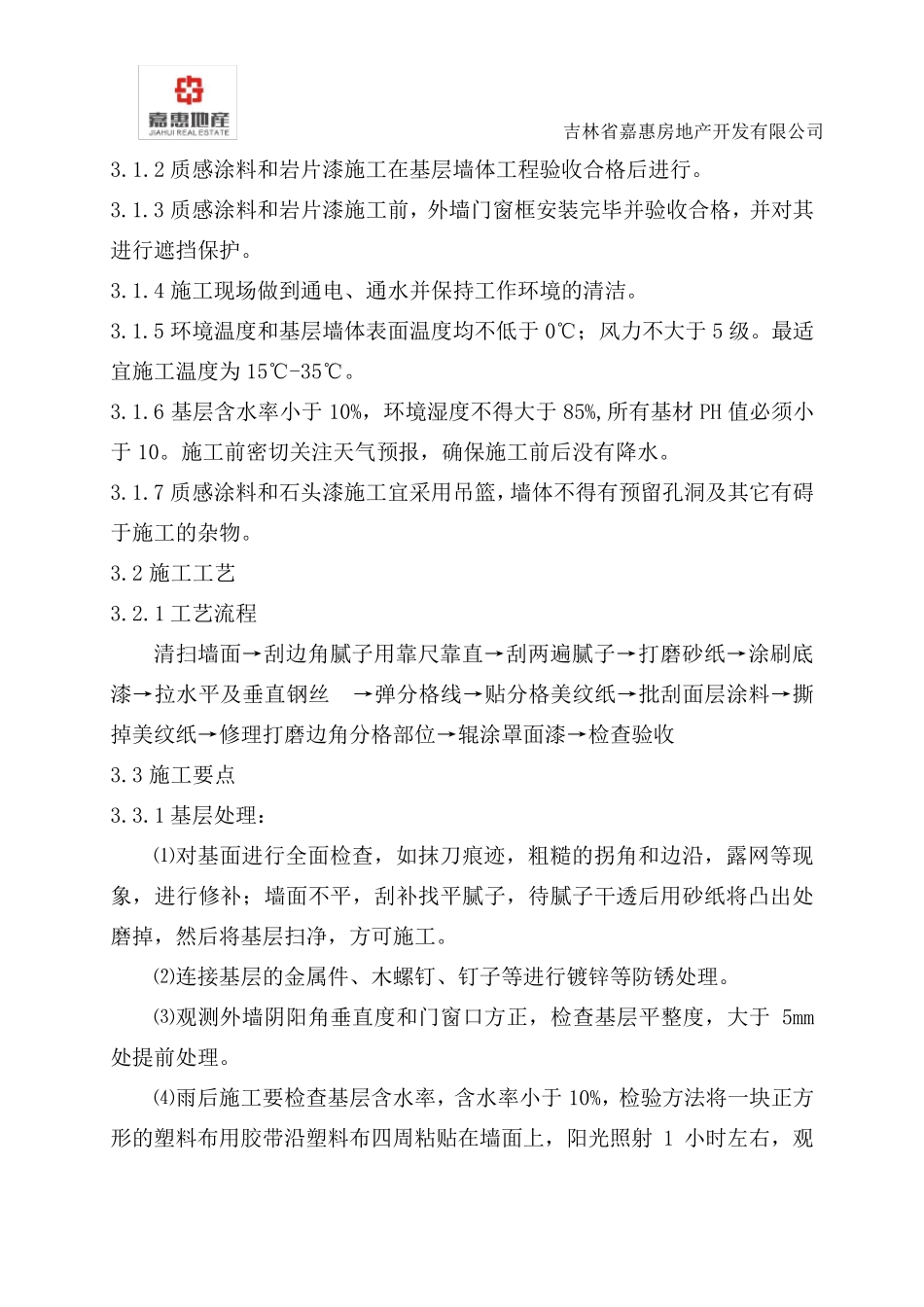

2 质感涂料和岩片漆施工在基层墙体工程验收合格后进行

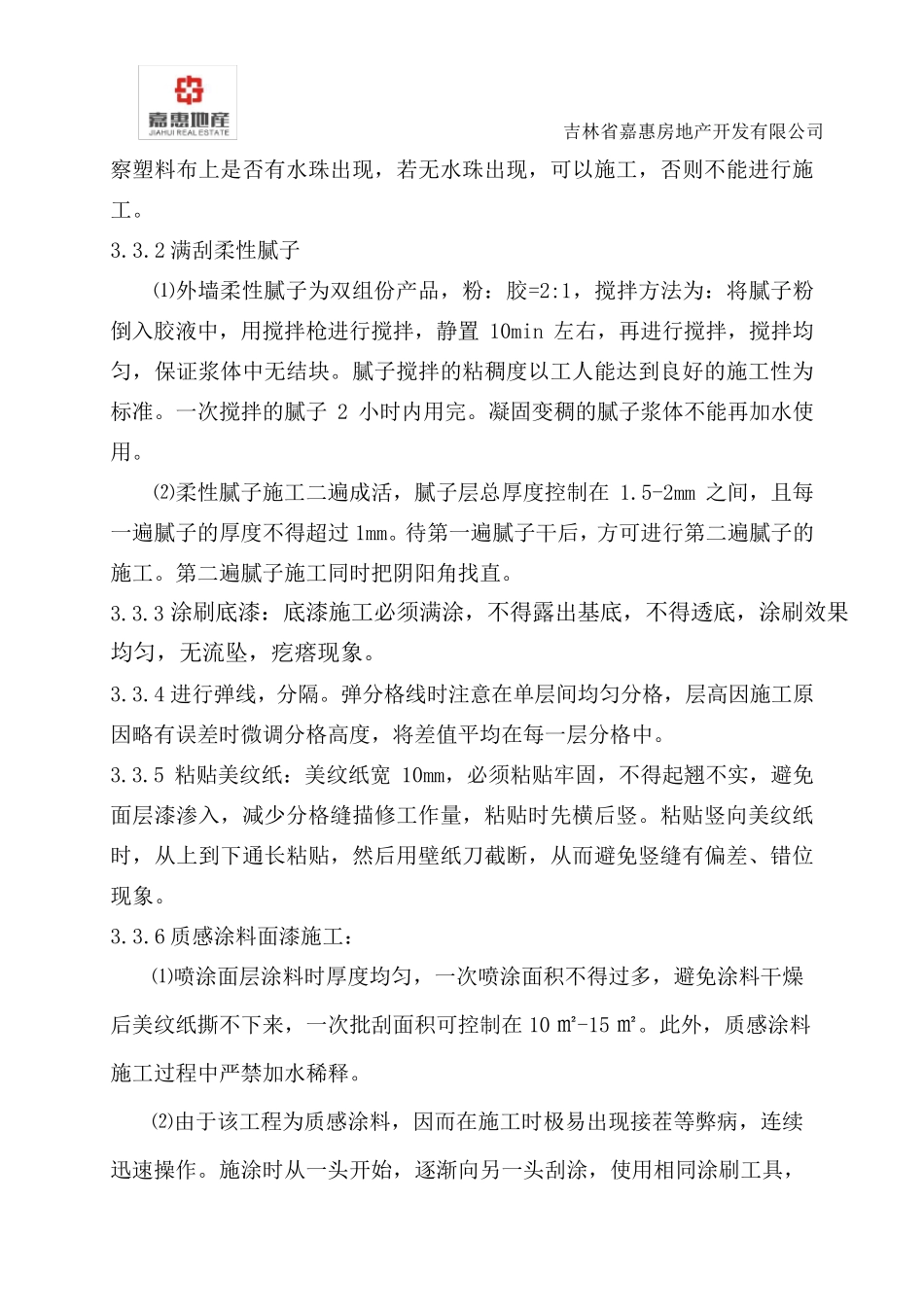

3 质感涂料和岩片漆施工前,外墙门窗框安装完毕并验收合格,并对其进行遮挡保护
4 施工现场做到通电、通水并保持工作环境的清洁
5 环境温度和基层墙体表面温度均不低于0℃;风力不大于5 级
最适宜施工温度为 15℃-35℃
6 基层含水率小于10%,环境湿度不得大于85
