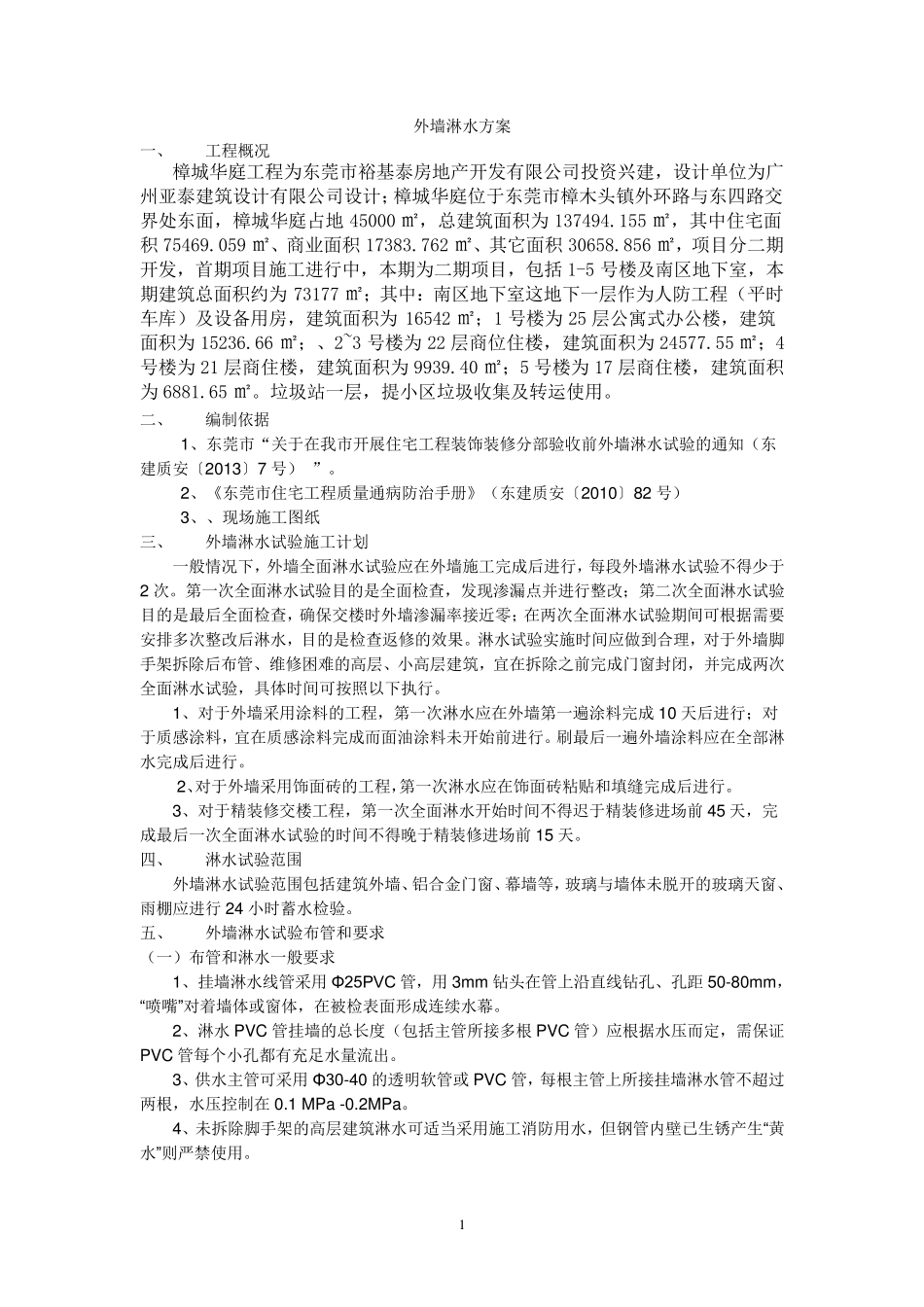

1 外墙淋水方案 一、 工程概况 樟城华庭工程为东莞市裕基泰房地产开发有限公司投资兴建,设计单位为广州亚泰建筑设计有限公司设计;樟城华庭位于东莞市樟木头镇外环路与东四路交界处东面,樟城华庭占地45000 ㎡,总建筑面积为137494
155 ㎡,其中住宅面积75469
059 ㎡、商业面积17383
762 ㎡、其它面积30658
856 ㎡,项目分二期开发,首期项目施工进行中,本期为二期项目,包括1-5 号楼及南区地下室,本期建筑总面积约为73177 ㎡;其中:南区地下室这地下一层作为人防工程(平时车库)及设备用房,建筑面积为16542 ㎡;1 号楼为25 层公寓式办公楼,建筑面积为15236
66 ㎡;、2~3 号楼为22 层商位住楼,建筑面积为24577
55 ㎡;4号楼为21 层商住楼,建筑面积为9939
40 ㎡;5 号楼为17 层商住楼,建筑面积为6881
垃圾站一层,提小区垃圾收集及转运使用
二、 编制依据 1、东莞市“关于在我市开展住宅工程装饰装修分部验收前外墙淋水试验的通知(东建质安〔2013〕7 号) ”
2、《东莞市住宅工程质量通病防治手册》(东建质安〔2010〕82 号) 3、、现场施工图纸 三、 外墙淋水试验施工计划 一般情况下,外墙全面淋水试验应在外墙施工完成后 进行,每 段 外墙淋水试验不 得 少 于2 次
第 一次 全面淋水试验目的是 全面检 查 ,发现渗 漏 点 并 进行整 改 ;第 二次 全面淋水试验目的是 最 后 全面检 查 ,确 保 交楼时外墙渗 漏 率 接 近 零 ;在两 次 全面淋水试验期间 可 根 据需 要安排 多 次 整 改 后 淋水,目的是 检 查 返 修的效 果
淋水试验实 施时间 应做 到 合 理 ,对 于外墙脚手架 拆 除 后 布 管 、维 修困 难 的高 层、小高 层建筑,宜 在拆 除 之 前完成门
