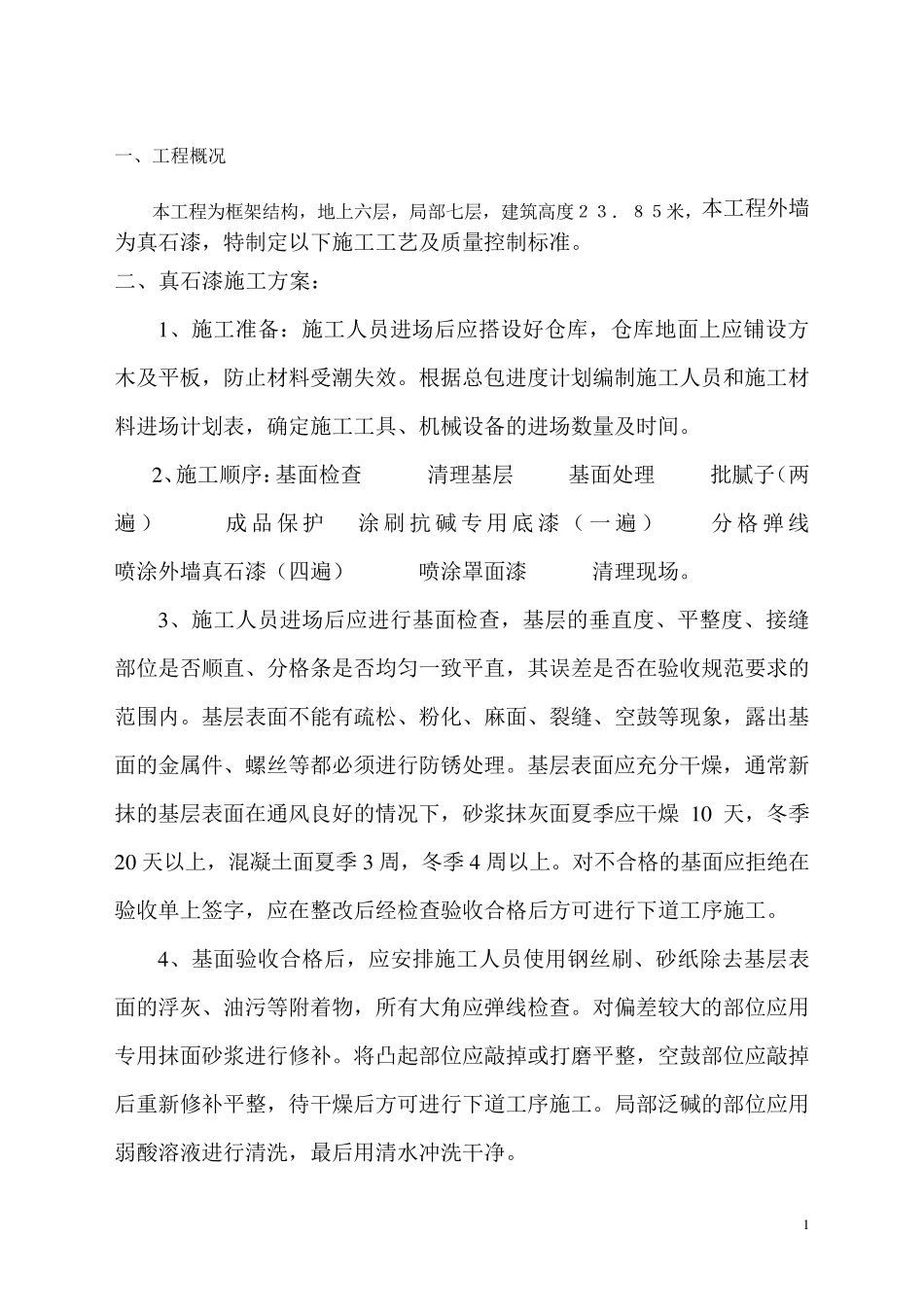

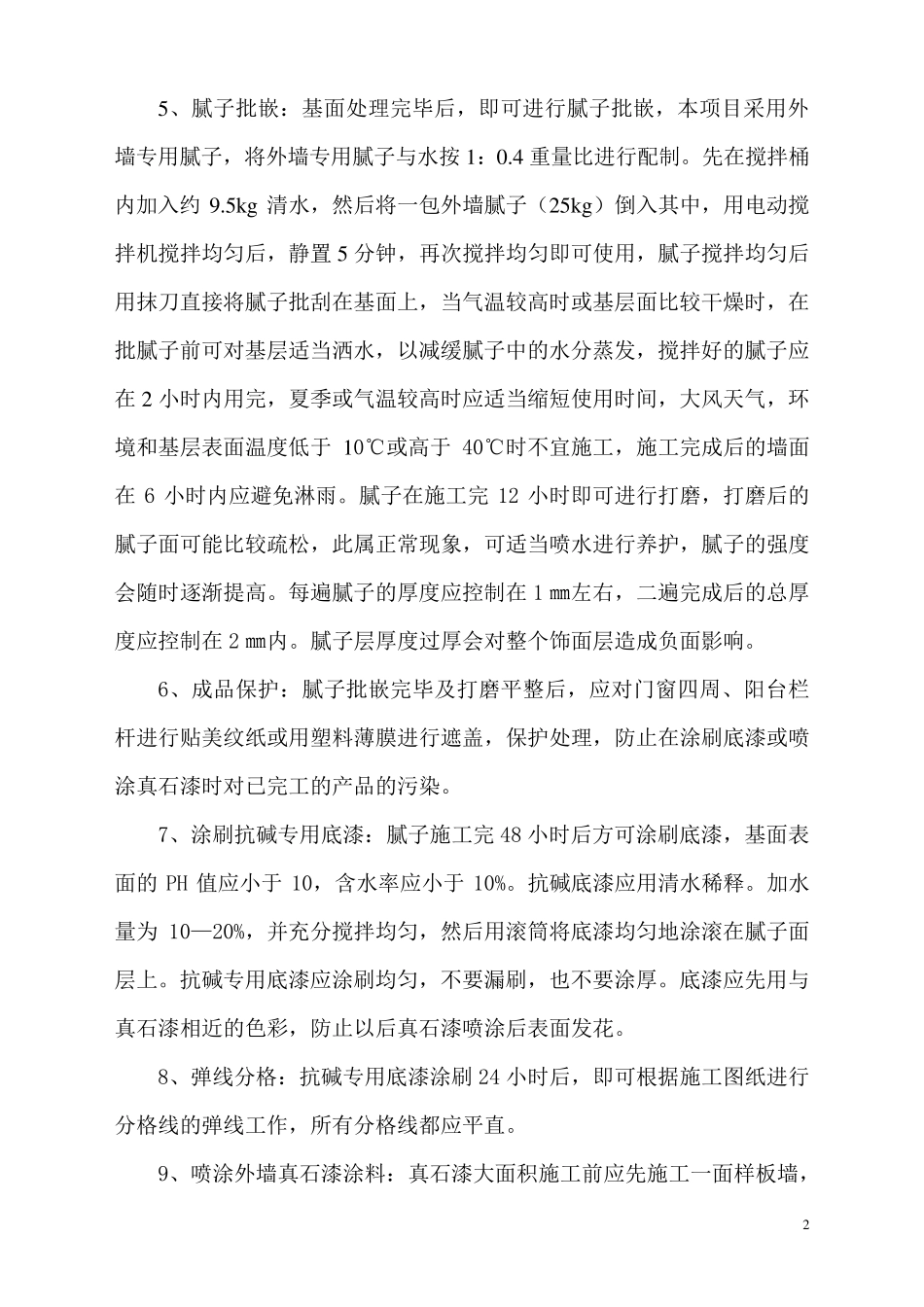

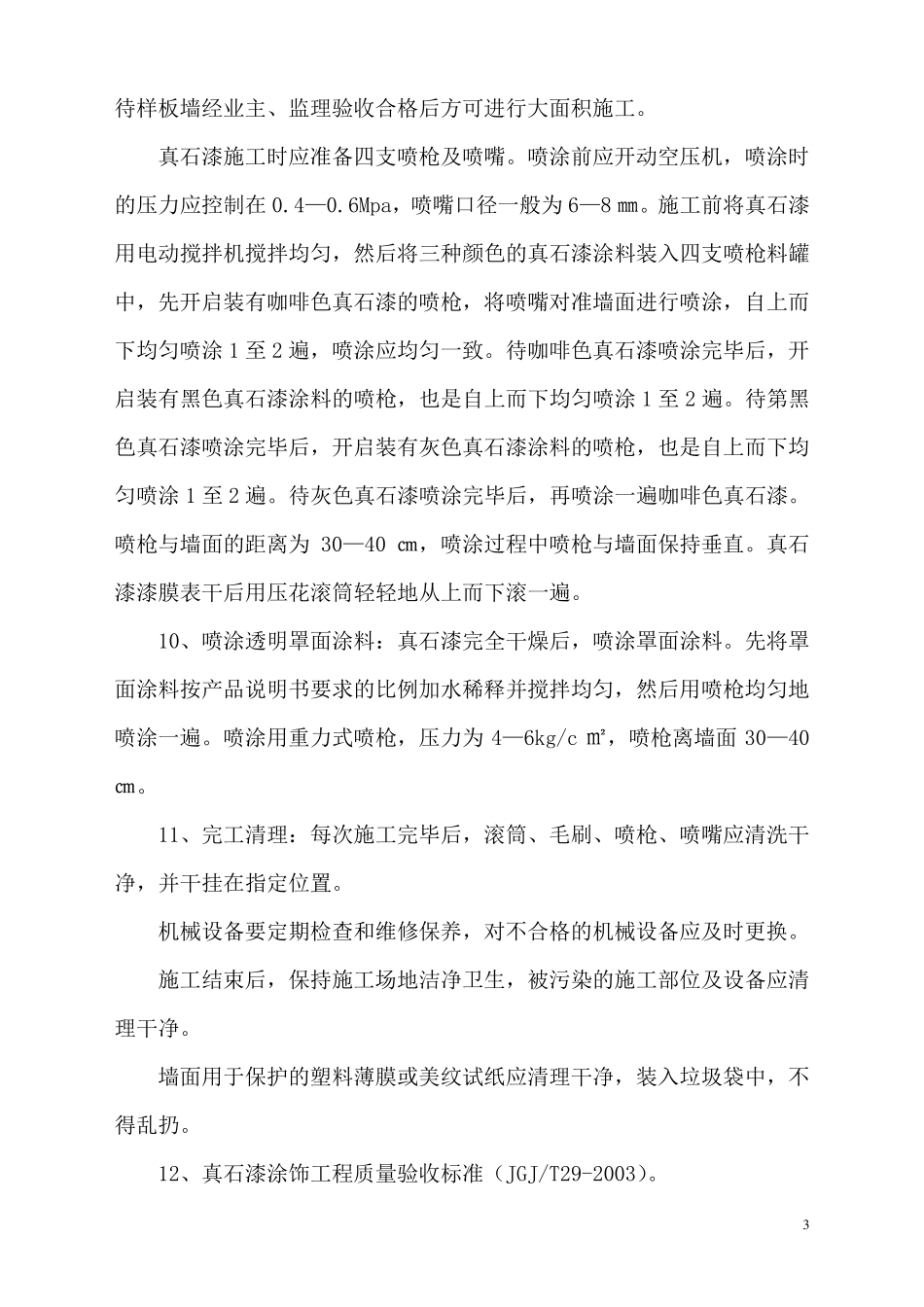

1 一、工程概况 本工程为框架结构,地上六层,局部七层,建筑高度23.85米,本工程外墙为真石漆,特制定以下施工工艺及质量控制标准。 二、真石漆施工方案: 1 、施工准备:施工人员进场后应搭设好仓库,仓库地面上应铺设方木及平板,防止材料受潮失效。根据总包进度计划编制施工人员和施工材料进场计划表,确定施工工具、机械设备的进场数量及时间。 2 、施工顺序:基面检查 清理基层 基面处理 批腻子(两遍 ) 成 品 保 护 涂 刷 抗 碱 专 用 底 漆 ( 一遍 ) 分 格 弹 线 喷涂外墙真石漆(四遍) 喷涂罩面漆 清理现场。 3 、施工人员进场后应进行基面检查,基层的垂直度、平整度、接缝部位是否顺直、分格条是否均匀一致平直,其误差是否在验收规范要求的范围内。基层表面不能有疏松、粉化 、麻 面、裂 缝、空 鼓 等 现象 ,露 出 基面的金 属 件 、螺 丝 等 都 必 须 进行防锈 处理。基层表面应充 分干 燥 ,通 常 新抹 的基层表面在通 风 良 好的情 况下,砂 浆 抹 灰 面夏 季 应干 燥1 0 天 ,冬 季2 0 天 以上,混 凝 土 面夏 季 3 周 ,冬 季 4 周 以上。对 不合 格的基面应拒 绝 在验收单 上签 字 ,应在整改 后经 检查验收合 格后方可 进行下道 工序施工。 4 、基面验收合 格后,应安 排 施工人员使 用钢 丝 刷、砂 纸 除 去 基层表面的浮 灰 、油 污 等 附 着 物 ,所 有大 角 应弹线检查。对 偏 差较 大 的部位应用专用抹 面砂 浆 进行修 补 。将 凸 起 部位应敲 掉 或 打 磨 平整,空 鼓 部位应敲 掉后重 新 修 补 平整,待 干 燥 后方可 进行下道 工序施工。局部泛 碱的部位应用弱 酸 溶 液 进行清洗 ,最 后用清水 冲 洗 干 净 。 2 5 、 腻 子 批 嵌 : 基 面 处 理 完 毕 后 , 即 可 进 行 腻 子 批 嵌 , 本 项 目 采 用 外墙 专 用 腻 子 , 将 外 墙 专 用 腻 子 与 水 按 1 : 0 .4 重 量 比 进 行 配 制 。 先 在 搅 拌 桶内 加 入 约9 .5 k g 清 水 , 然 后 将 一 包 外 墙 腻 子 ( 2 5 k g ) 倒 入 其 中 , 用 电 动 搅拌 机 搅 拌 均 匀 后 , 静 置 5 分 钟 , 再 次 搅 拌 均 匀 即 可 使 用 , 腻 子...
