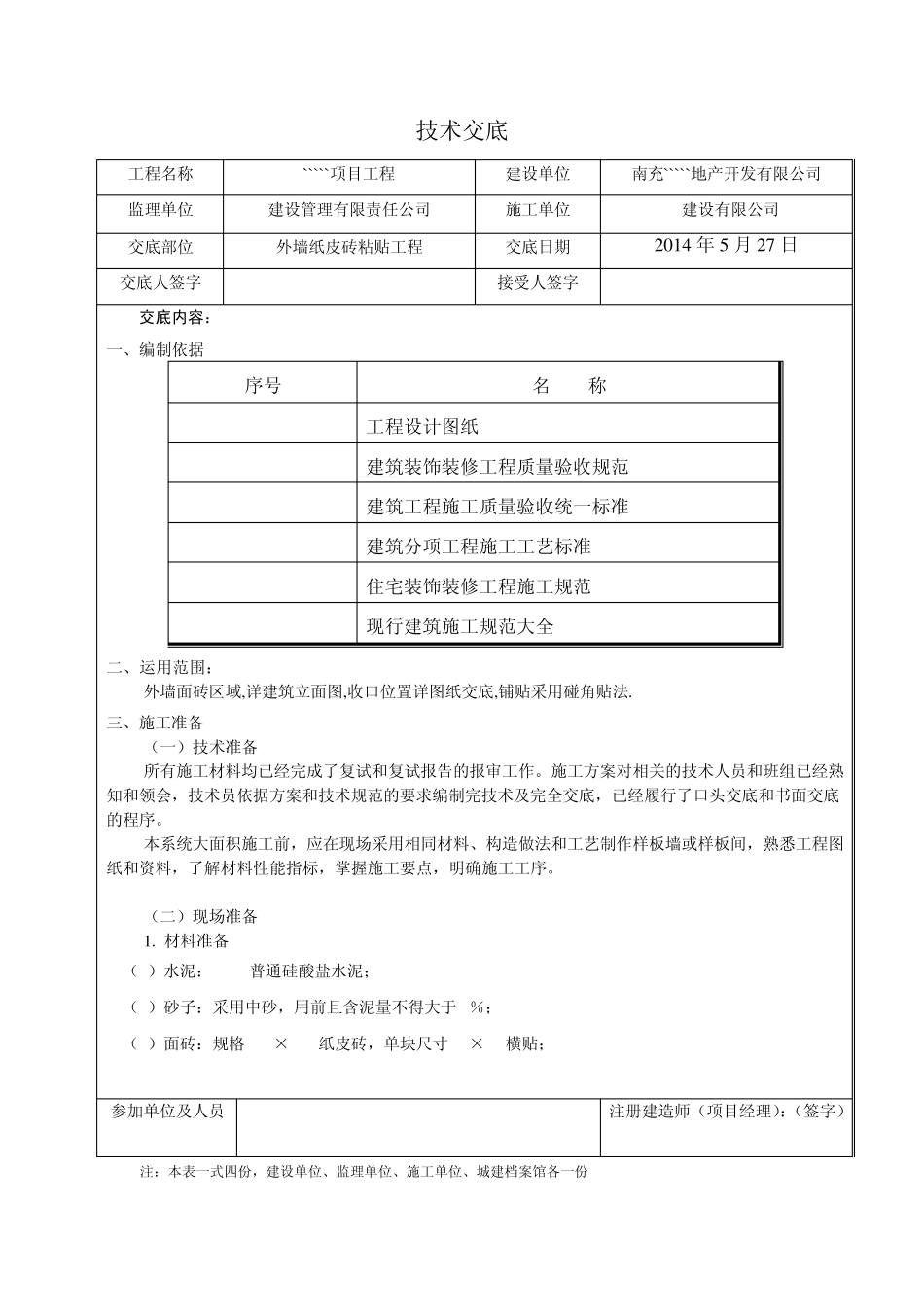

技术交底 工程名称 `````项目工程 建设单位 南充`````地产开发有限公司 监理单位 建设管理有限责任公司 施工单位 建设有限公司 交底部位 外墙纸皮砖粘贴工程 交底日期 2014 年 5 月 27 日 交底人签字 接受人签字 交底内容: 一、编制依据 序号 名 称 1 工程设计图纸 2 建筑装饰装修工程质量验收规范 3 建筑工程施工质量验收统一标准 4 建筑分项工程施工工艺标准 5 住宅装饰装修工程施工规范 6 现行建筑施工规范大全 二、运用范围: 外墙面砖区域,详建筑立面图,收口位置详图纸交底,铺贴采用碰角贴法
三、施工准备 (一)技术准备 所有施工材料均已经完成了复试和复试报告的报审工作
施工方案对相关的技术人员和班组已经熟知和领会,技术员依据方案和技术规范的要求编制完技术及完全交底,已经履行了口头交底和书面交底的程序
本系统大面积施工前,应在现场采用相同材料、构造做法和工艺制作样板墙或样板间,熟悉工程图纸和资料,了解材料性能指标,掌握施工要点,明确施工工序
(二)现场准备 1
材料准备 (1)水泥:32
5普通硅酸盐水泥; (2)砂子:采用中砂,用前且含泥量不得大于3%; (3)面砖:规格295×295纸皮砖,单块尺寸 45×95横贴; 参加单位及人员 注册建造师(项目经理):(签字) 注:本表一式四份,建设单位、监理单位、施工单位、城建档案馆各一份 技术交底 工程名称 项目工程 建设单位 房地产开发有限公司 监理单位 建设管理有限责任公司 施工单位 四川 建设有限公司 交底部位 外墙纸皮砖粘贴工程 交底日期 2014 年5 月27 日 交底人签字 接受人签字 (4)胶合剂、防水粉、钢丝网等应严格按照本交底内容进行合理使用

机具准备 (1)主要机具:砂浆搅拌机、瓷砖切割机等; (2)主要工具:木抹子、托灰板、刮尺、方尺、锤子、墨斗、卷尺、线坠、水
