深航商务办公楼工程 中国建筑第七工程局有限公司 共6 页 第1 外悬挑脚手架与自提升脚手架经济分析对比 外悬挑脚手架和都是现在在高层施工当中运用较多的两种脚手架,在深航项目当中,一期工程采用的是外悬挑脚手架,二期商务办公楼由于是创优工程,要求采用新工艺、新材料,根据这一宗旨,本工程拟采用自提升脚手架进行施工,但是外悬挑脚手架和自提升脚手架除了在工艺上的区别以外,在经济指标上,自提升脚手架这个新工艺具体有哪些能被优先采用的优势呢,通过近期市场调查和对比,针对深航商务办公楼项目具体数据如下: 深航商务办公楼外墙裙楼以下周长 422m,总高度 93
3m,四层以上周长 320m,高,80m,A、B 两座总计约面积:25600m2,不论采用那个方案,裙楼部分都要搭设外架,这部分属于共性部分,不参与对比
一、经济指数对比 1
1、方案一:外悬挑脚手架 1
1、劳务分包不负责材料(钢管、扣件、钢材脚手板及辅材等),按照现在市 场价和参考一期价格,一平方 是,14 元,总造价大概为:25600x14=358400 元
2、投 入 材料费 用 (1)、钢管:25600x4m/m2x0
014 元/m/天 x18 月 x30 天 =774144 元
(2)、扣件:25600m2x2
5 个/m2x0
008 元/天 /个 x18 月x30 天=276480 元; (3)、安 全 网 :25600m2x40 元/m2=1024000 元; 深航商务办公楼工程 中国建筑第七工程局有限公司 共6 页 第2 (4)、槽钢:880 根 x0
2 元/根/天 x18 月 x30 天=95040 元 其中钢丝绳、连接钢管、脚手板、等未计取 预计损耗 1%,总投入为:2553344
64 元,实际总投入超 300 万元

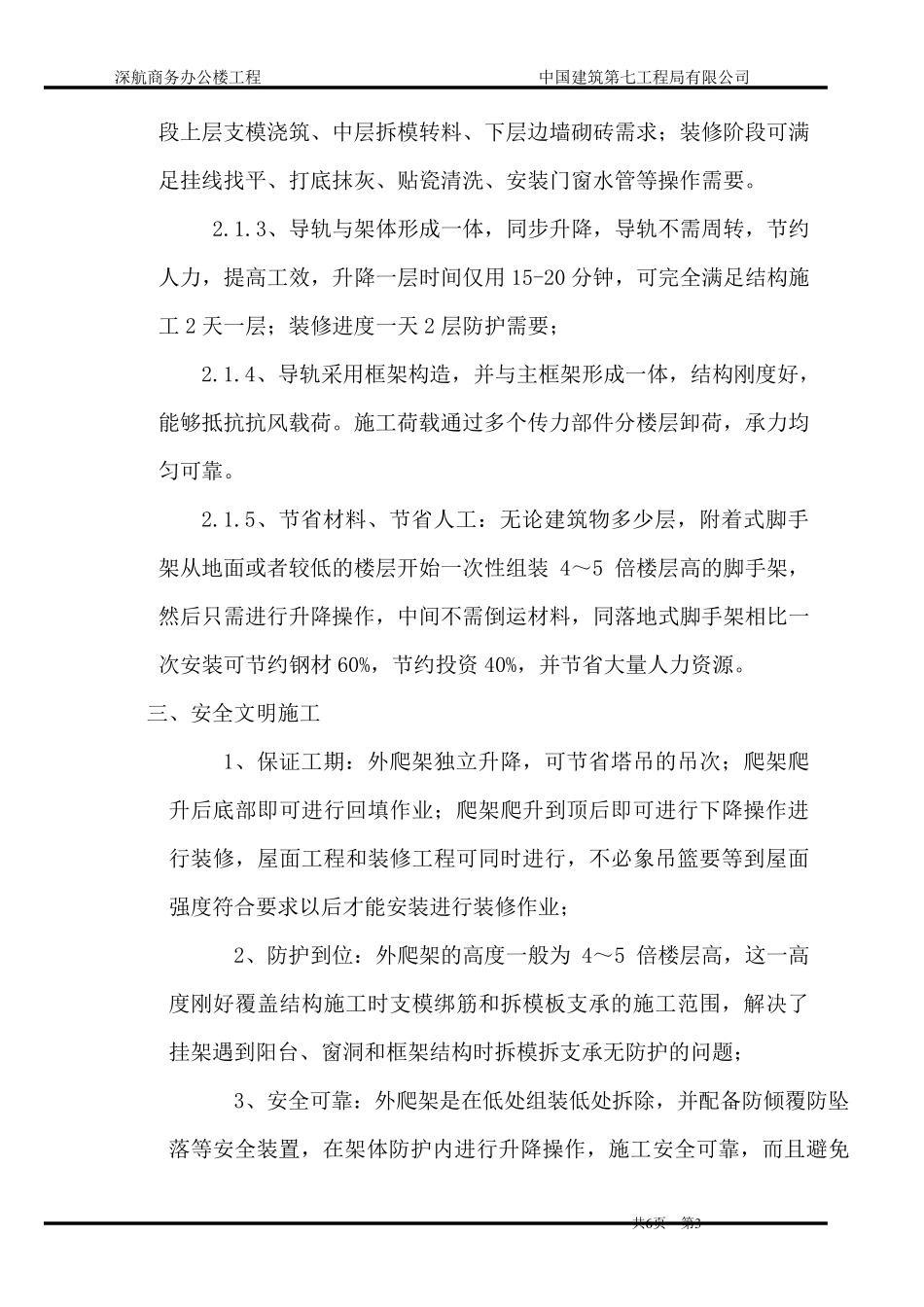

2、方案二、采用自提升脚手架 按照楼外形尺寸,一共需要安装 80
