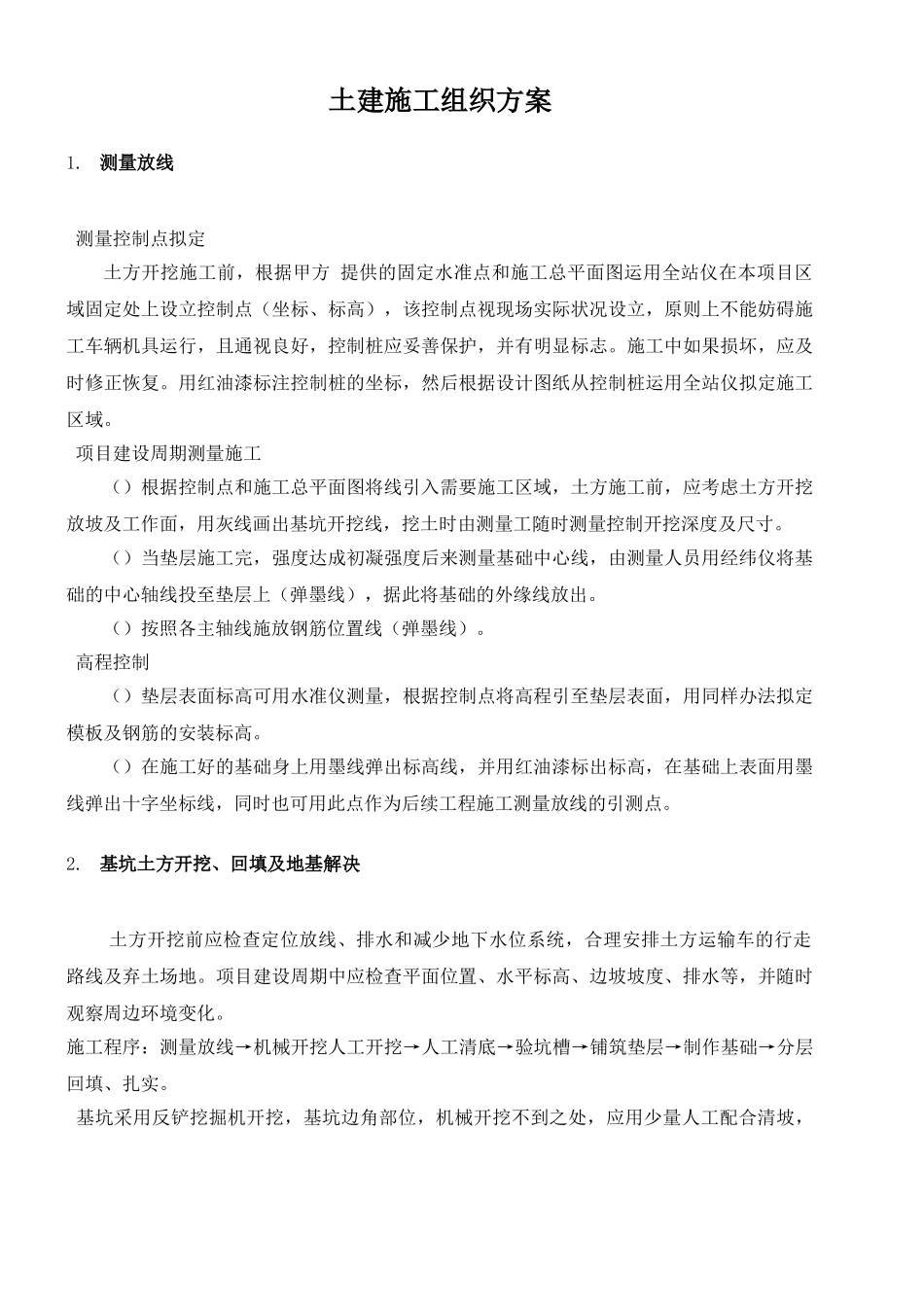

土建施工组织方案1

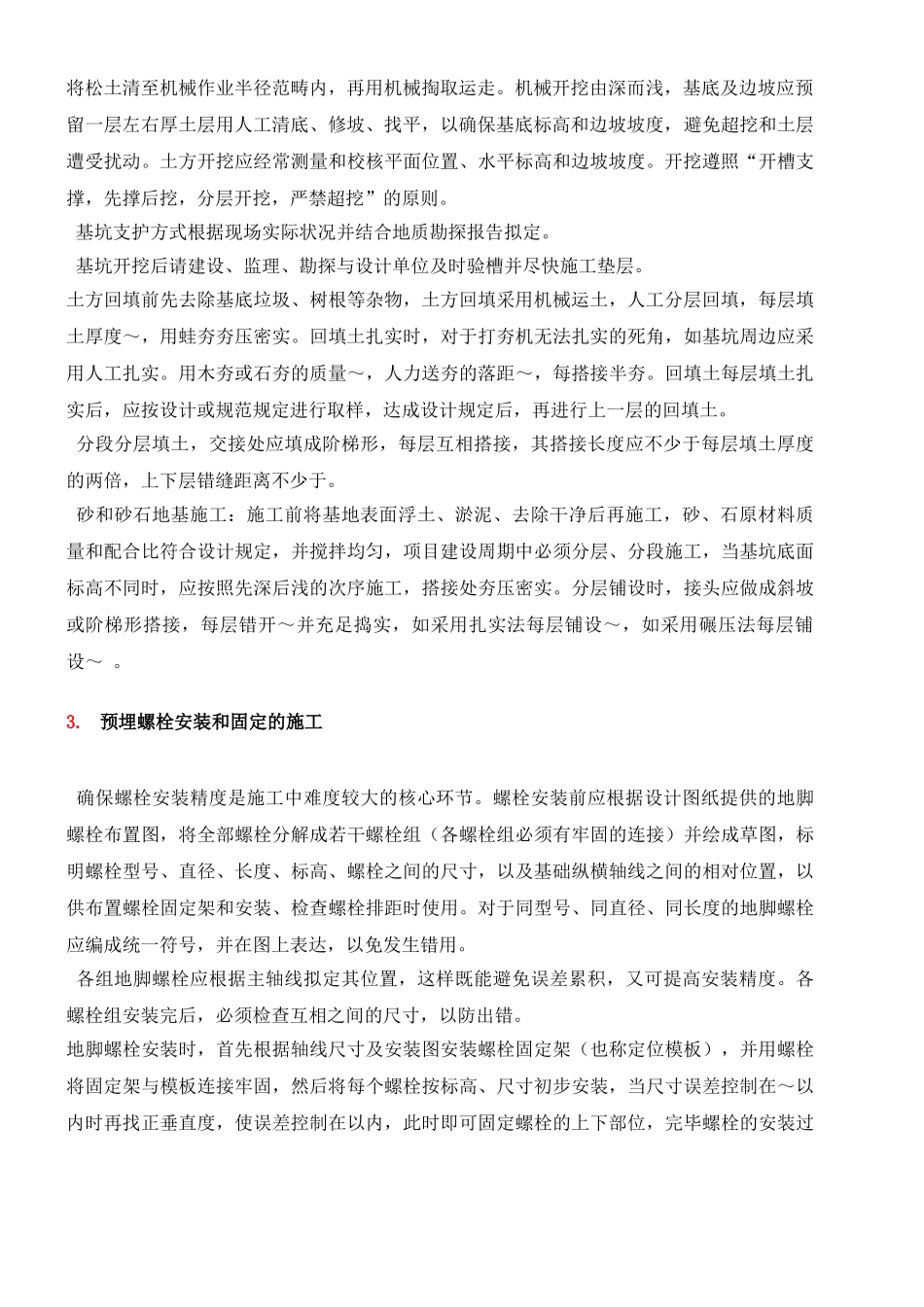

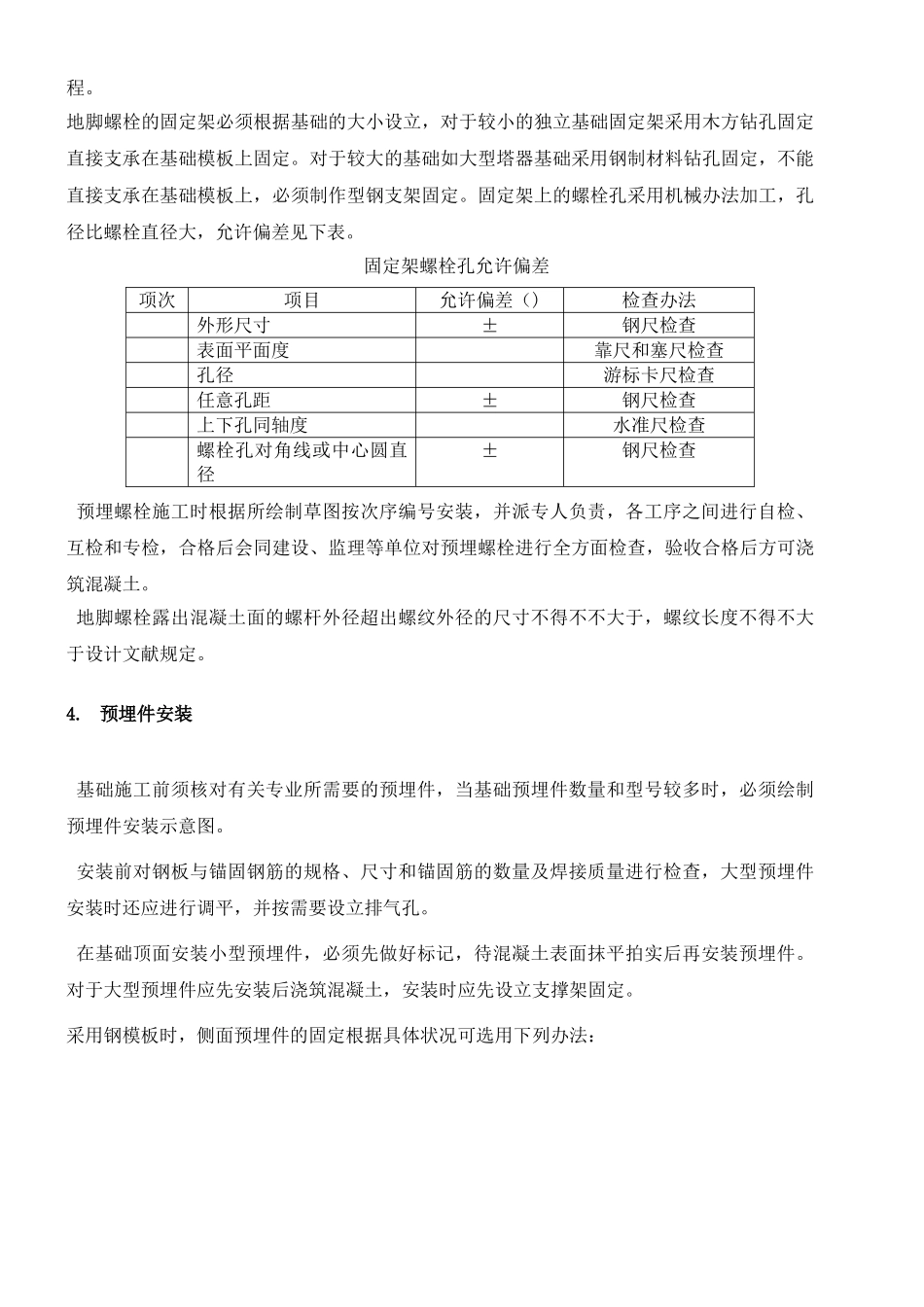

测量放线 测量控制点拟定土方开挖施工前,根据甲方 提供的固定水准点和施工总平面图运用全站仪在本项目区域固定处上设立控制点(坐标、标高),该控制点视现场实际状况设立,原则上不能妨碍施工车辆机具运行,且通视良好,控制桩应妥善保护,并有明显标志
施工中如果损坏,应及时修正恢复
用红油漆标注控制桩的坐标,然后根据设计图纸从控制桩运用全站仪拟定施工区域
项目建设周期测量施工()根据控制点和施工总平面图将线引入需要施工区域,土方施工前,应考虑土方开挖放坡及工作面,用灰线画出基坑开挖线,挖土时由测量工随时测量控制开挖深度及尺寸
()当垫层施工完,强度达成初凝强度后来测量基础中心线,由测量人员用经纬仪将基础的中心轴线投至垫层上(弹墨线),据此将基础的外缘线放出
()按照各主轴线施放钢筋位置线(弹墨线)
高程控制()垫层表面标高可用水准仪测量,根据控制点将高程引至垫层表面,用同样办法拟定模板及钢筋的安装标高
()在施工好的基础身上用墨线弹出标高线,并用红油漆标出标高,在基础上表面用墨线弹出十字坐标线,同时也可用此点作为后续工程施工测量放线的引测点
基坑土方开挖、回填及地基解决 土方开挖前应检查定位放线、排水和减少地下水位系统,合理安排土方运输车的行走路线及弃土场地
项目建设周期中应检查平面位置、水平标高、边坡坡度、排水等,并随时观察周边环境变化
施工程序:测量放线→机械开挖人工开挖→人工清底→验坑槽→铺筑垫层→制作基础→分层回填、扎实
基坑采用反铲挖掘机开挖,基坑边角部位,机械开挖不到之处,应用少量人工配合清坡,将松土清至机械作业半径范畴内,再用机械掏取运走
机械开挖由深而浅,基底及边坡应预留一层左右厚土层用人工清底、修坡、找平,以确保基底标高和边坡坡度,避免超挖和土层遭受扰动
土方开挖应经常测量和校核平面位置、水平标高和边坡坡度
开挖遵照“开槽支撑,先撑后
