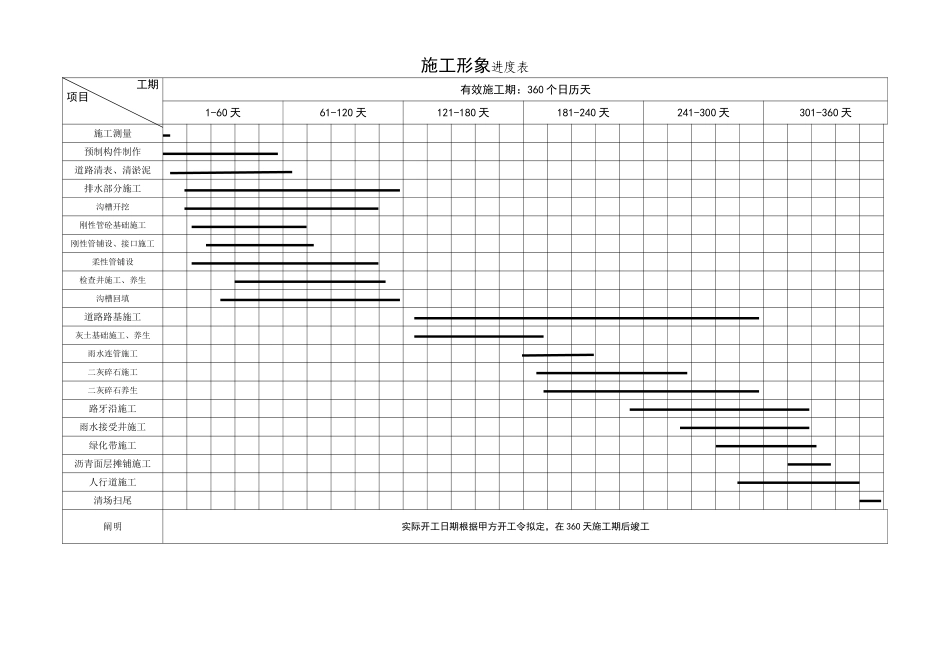

施工形象进度表 工期项目有效施工期:360 个日历天1-60 天61-120 天121-180 天181-240 天241-300 天301-360 天施工测量预制构件制作道路清表、清淤泥排水部分施工沟槽开挖刚性管砼基础施工刚性管铺设、接口施工柔性管铺设检查井施工、养生沟槽回填道路路基施工灰土基础施工、养生雨水连管施工二灰碎石施工二灰碎石养生路牙沿施工雨水接受井施工绿化带施工沥青面层摊铺施工人行道施工清场扫尾阐明实际开工日期根据甲方开工令拟定,在 360 天施工期后竣工
