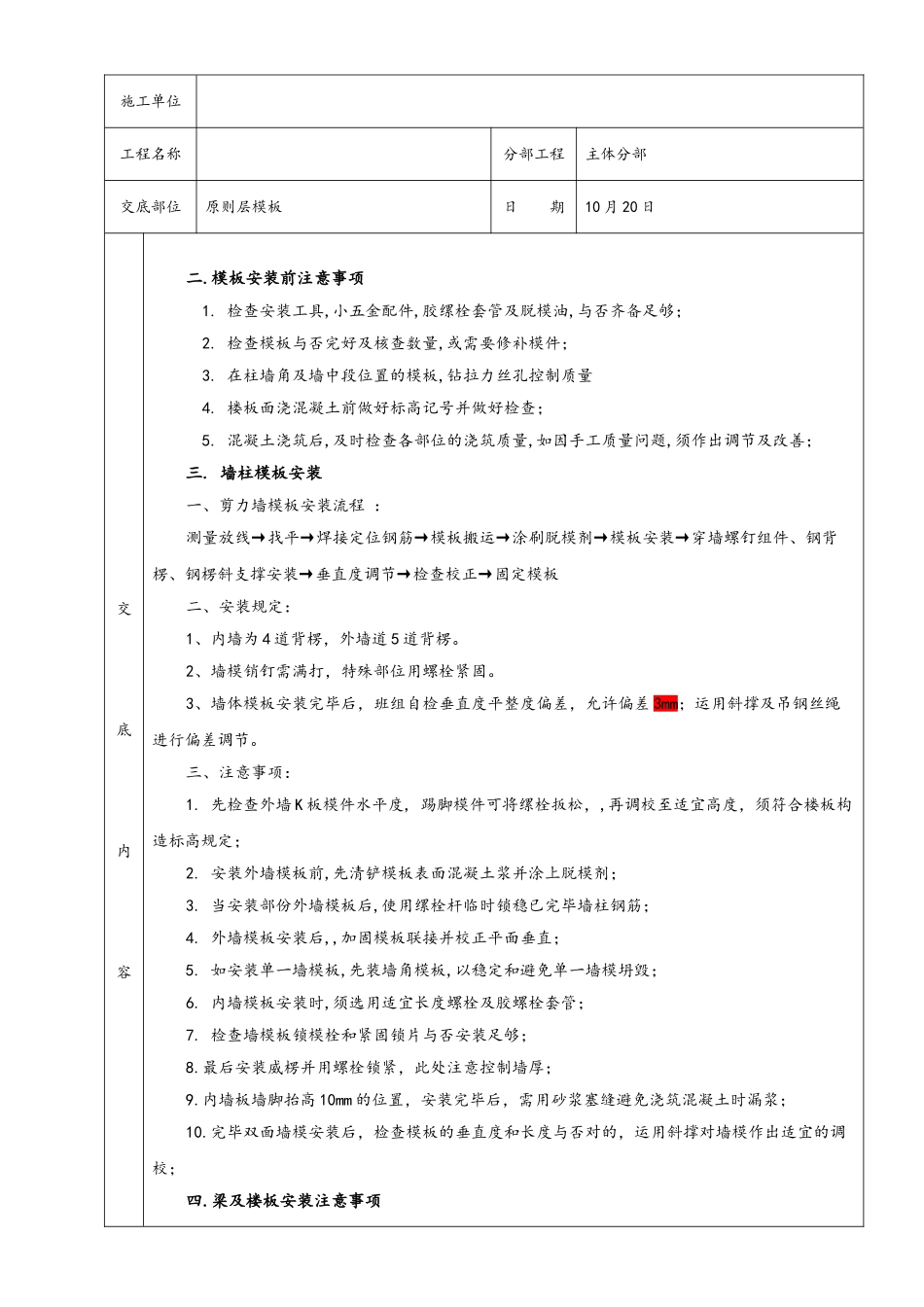

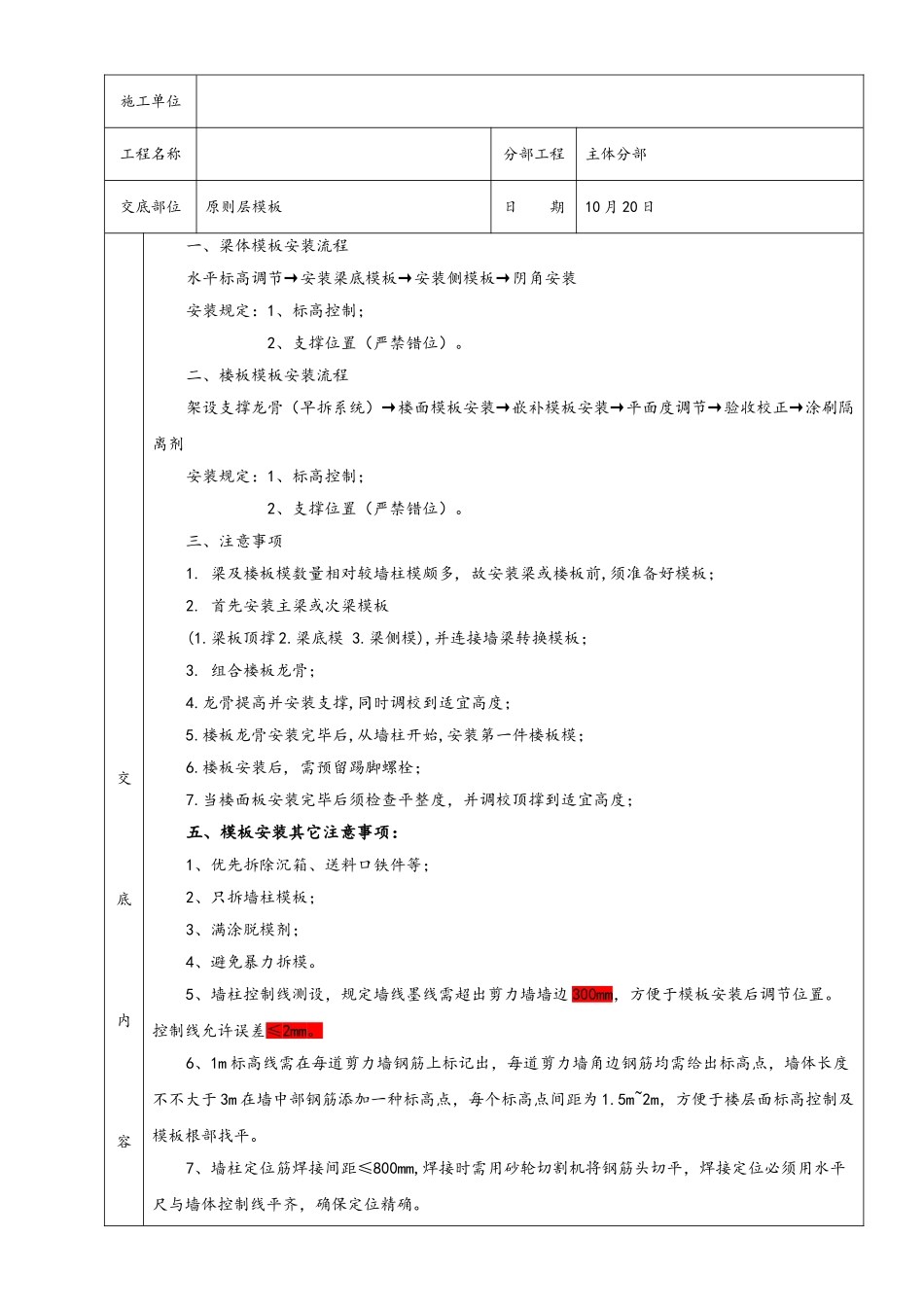

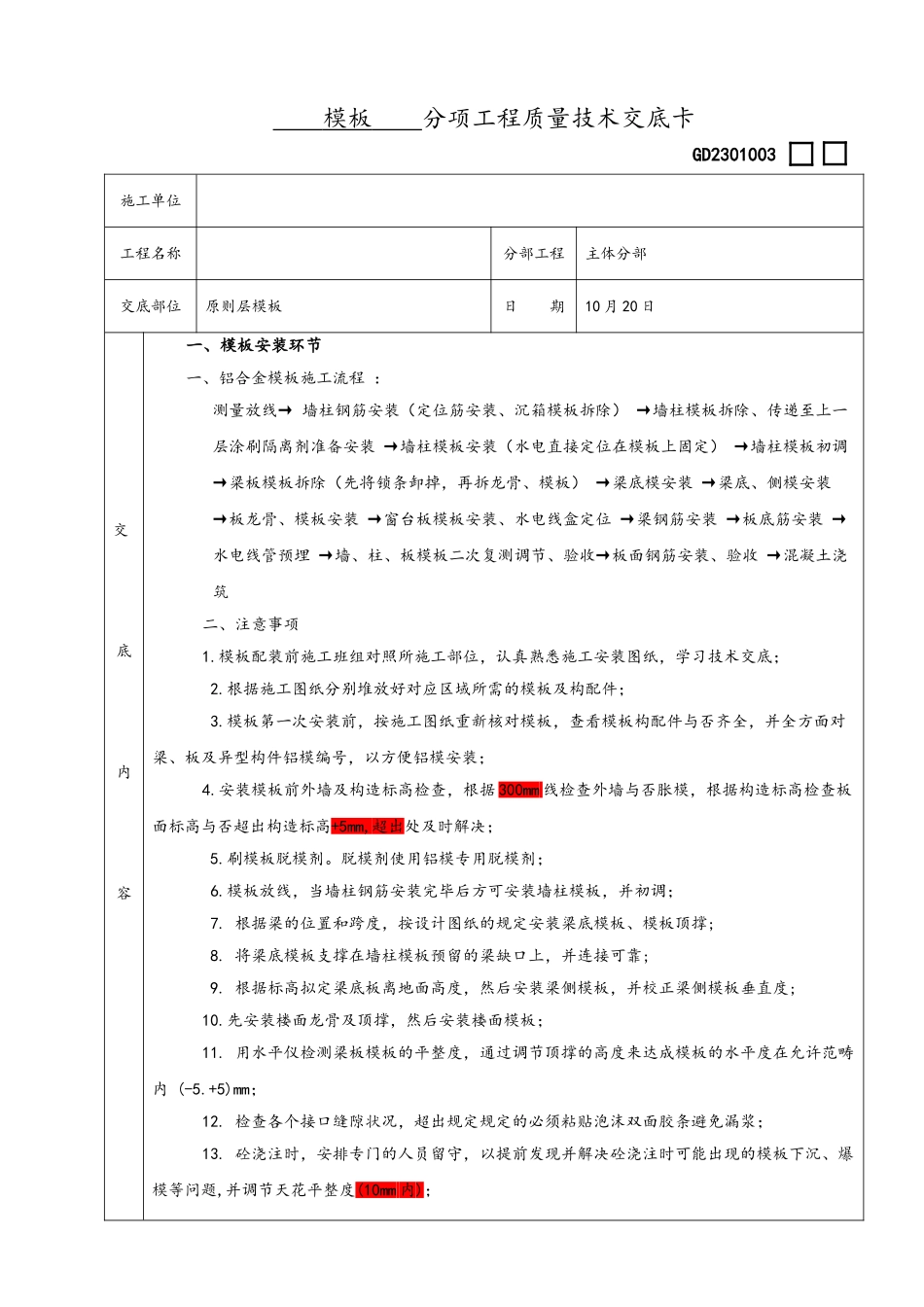

模板 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程主体分部交底部位原则层模板日 期10 月 20 日交底内容一、模板安装环节一、铝合金模板施工流程 :测量放线→ 墙柱钢筋安装(定位筋安装、沉箱模板拆除) →墙柱模板拆除、传递至上一层涂刷隔离剂准备安装 →墙柱模板安装(水电直接定位在模板上固定) →墙柱模板初调→梁板模板拆除(先将锁条卸掉,再拆龙骨、模板) →梁底模安装 →梁底、侧模安装 →板龙骨、模板安装 →窗台板模板安装、水电线盒定位 →梁钢筋安装 →板底筋安装 →水电线管预埋 →墙、柱、板模板二次复测调节、验收→板面钢筋安装、验收 →混凝土浇筑 二、注意事项 1
模板配装前施工班组对照所施工部位,认真熟悉施工安装图纸,学习技术交底; 2
根据施工图纸分别堆放好对应区域所需的模板及构配件; 3
模板第一次安装前,按施工图纸重新核对模板,查看模板构配件与否齐全,并全方面对梁、板及异型构件铝模编号,以方便铝模安装; 4
安装模板前外墙及构造标高检查,根据 300mm 线检查外墙与否胀模,根据构造标高检查板面标高与否超出构造标高+5mm,超出处及时解决; 5
刷模板脱模剂
脱模剂使用铝模专用脱模剂; 6
模板放线,当墙柱钢筋安装完毕后方可安装墙柱模板,并初调; 7
根据梁的位置和跨度,按设计图纸的规定安装梁底模板、模板顶撑; 8
将梁底模板支撑在墙柱模板预留的梁缺口上,并连接可靠; 9
根据标高拟定梁底板离地面高度,然后安装梁侧模板,并校正梁侧模板垂直度; 10
先安装楼面龙骨及顶撑,然后安装楼面模板; 11
用水平仪检测梁板模板的平整度,通过调节顶撑的高度来达成模板的水平度在允许范畴内 (-5
+5)mm; 12
检查各个接口缝隙状况,超出规定规定的必须粘贴泡沫双面胶条避免漏浆; 13
砼浇注时,安排专门的人员留守,以提前发现并解决砼浇注时可
