双壁波纹管技术规定一、工艺流程施工工艺:测量放线→机械开槽→槽底平整扎实→砂砾垫层→砂基→管道安装→井室砌筑、抹面→胸腔填土→闭水实验→回填土扎实导线点、水准点加密控制及定位测量放线
二、双壁波纹管方案1、熟悉设计图纸、资料,搞清主管和支管的管线布置、走向及工艺流程和施工安装规定
2、熟悉现场状况,理解设计管线沿途已有的平面及高程控制点分布状况
3、根据管道平面和已有控制点,并结合实际地形,做好实测数据整顿,绘制实测草图
进场后对建设单位交接的水准点和导线点进行复测,闭合差符合设计规定后,进行导线点、水准点的加密,以满足排水管高程、线型控的精度
4、在不受施工干扰、施测方便、易于保护的地方测设施工控制桩

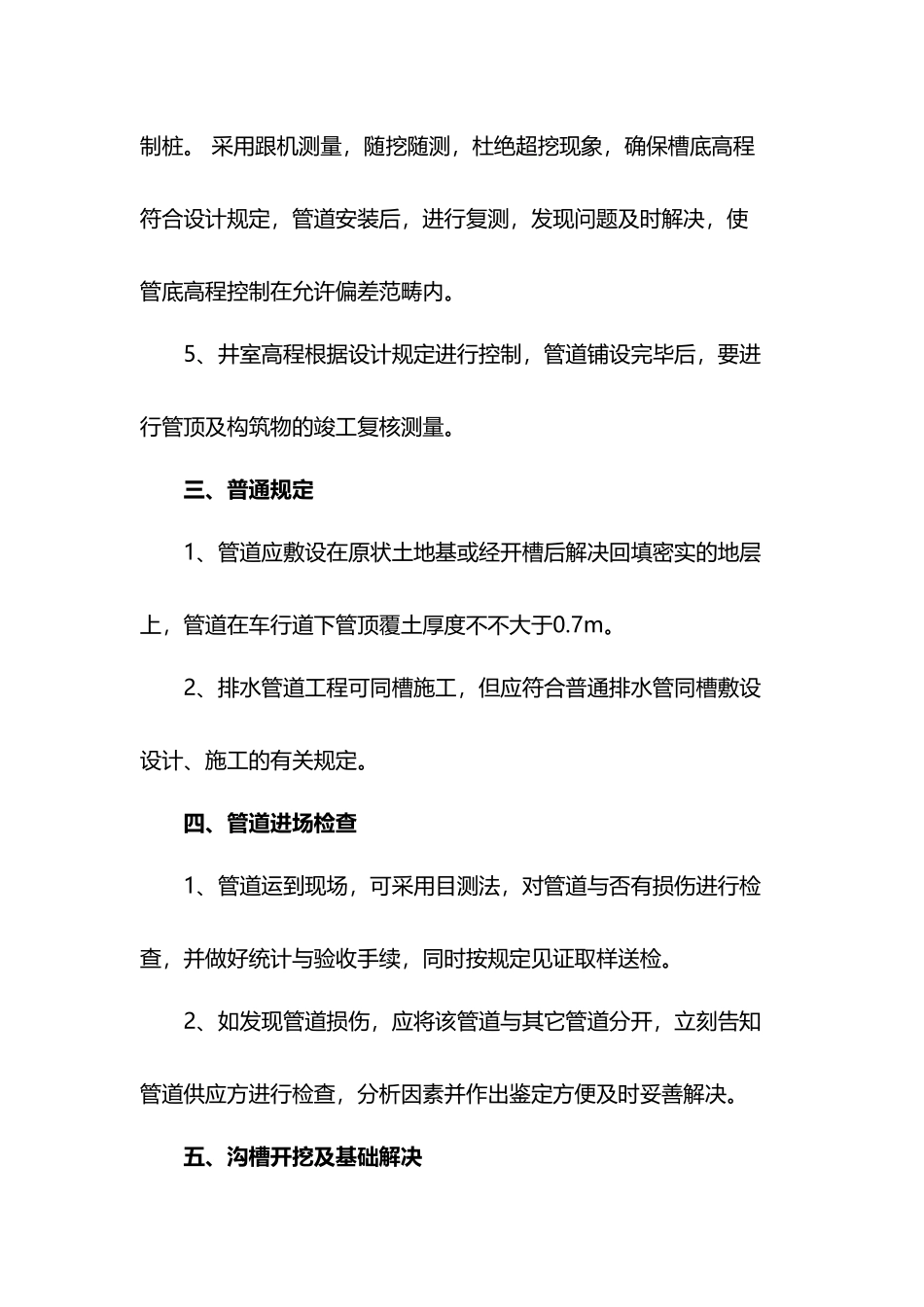

采用跟机测量,随挖随测,杜绝超挖现象,确保槽底高程符合设计规定,管道安装后,进行复测,发现问题及时解决,使管底高程控制在允许偏差范畴内
5、井室高程根据设计规定进行控制,管道铺设完毕后,要进行管顶及构筑物的竣工复核测量
三、普通规定1、管道应敷设在原状土地基或经开槽后解决回填密实的地层上,管道在车行道下管顶覆土厚度不不大于0
2、排水管道工程可同槽施工,但应符合普通排水管同槽敷设设计、施工的有关规定
四、管道进场检查1、管道运到现场,可采用目测法,对管道与否有损伤进行检查,并做好统计与验收手续,同时按规定见证取样送检
2、如发现管道损伤,应将该管道与其它管道分开,立刻告知管道供应方进行检查,分析因素并作出鉴定方便及时妥善解决
五、沟槽开挖及基础解决1、熟悉图纸,根据设计给定的水准点及坐标控制点进行测量、定位、放线,引临时水准点及控制桩,经监理工程师复核认证同意后方可进行沟槽开挖
2、沟槽槽底净宽度,宜按管外径加0
0m拟定,方便于人工在槽底作业为宜
严格控制沟槽开挖放坡系数,按设计的放坡系数挖够宽度,开挖时应注意沟槽土质状况,必要时应请驻地监理和甲方及设计
