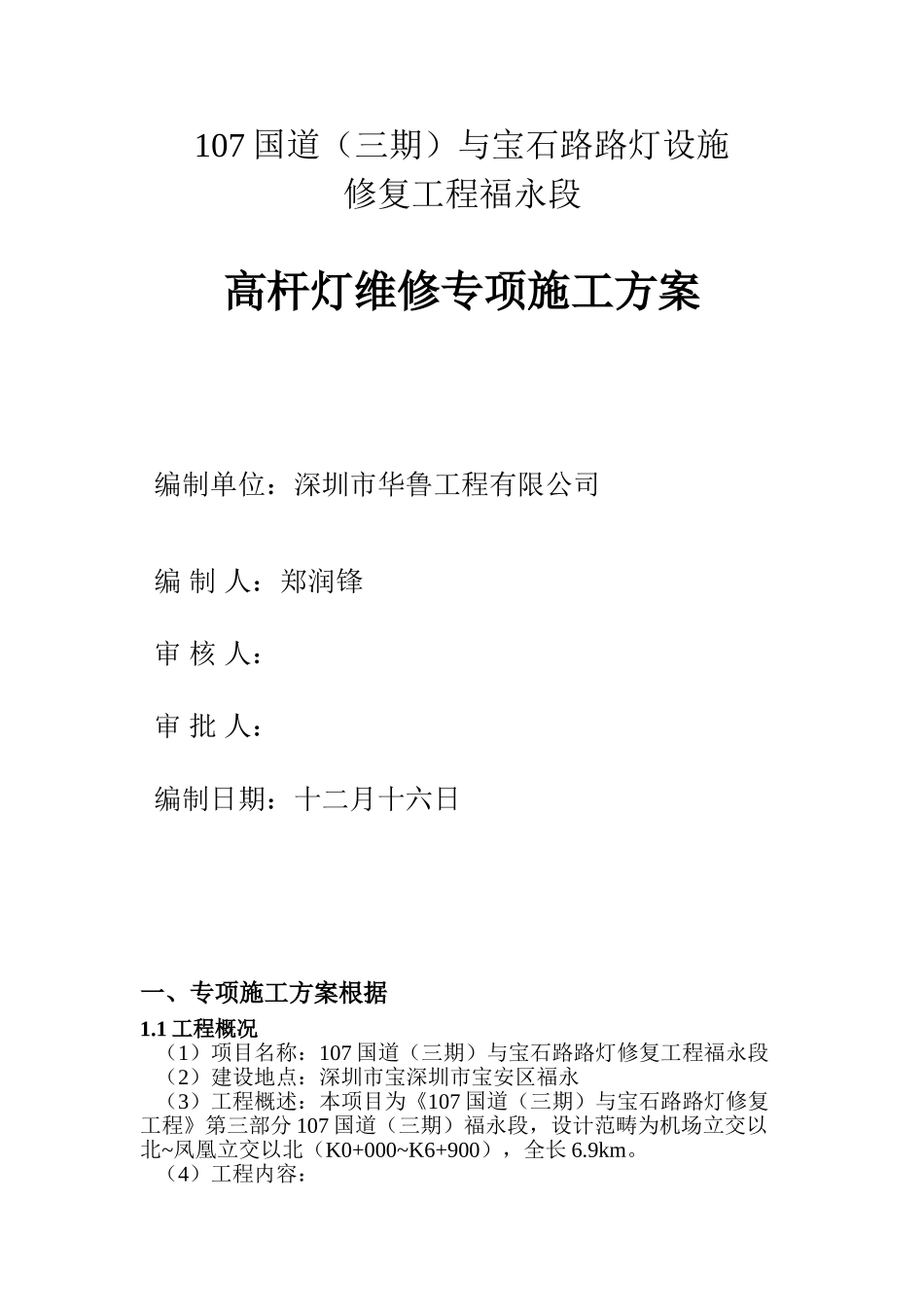

107 国道(三期)与宝石路路灯设施修复工程福永段高杆灯维修专项施工方案 编制单位:深圳市华鲁工程有限公司 编 制 人:郑润锋 审 核 人: 审 批 人: 编制日期:十二月十六日一、专项施工方案根据1.1 工程概况 (1)项目名称:107 国道(三期)与宝石路路灯修复工程福永段 (2)建设地点:深圳市宝深圳市宝安区福永 (3)工程概述:本项目为《107 国道(三期)与宝石路路灯修复工程》第三部分 107 国道(三期)福永段,设计范畴为机场立交以北~凤凰立交以北(K0+000~K6+900),全长 6.9km。 (4)工程内容: 本专项方案对应的设计内容为:图纸范畴内已被偷盗破坏的 7 座30 米高杆灯进行维修、修复,达成使用功效,高杆灯含有升降功效;新建丢失及破损的照明电缆、更换高杆灯上的照明光源及配套附件、更换丢失的灯门及损坏的灯具。1.2 编制根据为使本工程的施工能安全有序地进行,工程质量全方面达成或超出招标书的质量规定,在招标书规定的工期内完毕施工任务,我司编制了本专项施工方案,作为施工指导性文献,亦作为业主、监理单位检查、监督我司工程施工过程的一种根据,其编制根据以下:1.招标文献;2.招标文献图纸及其它技术资料;3.现行的中华人民共和国国标和有关权威部门的原则、规范;4.公司的 ISO9001 质量手册;5.我司类似工程的施工经验。6.因高杆灯修复工作规定含有专业的技术经验,进行 30 米升降式高杆灯高杆维修工作必须对 30 米升降式高杆灯有充足的认识及理解,因此我司谋求一家含有高杆灯生产、安装资格的工厂作业协作方,配合协作我司技术人员对本项目的 30 米升降式高杆灯的修复工作,达成设计科学、组织有效、实际可行,以确保工期和工程质量。1.3 专项方案的目的本工程的质量目的:杜绝工程质量事故,确保 30 米升降式高杆灯各系统整体全优,争创优质工程。工期目的:根据招标文献的工期规定,20 天(含设备采购、安装、调试等)。质量目的:以招标文献规定、设计文献及国家颁发的有关技术规范和验收原则为准则,制订创优计划,满足创优规划的规定。安全目的:制订严密的安全确保方法,杜绝一切人身、行车、设备责任事故,确保施工期内零伤率。文明施工目的:科学管理、生产有序、团结协作、多方配合、保护环境及原有设施、场地整洁,争当文明施工先进公司。环保目的:恪守国家、本地有关环保的规定,确保不污染、不破坏原有环境。二、高杆灯维修施工中管理重点、难点分析及应对方...
