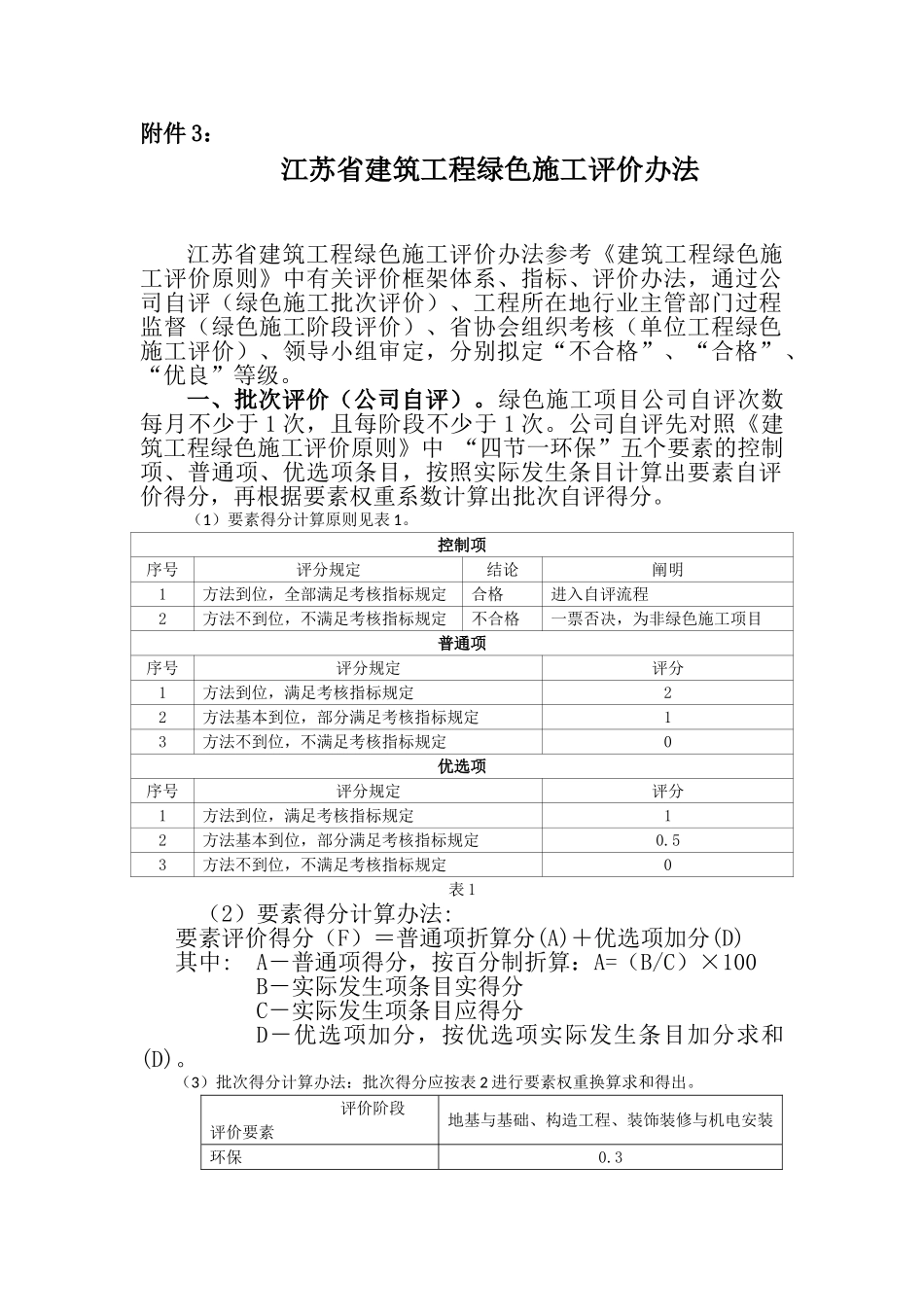

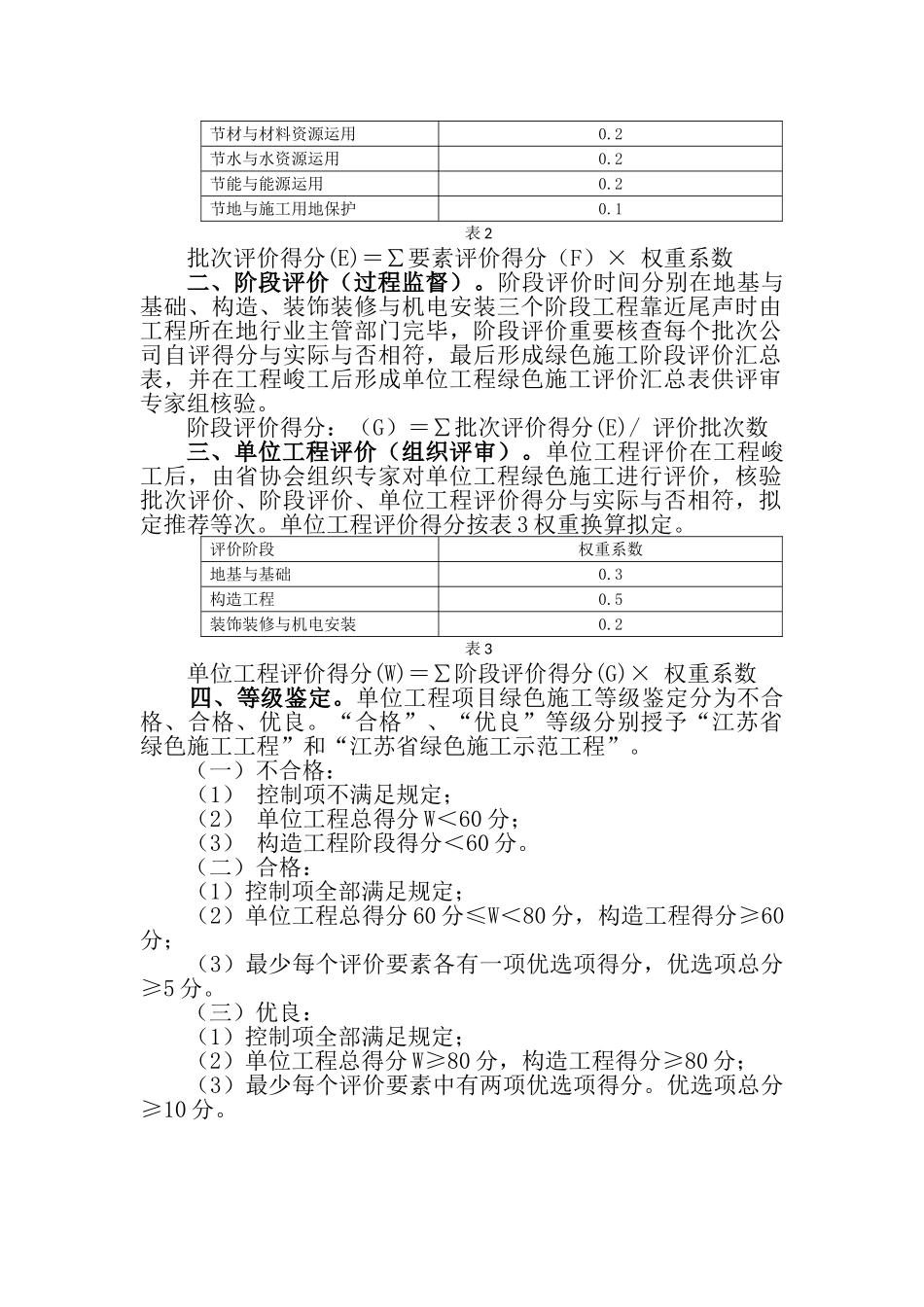

附件 3:江苏省建筑工程绿色施工评价办法江苏省建筑工程绿色施工评价办法参考《建筑工程绿色施工评价原则》中有关评价框架体系、指标、评价办法,通过公司自评(绿色施工批次评价)、工程所在地行业主管部门过程监督(绿色施工阶段评价)、省协会组织考核(单位工程绿色施工评价)、领导小组审定,分别拟定“不合格”、“合格”、“优良”等级。一、批次评价(公司自评)。绿色施工项目公司自评次数每月不少于 1 次,且每阶段不少于 1 次。公司自评先对照《建筑工程绿色施工评价原则》中 “四节一环保”五个要素的控制项、普通项、优选项条目,按照实际发生条目计算出要素自评价得分,再根据要素权重系数计算出批次自评得分。(1)要素得分计算原则见表 1。控制项序号评分规定结论阐明1方法到位,全部满足考核指标规定合格进入自评流程2方法不到位,不满足考核指标规定不合格一票否决,为非绿色施工项目普通项序号评分规定评分1方法到位,满足考核指标规定22方法基本到位,部分满足考核指标规定13方法不到位,不满足考核指标规定0优选项序号评分规定评分1方法到位,满足考核指标规定12方法基本到位,部分满足考核指标规定0.53方法不到位,不满足考核指标规定0表 1(2)要素得分计算办法:要素评价得分(F)=普通项折算分(A)+优选项加分(D)其中: A-普通项得分,按百分制折算:A=(B/C)×100 B-实际发生项条目实得分C-实际发生项条目应得分D-优选项加分,按优选项实际发生条目加分求和(D)。 (3)批次得分计算办法:批次得分应按表 2 进行要素权重换算求和得出。评价阶段评价要素地基与基础、构造工程、装饰装修与机电安装环保0.3节材与材料资源运用0.2节水与水资源运用0.2节能与能源运用0.2节地与施工用地保护0.1表 2批次评价得分(E)=∑要素评价得分(F)× 权重系数二、阶段评价(过程监督)。阶段评价时间分别在地基与基础、构造、装饰装修与机电安装三个阶段工程靠近尾声时由工程所在地行业主管部门完毕,阶段评价重要核查每个批次公司自评得分与实际与否相符,最后形成绿色施工阶段评价汇总表,并在工程峻工后形成单位工程绿色施工评价汇总表供评审专家组核验。阶段评价得分:(G)=∑批次评价得分(E)/ 评价批次数三、单位工程评价(组织评审)。单位工程评价在工程峻工后,由省协会组织专家对单位工程绿色施工进行评价,核验批次评价、阶段评价、单位工程评价得分与实际与否相符,拟定推荐等次。单位工程评价得分按表...
