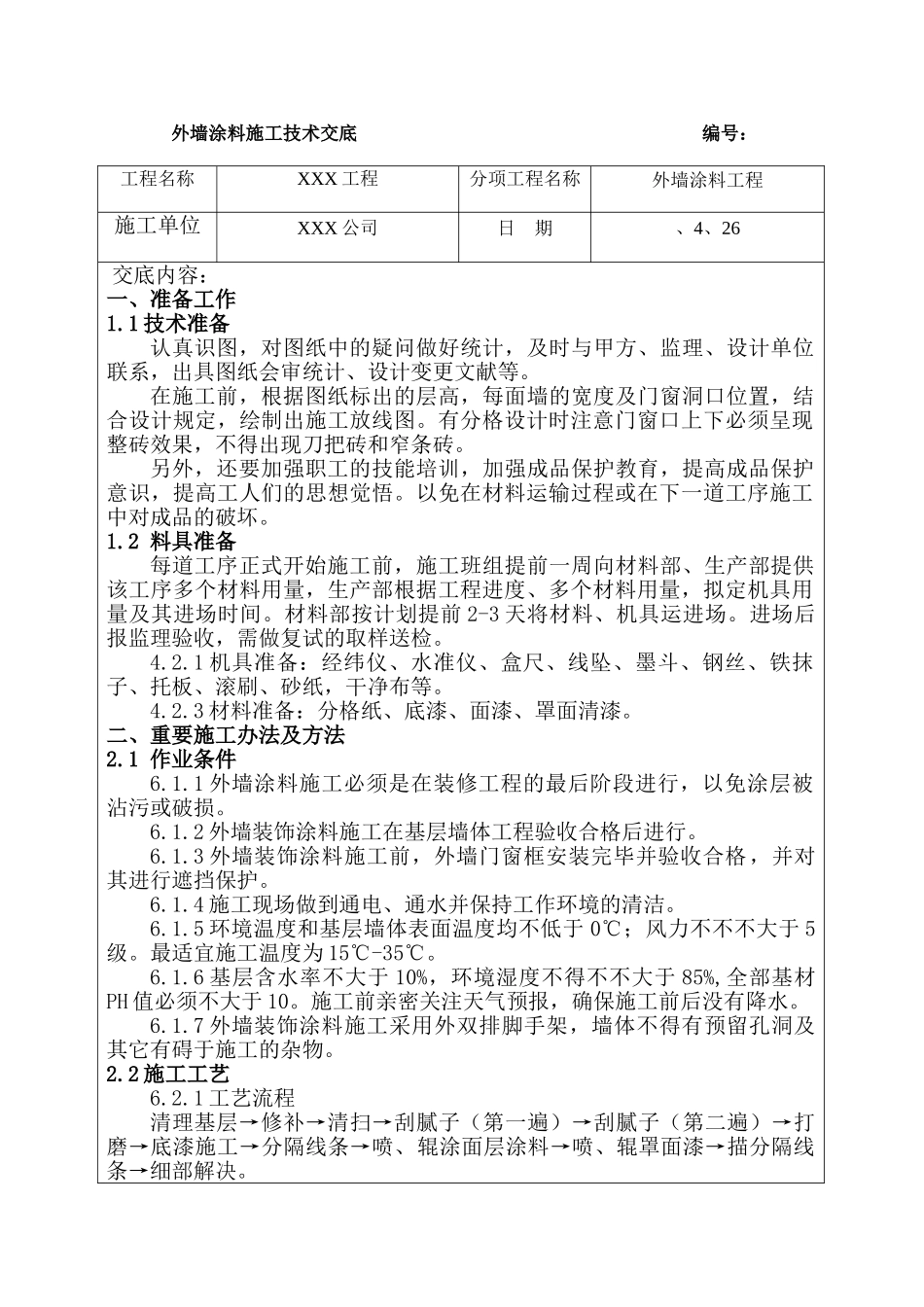

外墙涂料施工技术交底 编号:工程名称XXX 工程分项工程名称外墙涂料工程施工单位XXX 公司日 期、4、26 交底内容: 一、准备工作1.1 技术准备认真识图,对图纸中的疑问做好统计,及时与甲方、监理、设计单位联系,出具图纸会审统计、设计变更文献等。在施工前,根据图纸标出的层高,每面墙的宽度及门窗洞口位置,结合设计规定,绘制出施工放线图。有分格设计时注意门窗口上下必须呈现整砖效果,不得出现刀把砖和窄条砖。另外,还要加强职工的技能培训,加强成品保护教育,提高成品保护意识,提高工人们的思想觉悟。以免在材料运输过程或在下一道工序施工中对成品的破坏。1.2 料具准备每道工序正式开始施工前,施工班组提前一周向材料部、生产部提供该工序多个材料用量,生产部根据工程进度、多个材料用量,拟定机具用量及其进场时间。材料部按计划提前 2-3 天将材料、机具运进场。进场后报监理验收,需做复试的取样送检。4.2.1 机具准备:经纬仪、水准仪、盒尺、线坠、墨斗、钢丝、铁抹子、托板、滚刷、砂纸,干净布等。4.2.3 材料准备:分格纸、底漆、面漆、罩面清漆。二、重要施工办法及方法2.1 作业条件6.1.1 外墙涂料施工必须是在装修工程的最后阶段进行,以免涂层被沾污或破损。6.1.2 外墙装饰涂料施工在基层墙体工程验收合格后进行。 6.1.3 外墙装饰涂料施工前,外墙门窗框安装完毕并验收合格,并对其进行遮挡保护。6.1.4 施工现场做到通电、通水并保持工作环境的清洁。 6.1.5 环境温度和基层墙体表面温度均不低于 0℃;风力不不不大于 5级。最适宜施工温度为 15℃-35℃。 6.1.6 基层含水率不大于 10%,环境湿度不得不不大于 85%,全部基材PH 值必须不大于 10。施工前亲密关注天气预报,确保施工前后没有降水。 6.1.7 外墙装饰涂料施工采用外双排脚手架,墙体不得有预留孔洞及其它有碍于施工的杂物。2.2 施工工艺6.2.1 工艺流程清理基层→修补→清扫→刮腻子(第一遍)→刮腻子(第二遍)→打磨→底漆施工→分隔线条→喷、辊涂面层涂料→喷、辊罩面漆→描分隔线条→细部解决。 2.3 施工要点2.3.1 基层解决:⑴ 对基面进行全方面检查,如抹刀痕迹,粗糙的拐角和边沿,露网等现象,进行修补;墙面不平,刮补找平腻子,待腻子干透后用砂纸将凸出处磨掉,然后将基层扫净,方可施工。 ⑵ 连接基层的金属件、木螺钉、钉子等进行镀锌等防锈解决。⑶ 观察外墙阴阳角垂直度和门窗口方正,检查基层平整度,氟碳...
