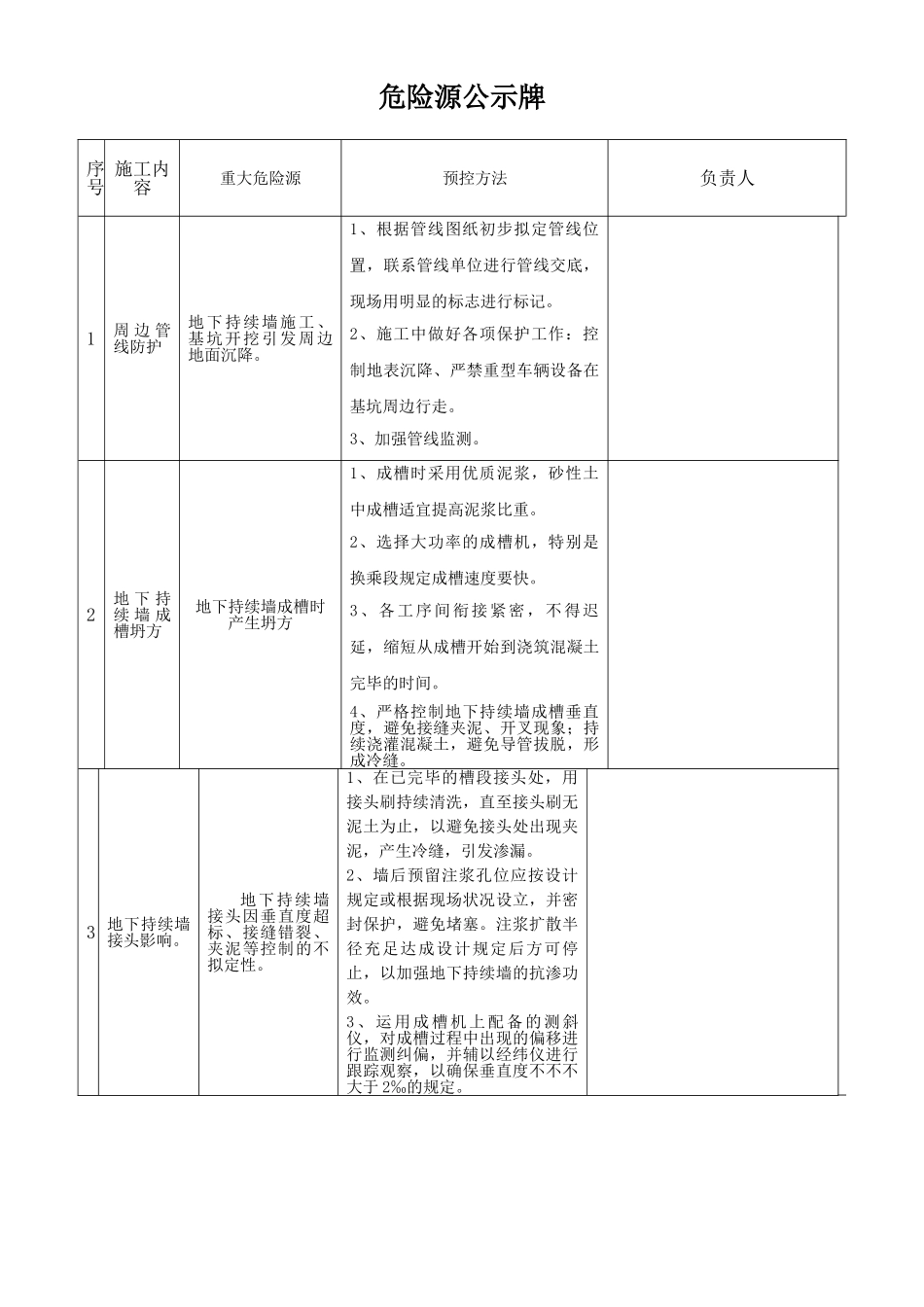

危险源公示牌序号施工内容重大危险源预控方法负责人1周 边 管线防护地下持续墙施工、基坑开挖引发周边地面沉降
1、根据管线图纸初步拟定管线位置,联系管线单位进行管线交底,现场用明显的标志进行标记
2、施工中做好各项保护工作:控制地表沉降、严禁重型车辆设备在基坑周边行走

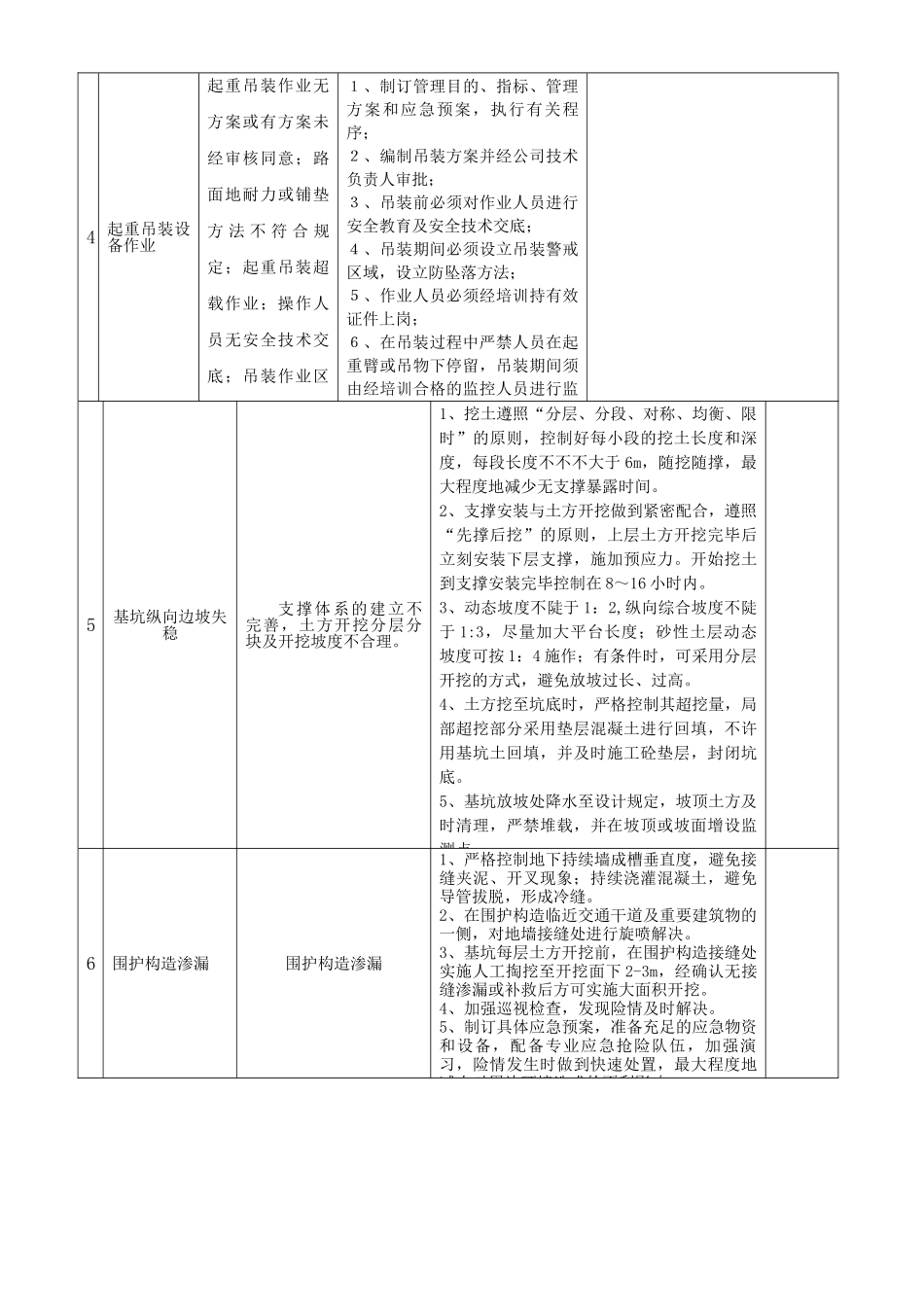

3、加强管线监测
2地 下 持续 墙 成槽坍方地下持续墙成槽时产生坍方1、成槽时采用优质泥浆,砂性土中成槽适宜提高泥浆比重
2、选择大功率的成槽机,特别是换乘段规定成槽速度要快

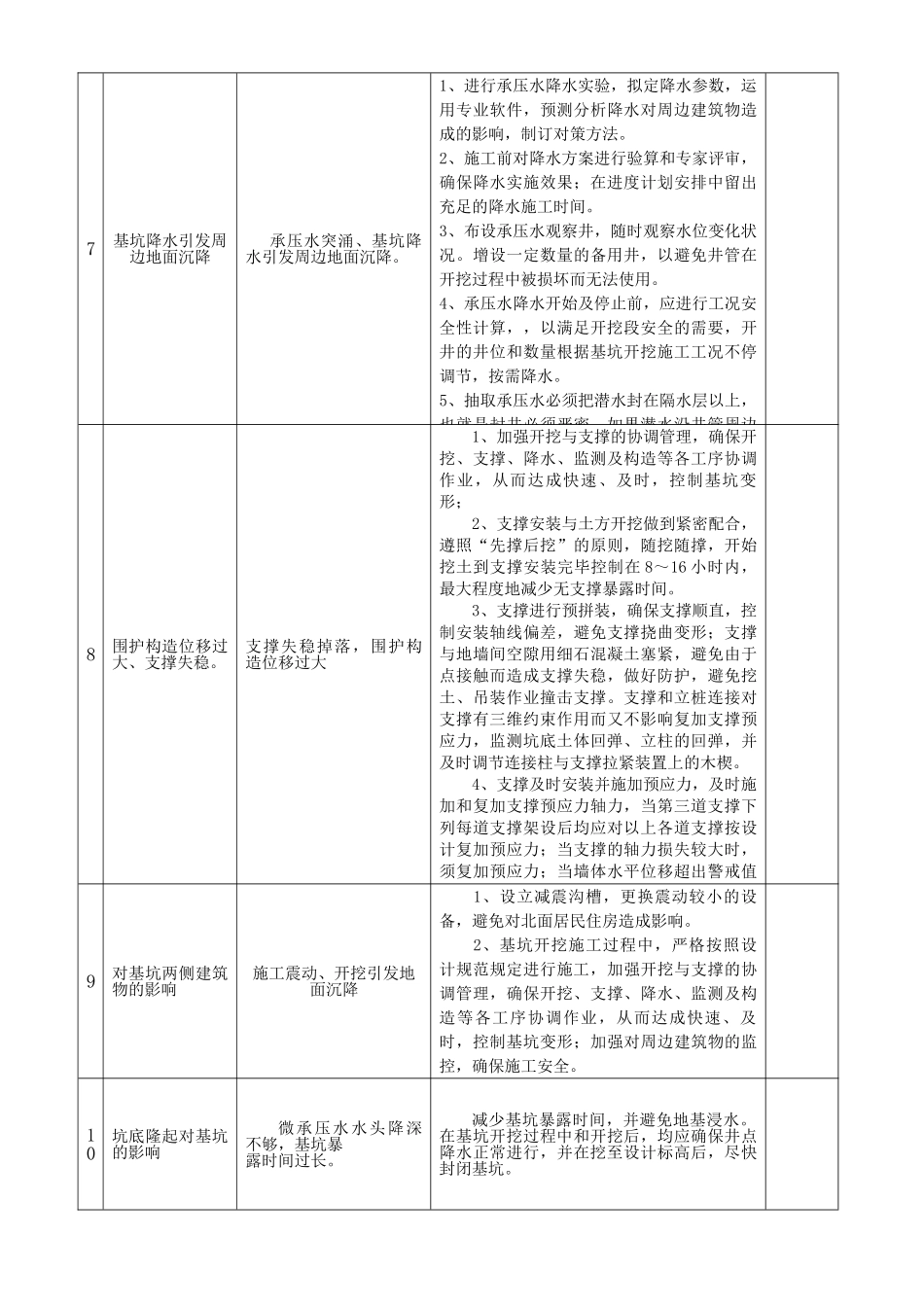

3、各工序间衔接紧密,不得迟延,缩短从成槽开始到浇筑混凝土完毕的时间
4、严格控制地下持续墙成槽垂直度,避免接缝夹泥、开叉现象;持续浇灌混凝土,避免导管拔脱,形成冷缝
3 地下持续墙接头影响
地下持续墙接头因垂直度超标、接缝错裂、夹泥等控制的不拟定性
1、在已完毕的槽段接头处,用接头刷持续清洗,直至接头刷无泥土为止,以避免接头处出现夹泥,产生冷缝,引发渗漏
2、墙后预留注浆孔位应按设计规定或根据现场状况设立,并密封保护,避免堵塞
注浆扩散半径充足达成设计规定后方可停止,以加强地下持续墙的抗渗功效
3、运用成槽机上配备的测斜仪,对成槽过程中出现的偏移进行监测纠偏,并辅以经纬仪进行跟踪观察,以确保垂直度不不不大于 2‰的规定
4 起重吊装设备作业起重吊装作业无方案或有方案未经审核同意;路面地耐力或铺垫方 法 不 符 合 规定;起重吊装超载作业;操作人员无安全技术交底;吊装作业区未设警戒区;作1、制订管理目的、指标、管理方案和应急预案,执行有关程序;2、编制吊装方案并经公司技术负责人审批;3、吊装前必须对作业人员进行安全教育及安全技术交底; 4、吊装期间必须设立吊装警戒区域,设立防坠落方法;5、作业人员必须经培训持有效证件上岗;6、在吊装过程中严禁人员在起重臂或吊物下停留,吊装期间须由经培训合格的监控人员进行监控
5基坑纵向边坡失稳支撑体系的
