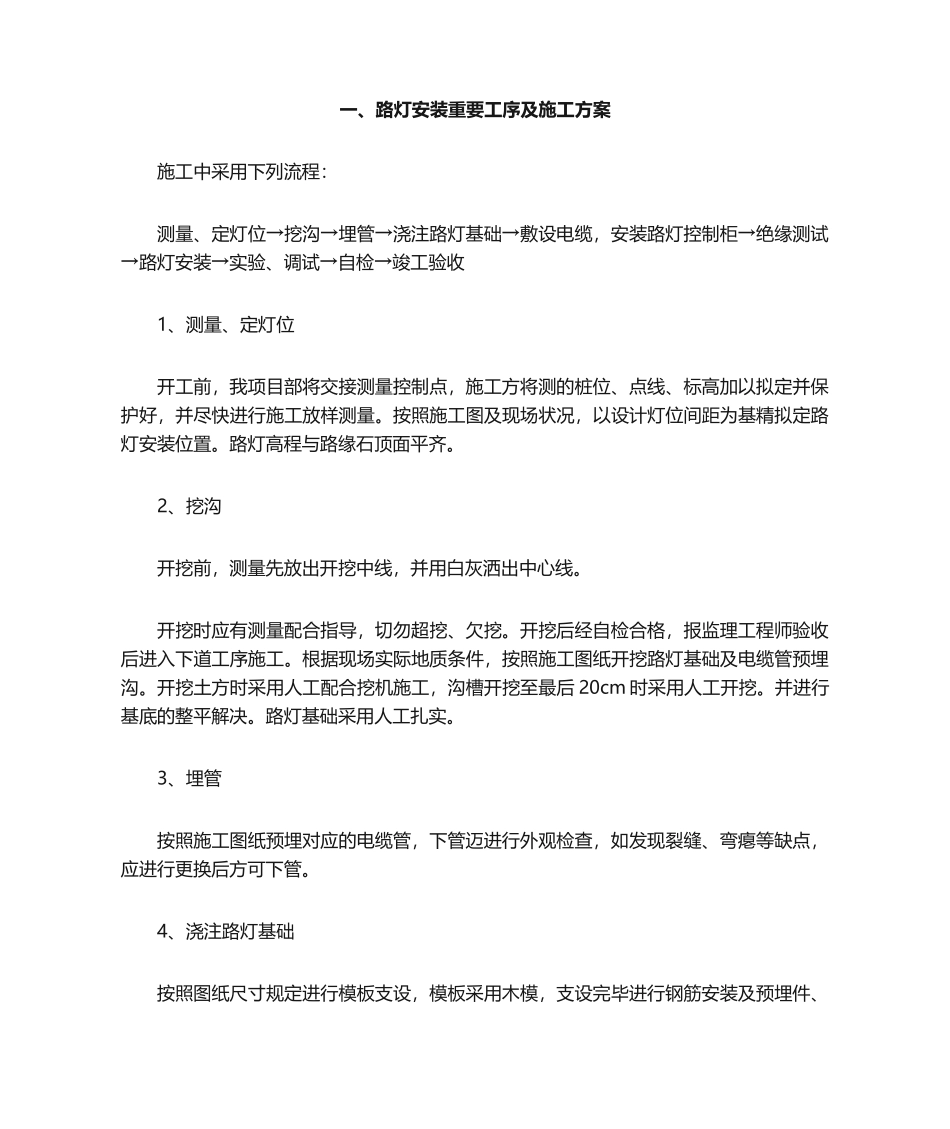

一、路灯安装重要工序及施工方案施工中采用下列流程:测量、定灯位→挖沟→埋管→浇注路灯基础→敷设电缆,安装路灯控制柜→绝缘测试→路灯安装→实验、调试→自检→竣工验收1、测量、定灯位开工前,我项目部将交接测量控制点,施工方将测的桩位、点线、标高加以拟定并保护好,并尽快进行施工放样测量
按照施工图及现场状况,以设计灯位间距为基精拟定路灯安装位置
路灯高程与路缘石顶面平齐
2、挖沟开挖前,测量先放出开挖中线,并用白灰洒出中心线
开挖时应有测量配合指导,切勿超挖、欠挖
开挖后经自检合格,报监理工程师验收后进入下道工序施工
根据现场实际地质条件,按照施工图纸开挖路灯基础及电缆管预埋沟
开挖土方时采用人工配合挖机施工,沟槽开挖至最后 20cm 时采用人工开挖
并进行基底的整平解决
路灯基础采用人工扎实
3、埋管按照施工图纸预埋对应的电缆管,下管迈进行外观检查,如发现裂缝、弯瘪等缺点,应进行更换后方可下管

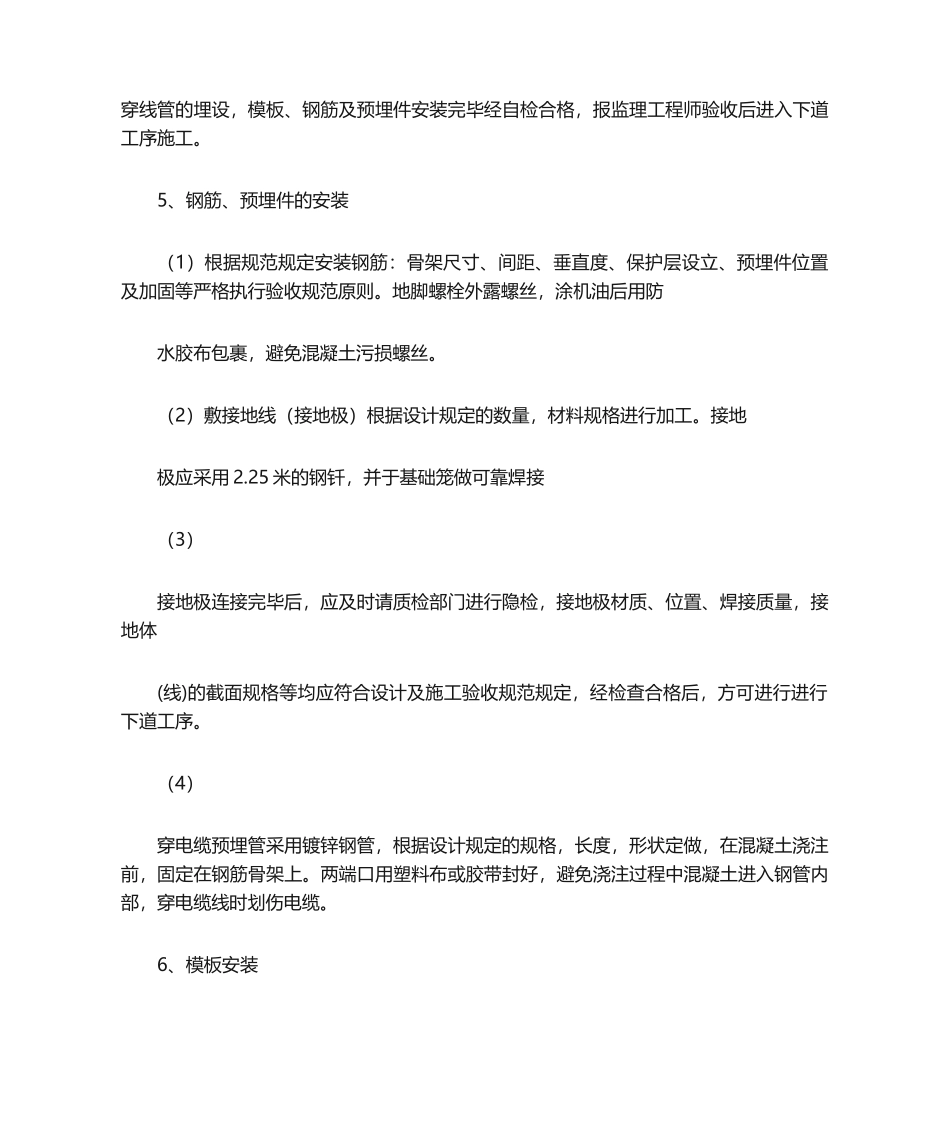

4、浇注路灯基础按照图纸尺寸规定进行模板支设,模板采用木模,支设完毕进行钢筋安装及预埋件、穿线管的埋设,模板、钢筋及预埋件安装完毕经自检合格,报监理工程师验收后进入下道工序施工
5、钢筋、预埋件的安装(1)根据规范规定安装钢筋:骨架尺寸、间距、垂直度、保护层设立、预埋件位置及加固等严格执行验收规范原则
地脚螺栓外露螺丝,涂机油后用防水胶布包裹,避免混凝土污损螺丝
(2)敷接地线(接地极)根据设计规定的数量,材料规格进行加工
接地极应采用 2
25 米的钢钎,并于基础笼做可靠焊接(3)接地极连接完毕后,应及时请质检部门进行隐检,接地极材质、位置、焊接质量,接地体(线)的截面规格等均应符合设计及施工验收规范规定,经检查合格后,方可进行进行下道工序
(4)穿电缆预埋管采用镀锌钢管,根据设计规定的规格,长度,形状定做,在混凝土浇注前,固定在钢筋骨架上
两端口用塑料布或胶带封好,避免浇注过程中混凝
