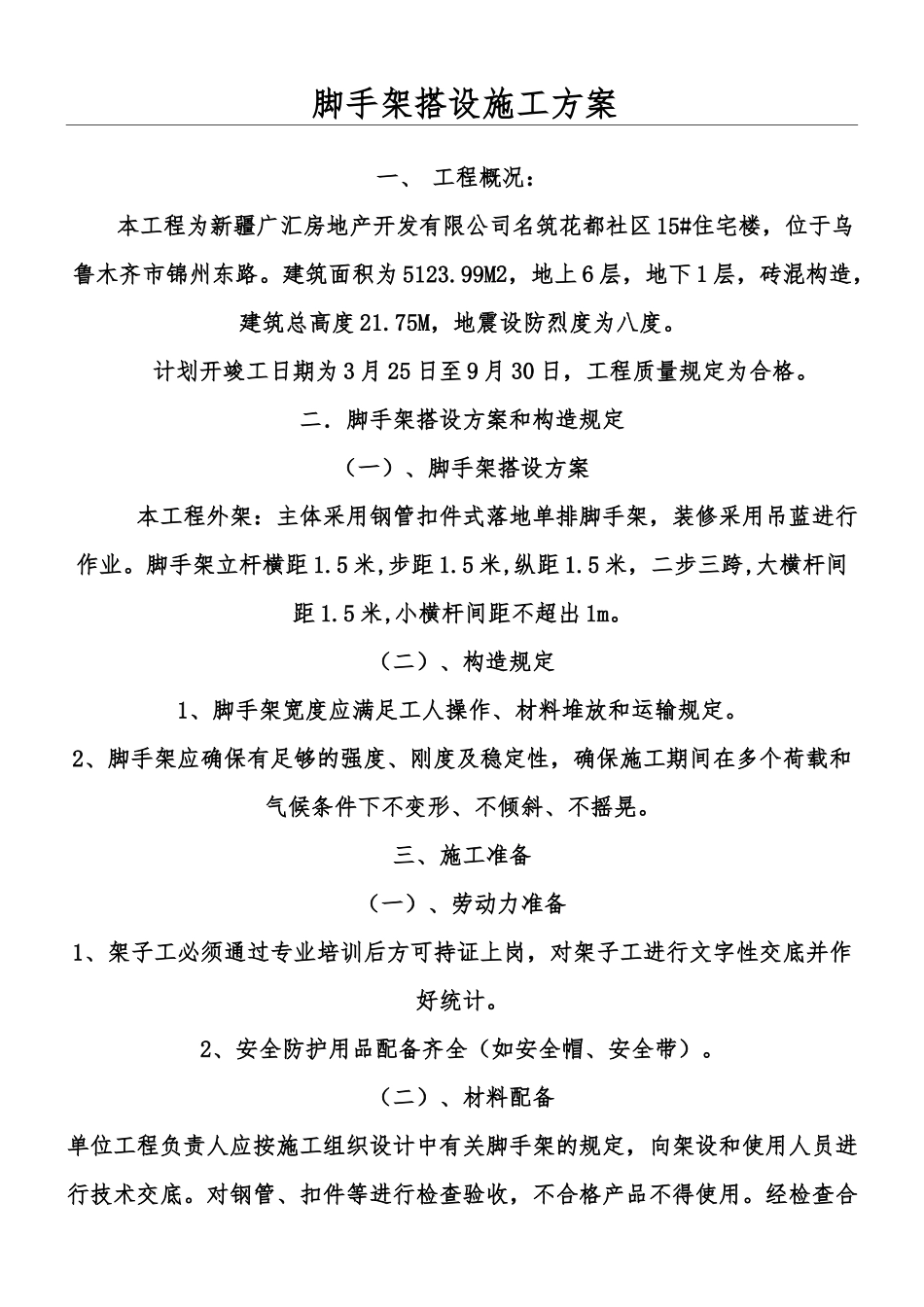

脚手架搭设施工方案一、 工程概况:本工程为新疆广汇房地产开发有限公司名筑花都社区 15#住宅楼,位于乌鲁木齐市锦州东路
建筑面积为 5123
99M2,地上 6 层,地下 1 层,砖混构造,建筑总高度 21
75M,地震设防烈度为八度
计划开竣工日期为 3 月 25 日至 9 月 30 日,工程质量规定为合格
二.脚手架搭设方案和构造规定(一)、脚手架搭设方案本工程外架:主体采用钢管扣件式落地单排脚手架,装修采用吊蓝进行作业
脚手架立杆横距 1
5 米,步距 1
5 米,纵距 1
5 米,二步三跨,大横杆间距 1
5 米,小横杆间距不超出 1m
(二)、构造规定1、脚手架宽度应满足工人操作、材料堆放和运输规定
2、脚手架应确保有足够的强度、刚度及稳定性,确保施工期间在多个荷载和气候条件下不变形、不倾斜、不摇晃
三、施工准备(一)、劳动力准备1、架子工必须通过专业培训后方可持证上岗,对架子工进行文字性交底并作好统计
2、安全防护用品配备齐全(如安全帽、安全带)
(二)、材料配备单位工程负责人应按施工组织设计中有关脚手架的规定,向架设和使用人员进行技术交底
对钢管、扣件等进行检查验收,不合格产品不得使用
经检查合格的构配件应按品种、规格分类,堆放整洁,堆放场地不得有积水
应去除场地杂物,平整搭设场地,并使排水畅通
当脚手架基础有设备基础、管沟时,在脚手架使用过程中不应开挖,否则必须采用加固方法
四、脚手架搭设工艺⒈ 地下室回填土施工完毕后,方可搭设外脚手架
脚手架地基应平整扎实,上面加通长垫板,垫板采用长 2m,宽度不不大于 0
2m,厚度 50mm 的木板
地基设排水沟,避免积水浸泡地基
⒉ 脚手架搭设次序:立杆→大横杆→小横杆→连墙杆→剪刀撑→脚手板→栏杆,脚手架搭设应横平竖直
3、脚手架必须配合施工进度搭设,一次搭设高度不应超出相邻连墙件以上二步

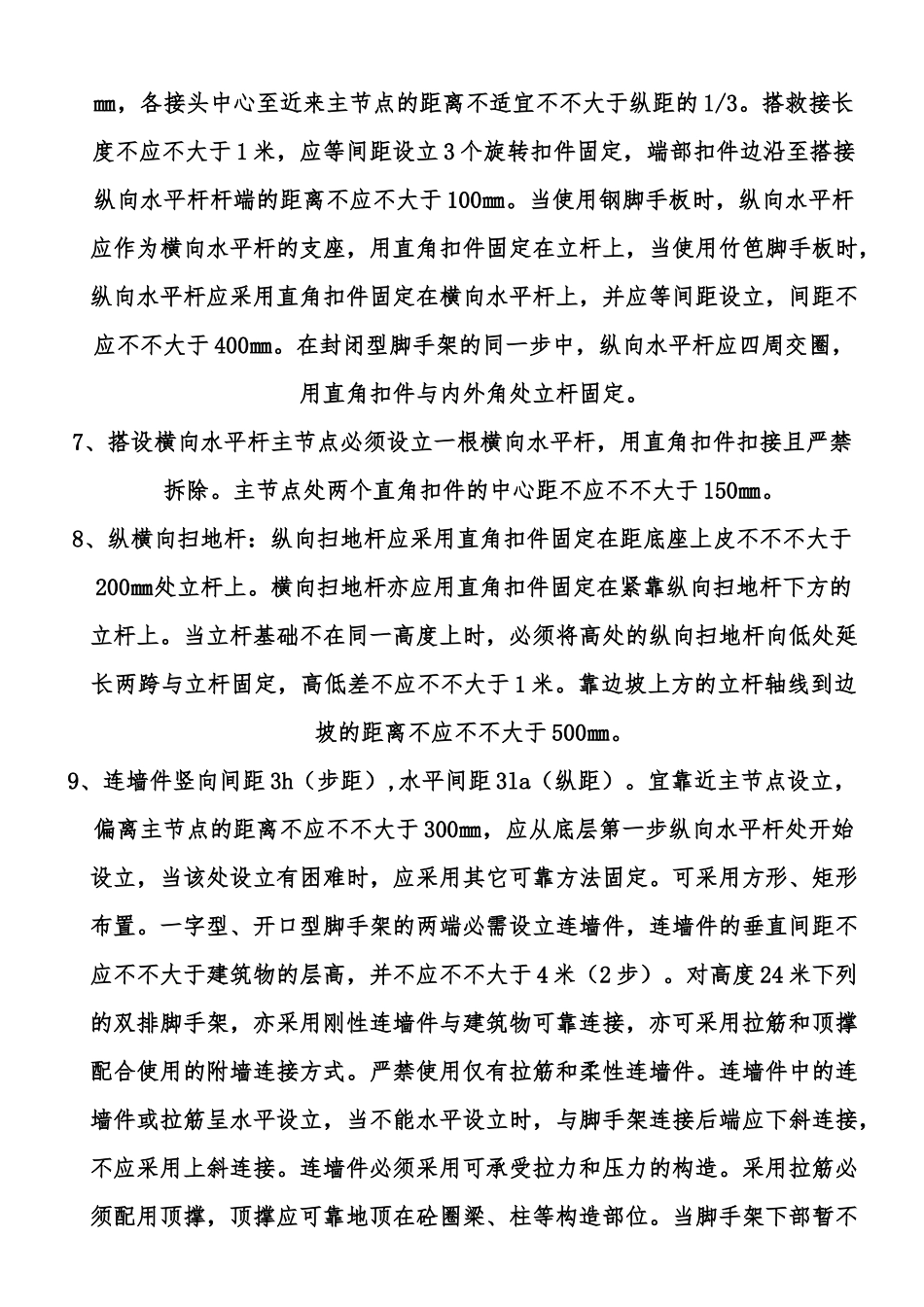

4、每搭完一步脚手架后,
