施工安全交底 施工单位:吉林省交通建设集团有限公司 合同号: TM 10 监理单位:吉林省公路工程监理事务所 编 号 交底内容本项目路基挡土墙,共六段其中五段衡重式路肩挡土墙,一段仰斜式路堤挡土墙,具体数量以下:右侧衡重式路肩挡土墙 AK1+130-AK1+207
503右侧衡重式路肩挡土墙 EK0+110-EK0+190左侧衡重式路肩挡土墙 FK0+280
637-FK0+311
686右侧衡重式路肩挡土墙 GK0+032
543-GK0+055左侧衡重式路肩挡土墙 NK1+880-NK1+960左侧仰斜式路堤挡土墙 BK0+910-BK0+925具体数据见后附图纸施工工序施工工序:准备工作 测量放样 挖基 地基承载力 地基加固(软弱地基) 验收 放样 砌筑 回填 勾缝 验收
施工准备1、熟悉招、投标文献,设计文献和有关规范
2、勘察现场,修建施工临时设施,安装调试搅拌机,做好材料的储存和堆放,做好开工前的实验检测工作
3、开工前,向监理工程师上报开工报告,并严格按监理工程师同意后方案施工
材料准备石料:采用质地坚硬、均匀、不易风化的 M10 或 C20 片石
(1)砌筑砂浆类别、标号符合设计规定,砂浆标号为 M10,试件养护 28 天的抗压强度(单位为 Mpa)
(2)砂浆中所用水泥、砂、水等材料质量原则要符合砼工程对应材料质量原则
砂应用中粗砂,当缺少中砂及粗砂时,在适宜增加水泥用量的基础上,也可采用细砂
(3)砂浆的配合比由实验拟定,可采用质量比或体积比
测量施工前,用全站仪放出基础开挖的大样,并用水准仪测量基坑开挖处的地面标高,基坑开挖到位后再放出基础的精确位置,待基础砌筑到位后放出墙身的位置
并及时测量,控制墙身顶面的标高
挖基和排水施工前,根据测量放出的基础开挖边线,开挖边线要根据基础的开挖深度和土质状况拟定放坡系数

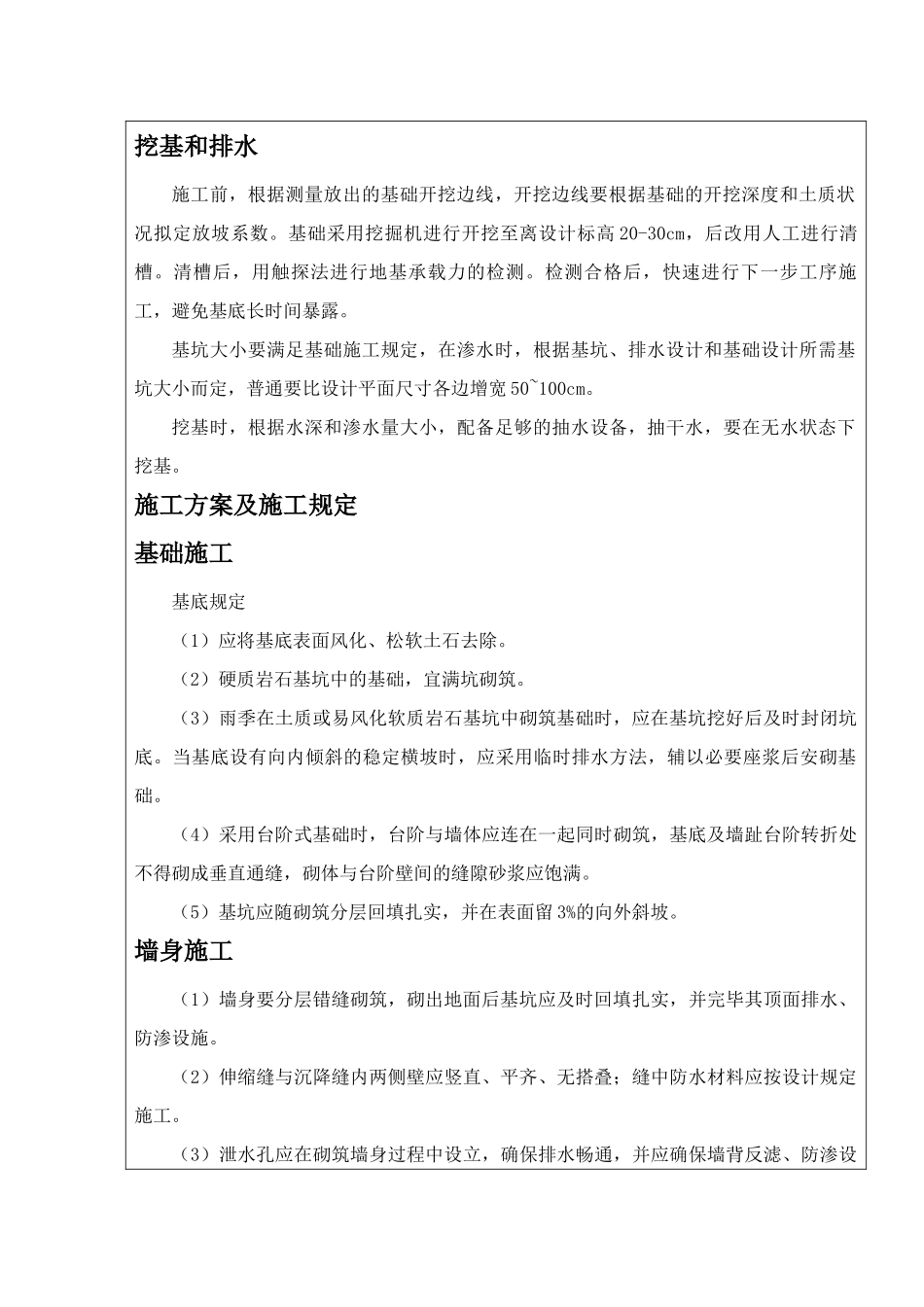

基础采用挖掘机进行开挖至离设计标高 20
