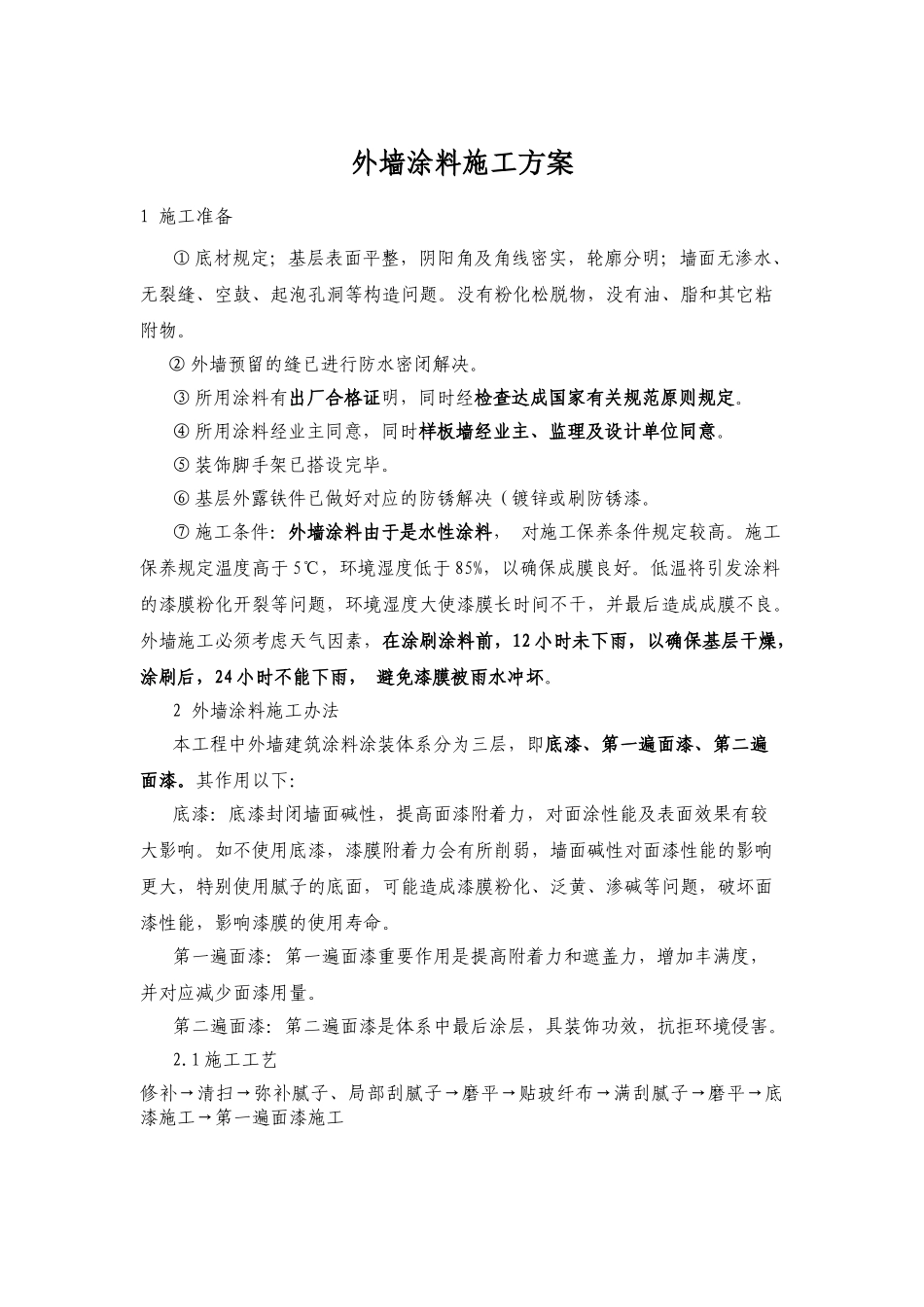

外墙涂料施工方案1 施工准备① 底材规定;基层表面平整,阴阳角及角线密实,轮廓分明;墙面无渗水、无裂缝、空鼓、起泡孔洞等构造问题。没有粉化松脱物,没有油、脂和其它粘附物。② 外墙预留的缝已进行防水密闭解决。③ 所用涂料有出厂合格证明,同时经检查达成国家有关规范原则规定。④ 所用涂料经业主同意,同时样板墙经业主、监理及设计单位同意。⑤ 装饰脚手架已搭设完毕。⑥ 基层外露铁件已做好对应的防锈解决(镀锌或刷防锈漆。⑦ 施工条件:外墙涂料由于是水性涂料, 对施工保养条件规定较高。施工保养规定温度高于 5℃,环境湿度低于 85%,以确保成膜良好。低温将引发涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最后造成成膜不良。外墙施工必须考虑天气因素,在涂刷涂料前,12 小时未下雨,以确保基层干燥,涂刷后,24 小时不能下雨, 避免漆膜被雨水冲坏。2 外墙涂料施工办法本工程中外墙建筑涂料涂装体系分为三层,即底漆、第一遍面漆、第二遍面漆。其作用以下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响。如不使用底漆,漆膜附着力会有所削弱,墙面碱性对面漆性能的影响更大,特别使用腻子的底面,可能造成漆膜粉化、泛黄、渗碱等问题,破坏面漆性能,影响漆膜的使用寿命。 第一遍面漆:第一遍面漆重要作用是提高附着力和遮盖力,增加丰满度,并对应减少面漆用量。第二遍面漆:第二遍面漆是体系中最后涂层,具装饰功效,抗拒环境侵害。2.1 施工工艺修补→清扫→弥补腻子、局部刮腻子→磨平→贴玻纤布→满刮腻子→磨平→底漆施工→第一遍面漆施工
