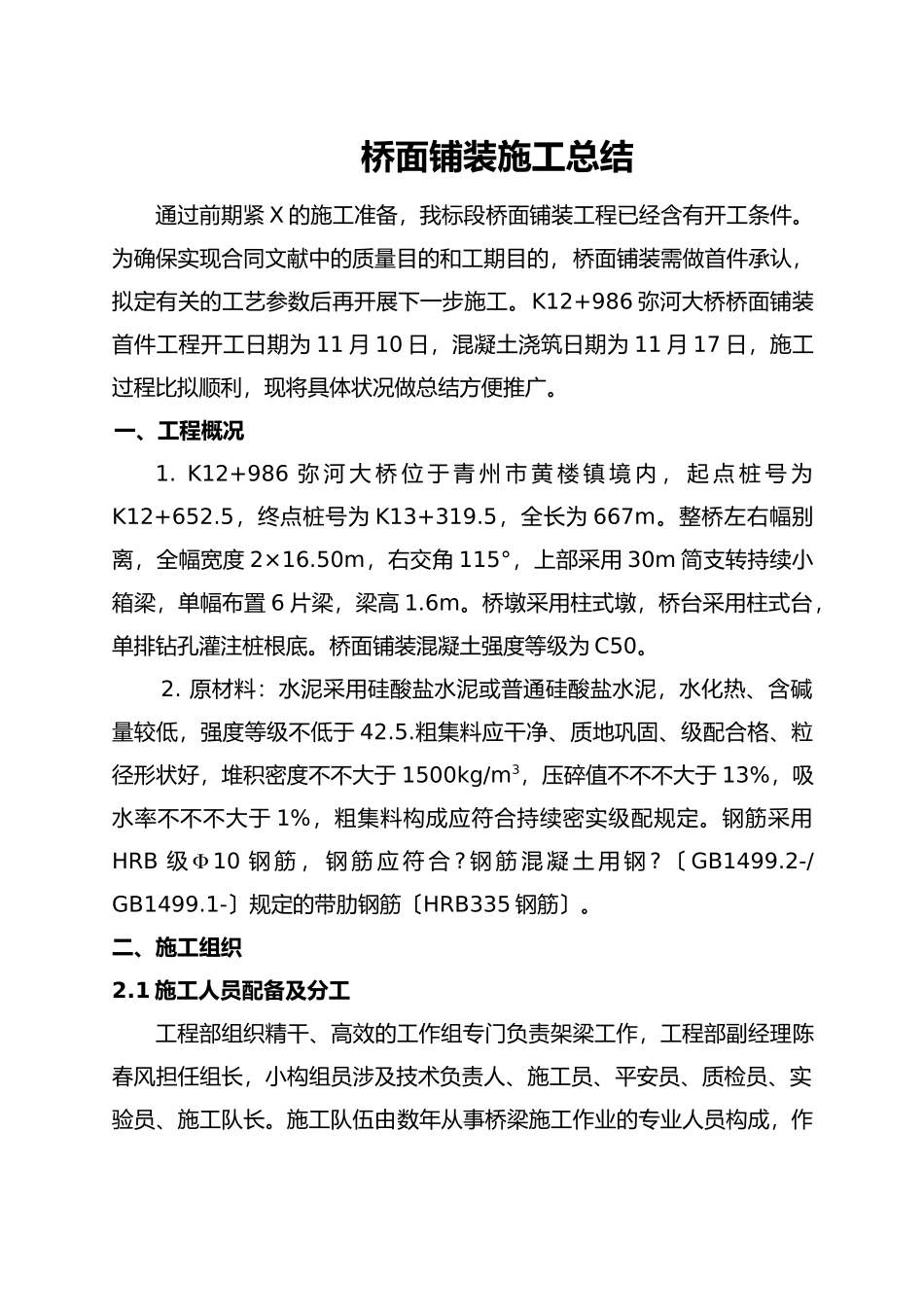

桥面铺装施工总结通过前期紧 X 的施工准备,我标段桥面铺装工程已经含有开工条件
为确保实现合同文献中的质量目的和工期目的,桥面铺装需做首件承认,拟定有关的工艺参数后再开展下一步施工
K12+986 弥河大桥桥面铺装首件工程开工日期为 11 月 10 日,混凝土浇筑日期为 11 月 17 日,施工过程比拟顺利,现将具体状况做总结方便推广
一、工程概况1
K12+986 弥 河 大 桥 位 于 青 州 市 黄 楼 镇 境 内 , 起 点 桩 号 为K12+652
5,终点桩号为 K13+319
5,全长为 667m
整桥左右幅别离,全幅宽度 2×16
50m,右交角 115°,上部采用 30m 简支转持续小箱梁,单幅布置 6 片梁,梁高 1
桥墩采用柱式墩,桥台采用柱式台,单排钻孔灌注桩根底
桥面铺装混凝土强度等级为 C50
原材料:水泥采用硅酸盐水泥或普通硅酸盐水泥,水化热、含碱量较低,强度等级不低于 42
粗集料应干净、质地巩固、级配合格、粒径形状好,堆积密度不不大于 1500kg/m3,压碎值不不不大于 13%,吸水率不不不大于 1%,粗集料构成应符合持续密实级配规定
钢筋采用HRB 级 10 钢 筋 , 钢 筋 应 符 合
钢 筋 混 凝 土 用 钢
〔 GB1499
2-/GB1499
1-〕规定的带肋钢筋〔HRB335 钢筋〕
二、施工组织2
1 施工人员配备及分工工程部组织精干、高效的工作组专门负责架梁工作,工程部副经理陈春风担任组长,小构组员涉及技术负责人、施工员、平安员、质检员、实验员、施工队长
施工队伍由数年从事桥梁施工作业的专业人员构成,作业队人员组合齐全,设备充足,技术过硬,素质较高,特殊工种均持证上岗,能够胜任桥面铺装作业
工程部成立桥面铺装技术指导及质检小组,确保桥面铺装工作保质量、保平安地完毕

表 1 桥面铺装劳动力安
