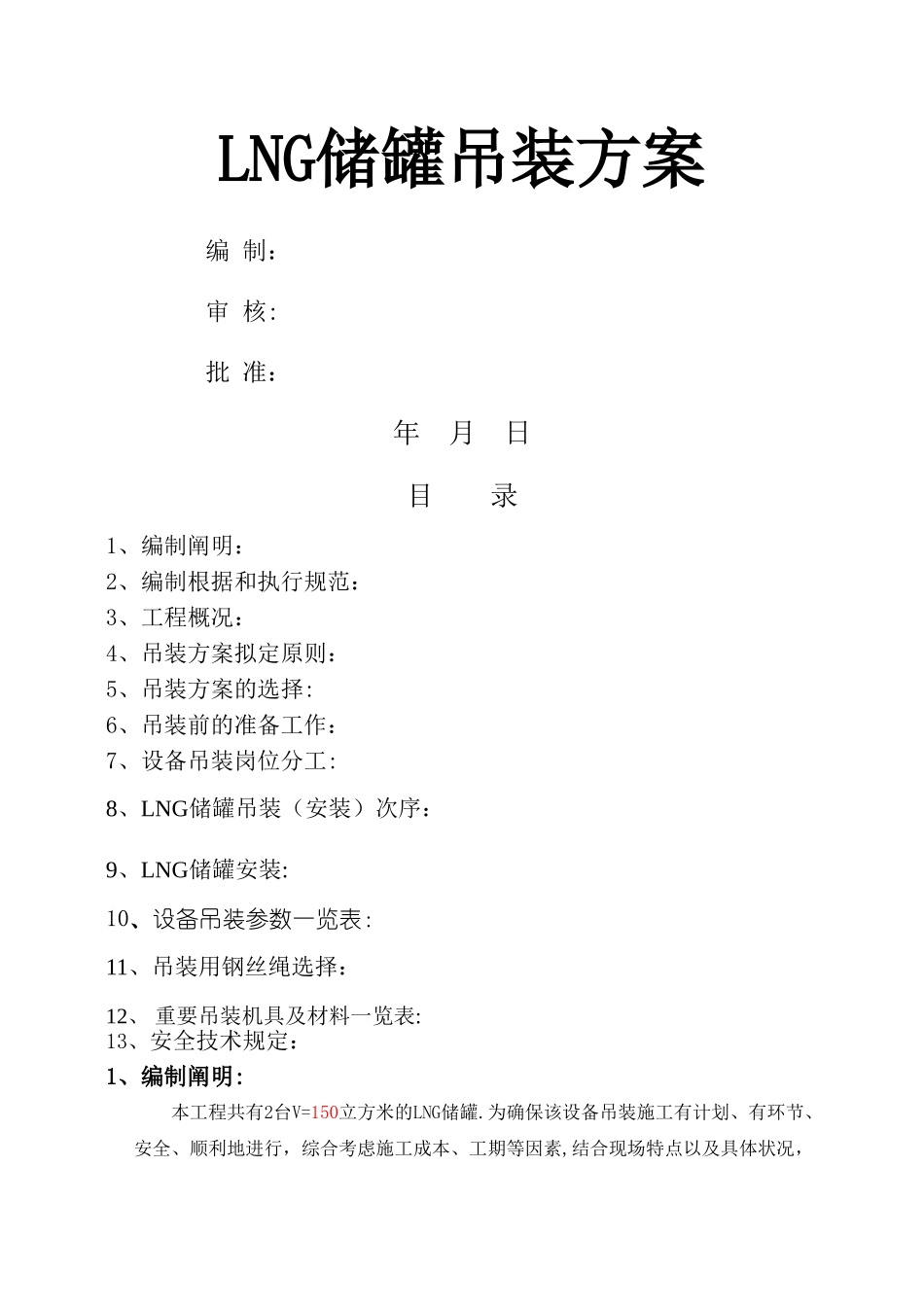

LNG储罐吊装方案编 制:审 核:批 准:年 月 日目 录1、编制阐明:2、编制根据和执行规范:3、工程概况:4、吊装方案拟定原则:5、吊装方案的选择:6、吊装前的准备工作:7、设备吊装岗位分工:8、LNG储罐吊装(安装)次序:9、LNG储罐安装:10、设备吊装参数一览表:11、吊装用钢丝绳选择:12、 重要吊装机具及材料一览表:13、安全技术规定:1、编制阐明:本工程共有2台V=150立方米的LNG储罐
为确保该设备吊装施工有计划、有环节、安全、顺利地进行,综合考虑施工成本、工期等因素,结合现场特点以及具体状况,特编制本方案
1、本方案涉及的设备参数根据1
2、吊装平面布置按照平面布置图编制
3、方案中所列的全部吊车的额定负荷涉及吊车吊钩重量、吊车跑绳以及吊装设备用的绳索具重量,因此允许吊装设备的重量应当为吊车的额定负荷减去三者后剩余的部分
4、设备重量为储罐全部组件的重量,并作为起重机(或吊车)工况选用的根据

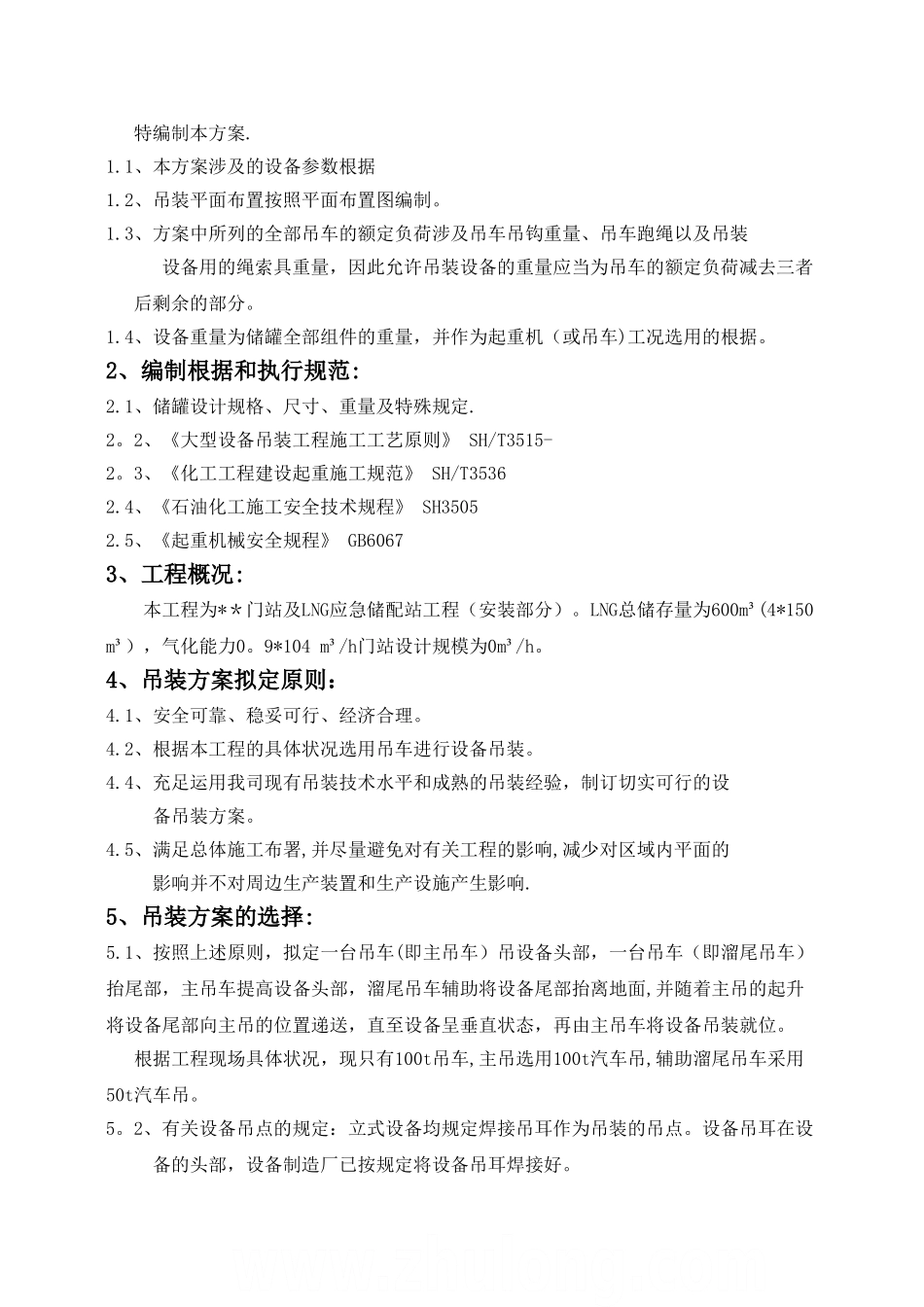

2、编制根据和执行规范:2
1、储罐设计规格、尺寸、重量及特殊规定
2、《大型设备吊装工程施工工艺原则》 SH/T3515-2
3、《化工工程建设起重施工规范》 SH/T35362
4、《石油化工施工安全技术规程》 SH35052
5、《起重机械安全规程》 GB60673、工程概况:本工程为**门站及LNG应急储配站工程(安装部分)
LNG总储存量为600m³(4*150 m³),气化能力0
9*104 m³/h门站设计规模为0m³/h
4、吊装方案拟定原则:4
1、安全可靠、稳妥可行、经济合理
2、根据本工程的具体状况选用吊车进行设备吊装
4、充足运用我司现有吊装技术水平和成熟的吊装经验,制订切实可行的设备吊装方案
5、满足总体施工布署,并尽量避免对有关工程的影响,减少对区域内平面的影响并不对周边生产装置和生产设施产生影响
