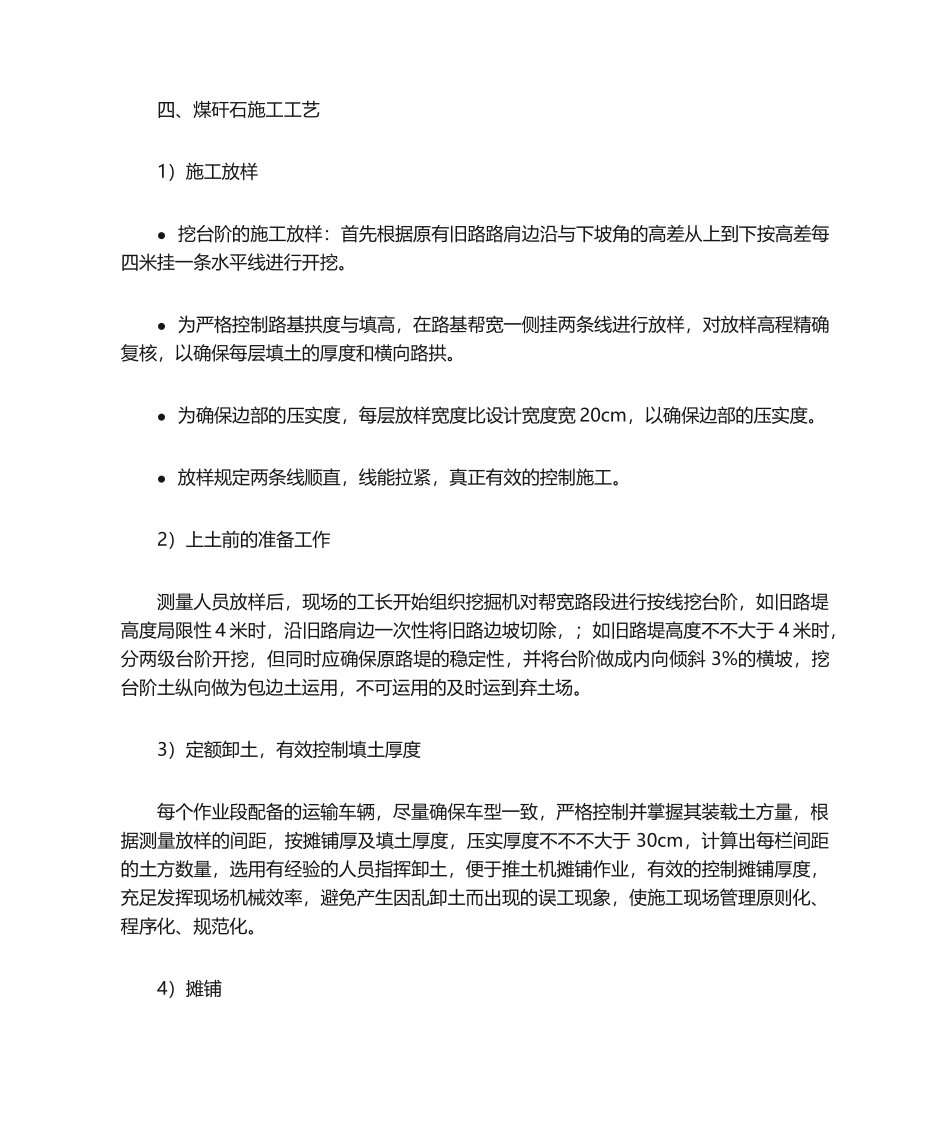

四、煤矸石施工工艺1)施工放样 挖台阶的施工放样:首先根据原有旧路路肩边沿与下坡角的高差从上到下按高差每四米挂一条水平线进行开挖
为严格控制路基拱度与填高,在路基帮宽一侧挂两条线进行放样,对放样高程精确复核,以确保每层填土的厚度和横向路拱
为确保边部的压实度,每层放样宽度比设计宽度宽 20cm,以确保边部的压实度
放样规定两条线顺直,线能拉紧,真正有效的控制施工
2)上土前的准备工作测量人员放样后,现场的工长开始组织挖掘机对帮宽路段进行按线挖台阶,如旧路堤高度局限性 4 米时,沿旧路肩边一次性将旧路边坡切除,;如旧路堤高度不不大于 4 米时,分两级台阶开挖,但同时应确保原路堤的稳定性,并将台阶做成内向倾斜 3%的横坡,挖台阶土纵向做为包边土运用,不可运用的及时运到弃土场
3)定额卸土,有效控制填土厚度每个作业段配备的运输车辆,尽量确保车型一致,严格控制并掌握其装载土方量,根据测量放样的间距,按摊铺厚及填土厚度,压实厚度不不不大于 30cm,计算出每栏间距的土方数量,选用有经验的人员指挥卸土,便于推土机摊铺作业,有效的控制摊铺厚度,充足发挥现场机械效率,避免产生因乱卸土而出现的误工现象,使施工现场管理原则化、程序化、规范化

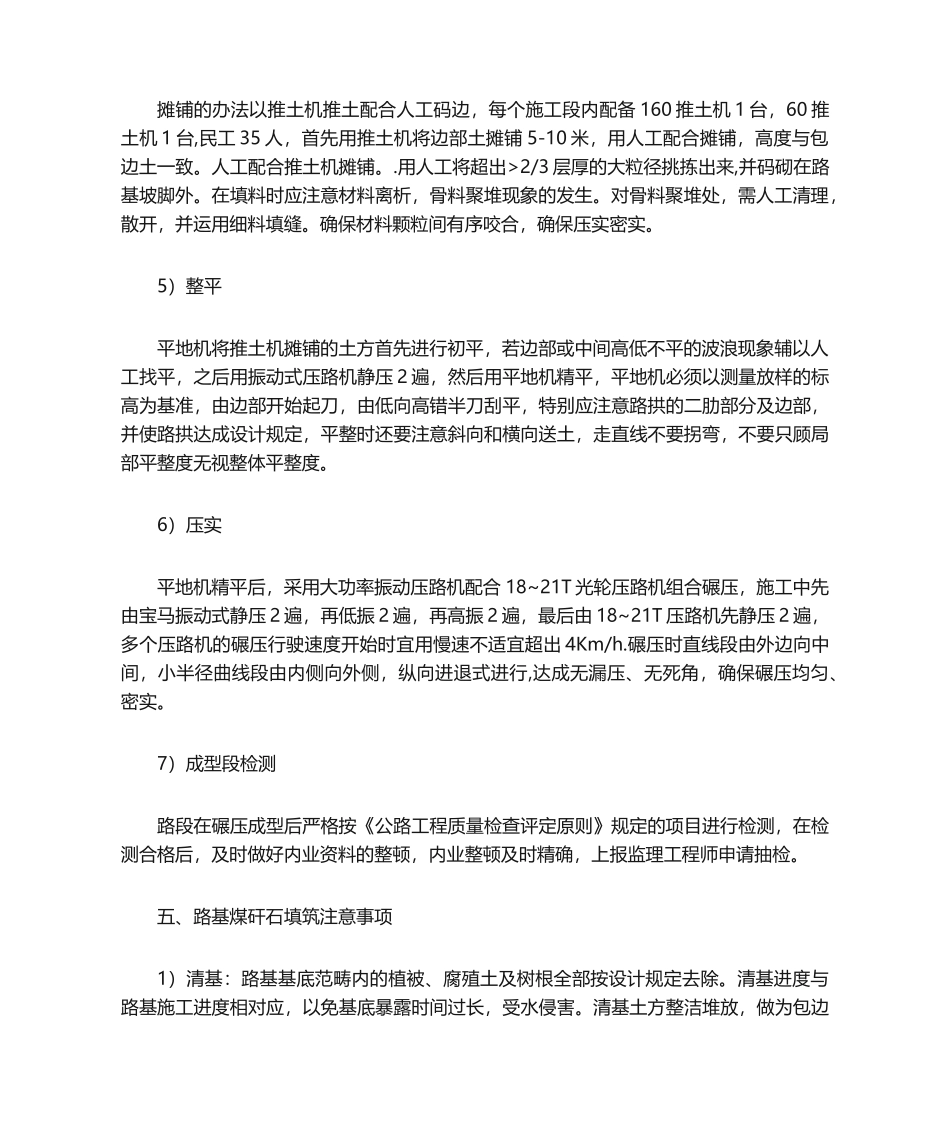

4)摊铺摊铺的办法以推土机推土配合人工码边,每个施工段内配备 160 推土机 1 台,60 推土机 1 台,民工 35 人,首先用推土机将边部土摊铺 5-10 米,用人工配合摊铺,高度与包边土一致
人工配合推土机摊铺
用人工将超出>2/3 层厚的大粒径挑拣出来,并码砌在路基坡脚外
在填料时应注意材料离析,骨料聚堆现象的发生
对骨料聚堆处,需人工清理,散开,并运用细料填缝
确保材料颗粒间有序咬合,确保压实密实
5)整平平地机将推土机摊铺的土方首先进行初平,若边部或中间高低不平的波浪现象辅以人工找平,之后用振动式压路机静压 2 遍,然后用平地机
