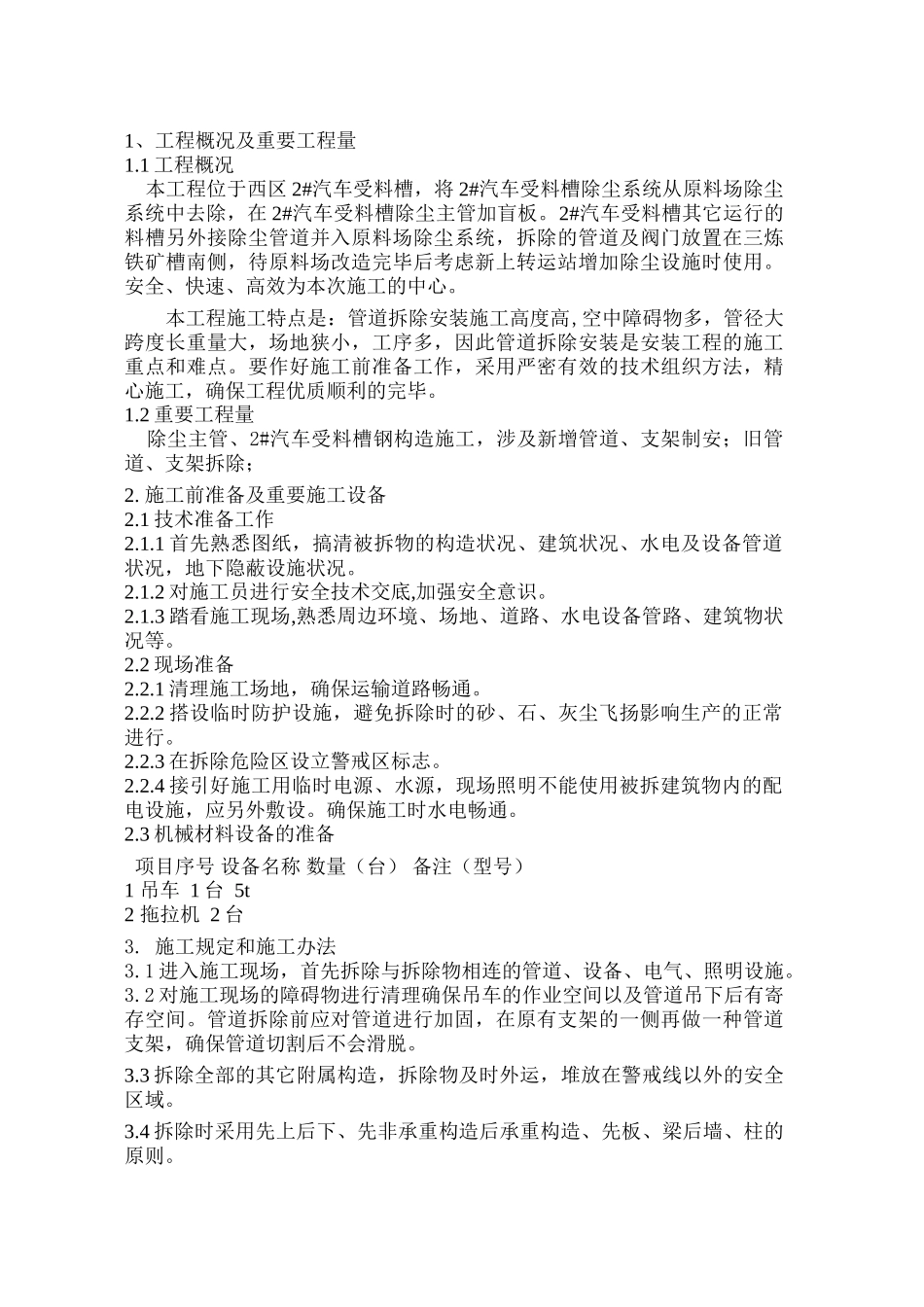

1、工程概况及重要工程量1
1 工程概况 本工程位于西区 2#汽车受料槽,将 2#汽车受料槽除尘系统从原料场除尘系统中去除,在 2#汽车受料槽除尘主管加盲板
2#汽车受料槽其它运行的料槽另外接除尘管道并入原料场除尘系统,拆除的管道及阀门放置在三炼铁矿槽南侧,待原料场改造完毕后考虑新上转运站增加除尘设施时使用
安全、快速、高效为本次施工的中心
本工程施工特点是:管道拆除安装施工高度高,空中障碍物多,管径大跨度长重量大,场地狭小,工序多,因此管道拆除安装是安装工程的施工重点和难点
要作好施工前准备工作,采用严密有效的技术组织方法,精心施工,确保工程优质顺利的完毕
2 重要工程量 除尘主管、2#汽车受料槽钢构造施工,涉及新增管道、支架制安;旧管道、支架拆除;2
施工前准备及重要施工设备2
1 技术准备工作2
1 首先熟悉图纸,搞清被拆物的构造状况、建筑状况、水电及设备管道状况,地下隐蔽设施状况
2 对施工员进行安全技术交底,加强安全意识
3 踏看施工现场,熟悉周边环境、场地、道路、水电设备管路、建筑物状况等
2 现场准备2
1 清理施工场地,确保运输道路畅通
2 搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
3 在拆除危险区设立警戒区标志
4 接引好施工用临时电源、水源,现场照明不能使用被拆建筑物内的配电设施,应另外敷设
确保施工时水电畅通
3 机械材料设备的准备 项目序号 设备名称 数量(台) 备注(型号)1 吊车 1 台 5t 2 拖拉机 2 台3
施工规定和施工办法3
1 进入施工现场,首先拆除与拆除物相连的管道、设备、电气、照明设施
2 对施工现场的障碍物进行清理确保吊车的作业空间以及管道吊下后有寄存空间

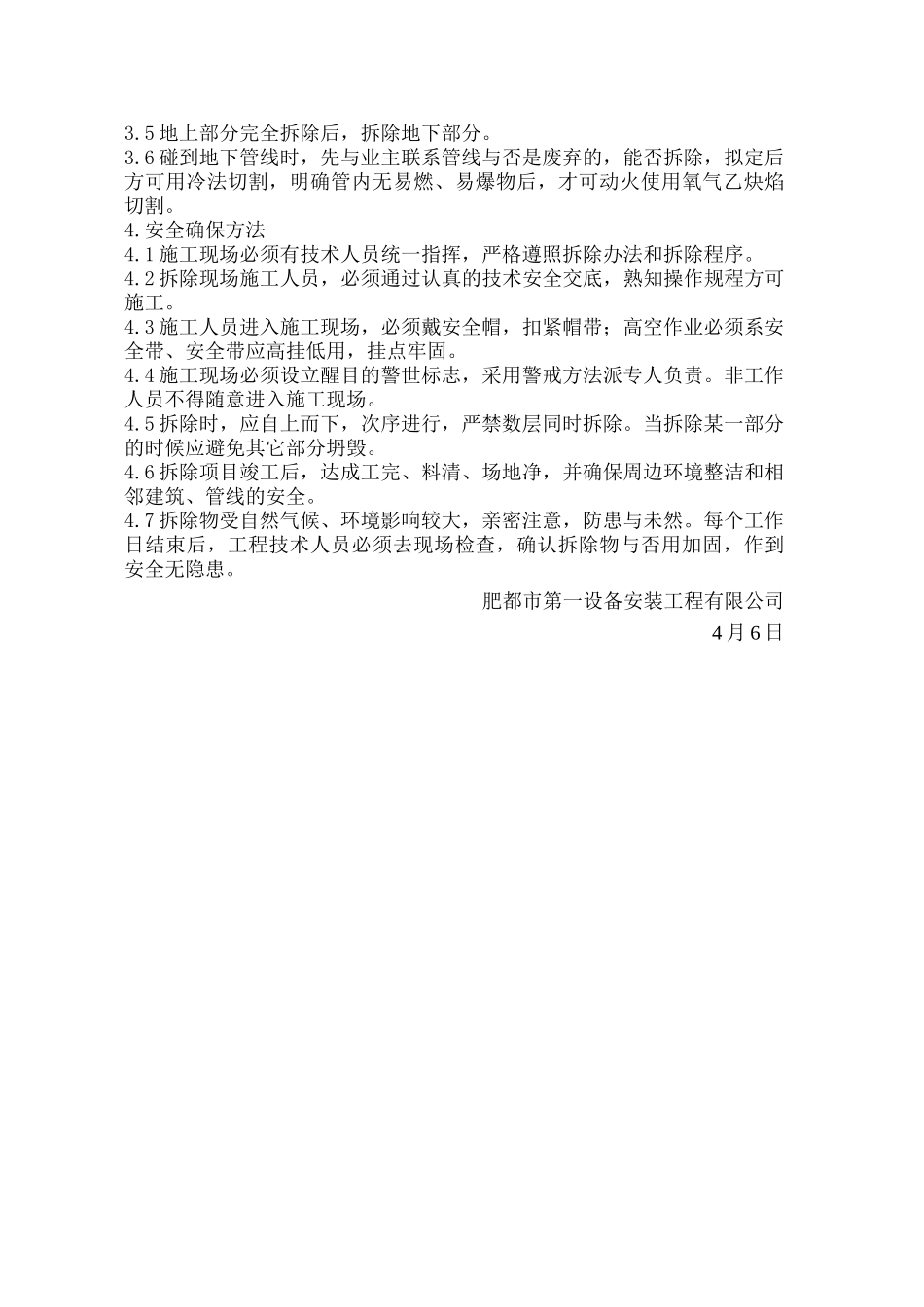

管道拆除前应对管道进行加固,在原有支架的一侧再做一种管道支架,确保管道切割后不
