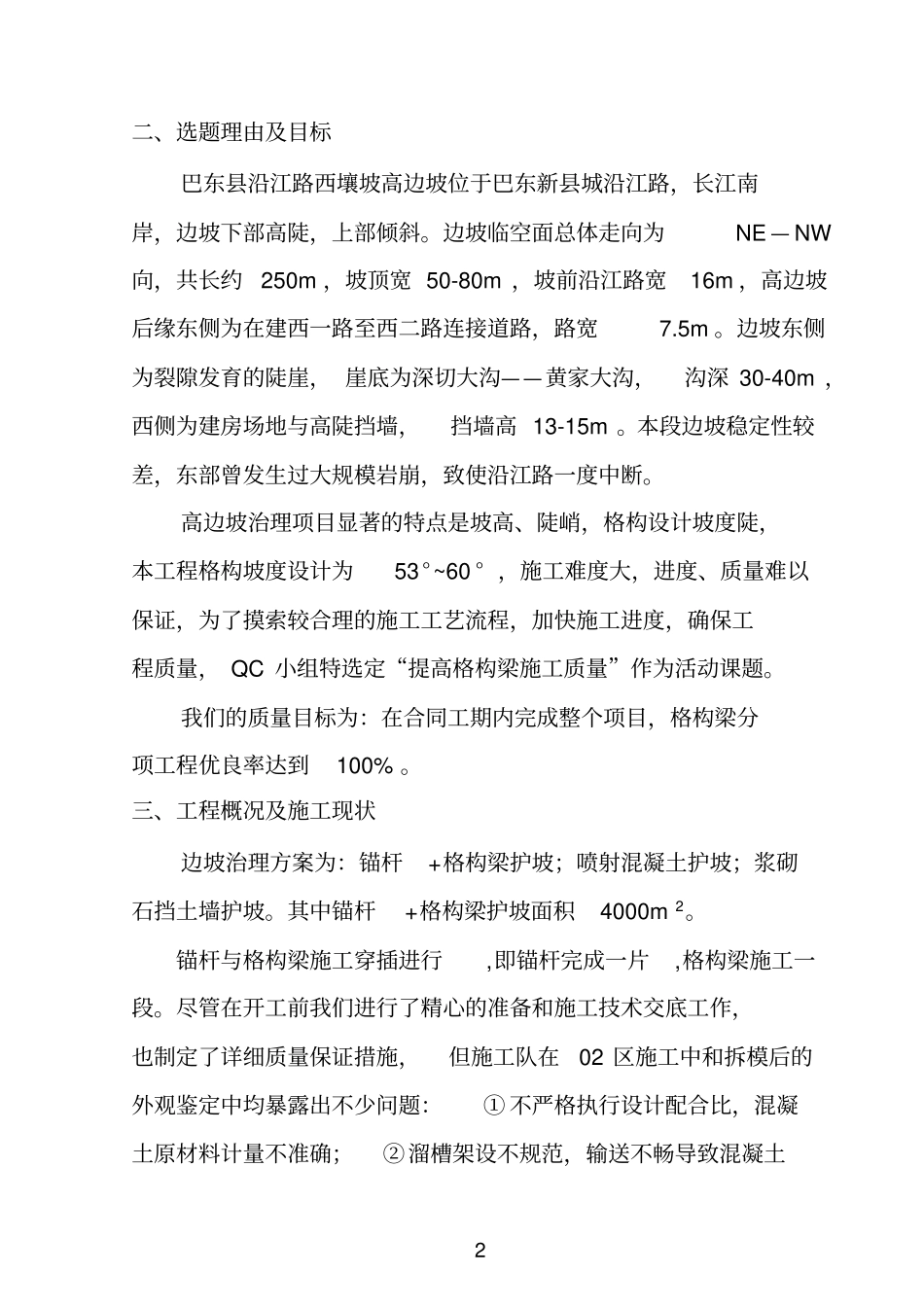

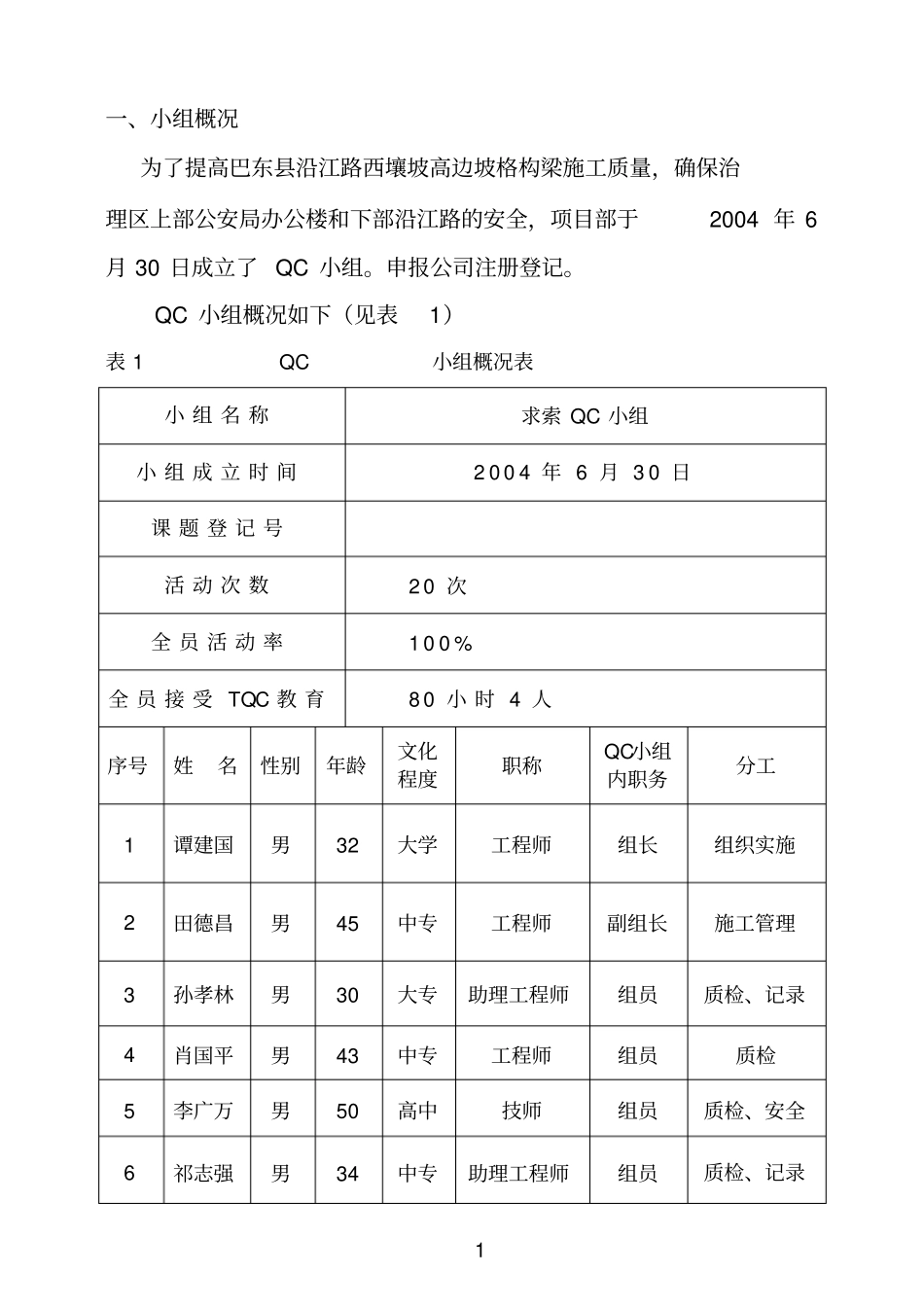

开 展 QC小 组 活 动提 高 格 构 梁 施 工 质 量《Q C 活 动 成 果 报 告》湖 北 省 鄂 西 地 质 基 础 工 程 公 司编 写谭 建 国二○○四年十二月1 一、小组概况为了提高巴东县沿江路西壤坡高边坡格构梁施工质量,确保治理区上部公安局办公楼和下部沿江路的安全,项目部于2004 年 6月 30 日成立了 QC 小组。申报公司注册登记。QC 小组概况如下(见表1)表 1 QC小组概况表小 组 名 称求索 QC 小组小 组 成 立 时 间2 0 0 4 年 6 月 3 0 日课 题 登 记 号活 动 次 数2 0 次全 员 活 动 率1 0 0 %全 员 接 受 TQC 教 育8 0 小 时 4 人序号姓名性别年龄文化程度职称QC小组内职务分工1 谭建国男32 大学工程师组长组织实施2 田德昌男45 中专工程师副组长施工管理3 孙孝林男30 大专助理工程师组员质检、记录4 肖国平男43 中专工程师组员质检5 李广万男50 高中技师组员质检、安全6 祁志强男34 中专助理工程师组员质检、记录2 二、选题理由及目标巴东县沿江路西壤坡高边坡位于巴东新县城沿江路,长江南岸,边坡下部高陡,上部倾斜。边坡临空面总体走向为NE — NW向,共长约250m ,坡顶宽 50-80m ,坡前沿江路宽16m ,高边坡后缘东侧为在建西一路至西二路连接道路,路宽7.5m 。边坡东侧为裂隙发育的陡崖, 崖底为深切大沟——黄家大沟,沟深 30-40m ,西侧为建房场地与高陡挡墙,挡墙高 13-15m 。本段边坡稳定性较差,东部曾发生过大规模岩崩,致使沿江路一度中断。高边坡治理项目显著的特点是坡高、陡峭,格构设计坡度陡,本工程格构坡度设计为53°~60 ° ,施工难度大,进度、质量难以保证,为了摸索较合理的施工工艺流程,加快施工进度,确保工程质量, QC 小组特选定“提高格构梁施工质量”作为活动课题。我们的质量目标为:在合同工期内完成整个项目,格构梁分项工程优良率达到100% 。三、工程概况及施工现状边坡治理方案为:锚杆+格构梁护坡;喷射混凝土护坡;浆砌石挡土墙护坡。其中锚杆+格构梁护坡面积4000m 2。锚杆与格构梁施工穿插进行,即锚杆完成一片,格构梁施工一段。尽管在开工前我们进行了精心的准备和施工技术交底工作,也制定了详细质量保证措施,但施工队在02 区施工中和拆模后的外观鉴定中均暴露出不少问题:① 不严格执行设计配合比,混凝土原材料计量不准确;②溜槽架设不规范,输送不畅导致混凝土3 和...
