参考WORD 格式整理版表 F
3 技术交底记录施表 F

3 工程名称海峡演艺中心项目编号演 0102001 交底日期2017 年 08 月 23 日施工单位福建六建集团有限公司分项工程名称基坑支护交底摘要钻孔灌注桩施工工艺页数共 8 页范文

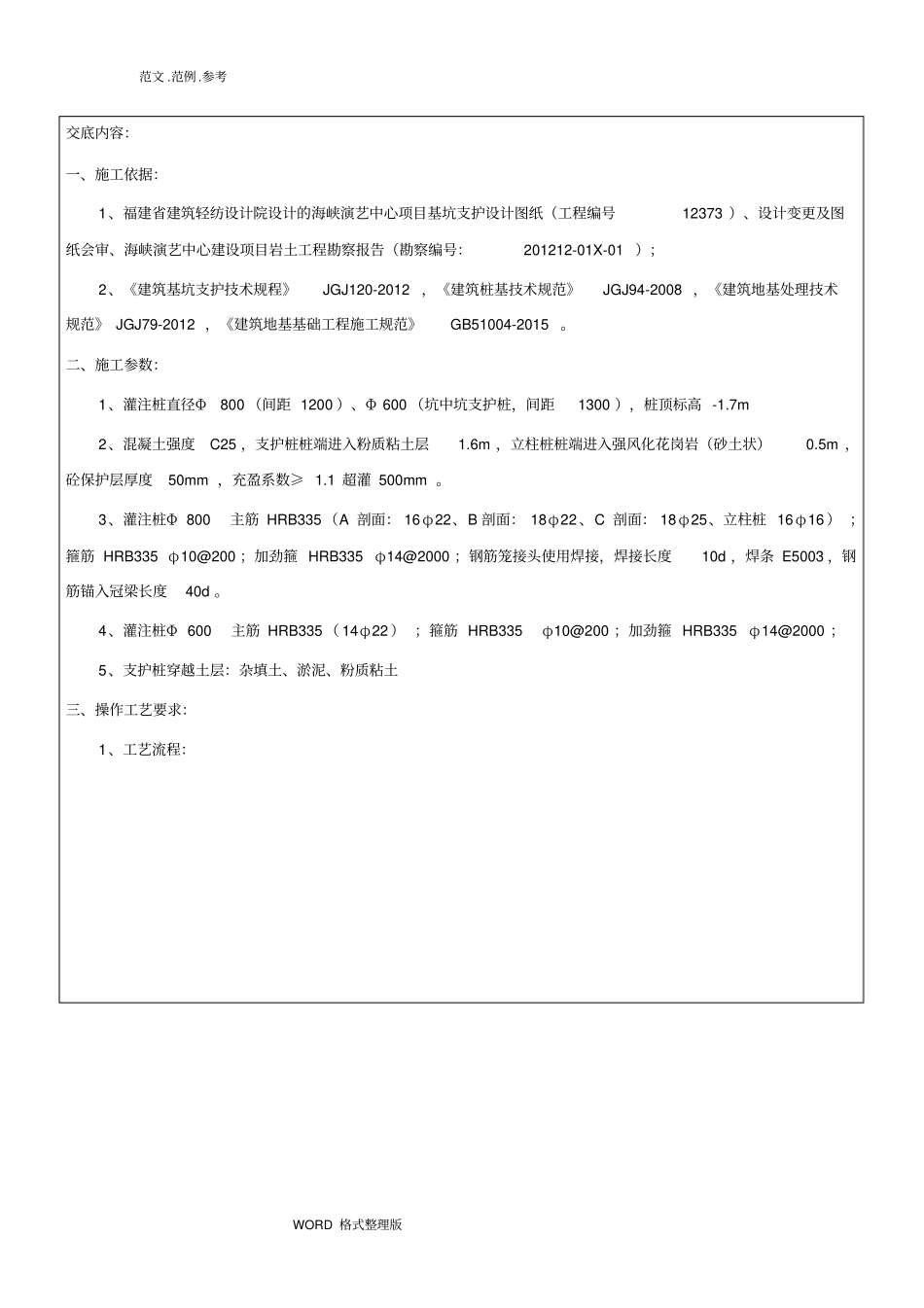

参考WORD 格式整理版交底内容:一、施工依据:1、福建省建筑轻纺设计院设计的海峡演艺中心项目基坑支护设计图纸(工程编号12373 )、设计变更及图纸会审、海峡演艺中心建设项目岩土工程勘察报告(勘察编号:201212-01X-01 );2、《建筑基坑支护技术规程》JGJ120-2012 ,《建筑桩基技术规范》JGJ94-2008 ,《建筑地基处理技术规范》 JGJ79-2012 ,《建筑地基基础工程施工规范》GB51004-2015
二、施工参数:1、灌注桩直径Φ800 (间距 1200 )、Φ 600 (坑中坑支护桩,间距1300 ),桩顶标高 -1
7m 2、混凝土强度C25 ,支护桩桩端进入粉质粘土层1
6m ,立柱桩桩端进入强风化花岗岩(砂土状)0
5m ,砼保护层厚度50mm ,充盈系数≥ 1
1 超灌 500mm
3、灌注桩Φ 800 主筋 HRB335 (A 剖面: 16 φ22、B 剖面: 18φ22 、C 剖面: 18 φ25、立柱桩 16 φ16 ) ;箍筋 HRB335 φ10@200 ;加劲箍 HRB335 φ14@2000 ;钢筋笼接头使用焊接,焊接长度10d ,焊条 E5003 ,钢筋锚入冠梁长度40d
4、灌注桩Φ 600 主筋 HRB335 ( 14φ22 ) ;箍筋 HRB335 φ10@200 ;加劲箍 HRB335 φ14@2000 ;5、支护桩穿越土层:杂填土、淤泥、粉质粘土三、操作工艺要求:1、工艺流程:范文

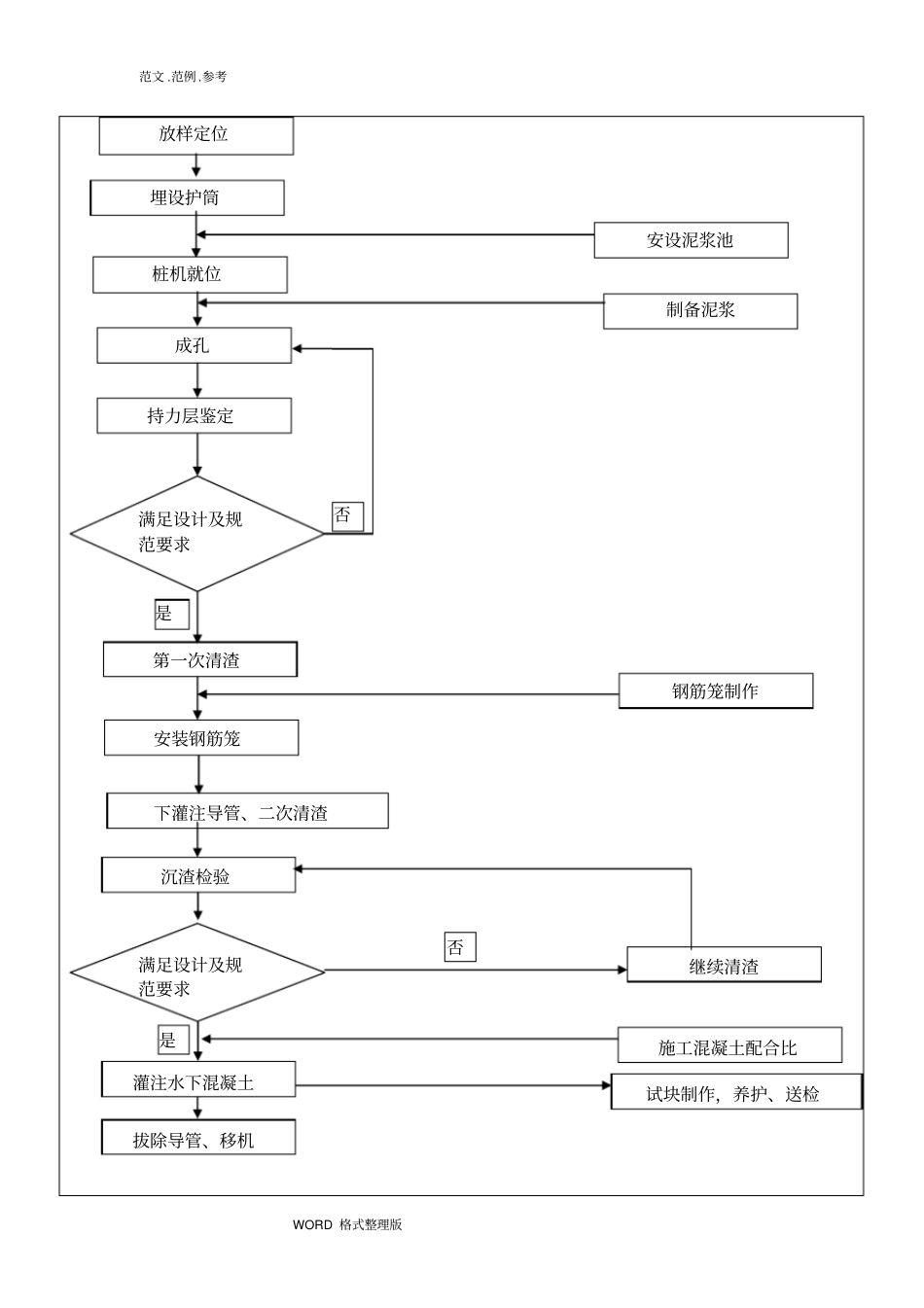

参考WORD 格式整理版放样定位埋设
