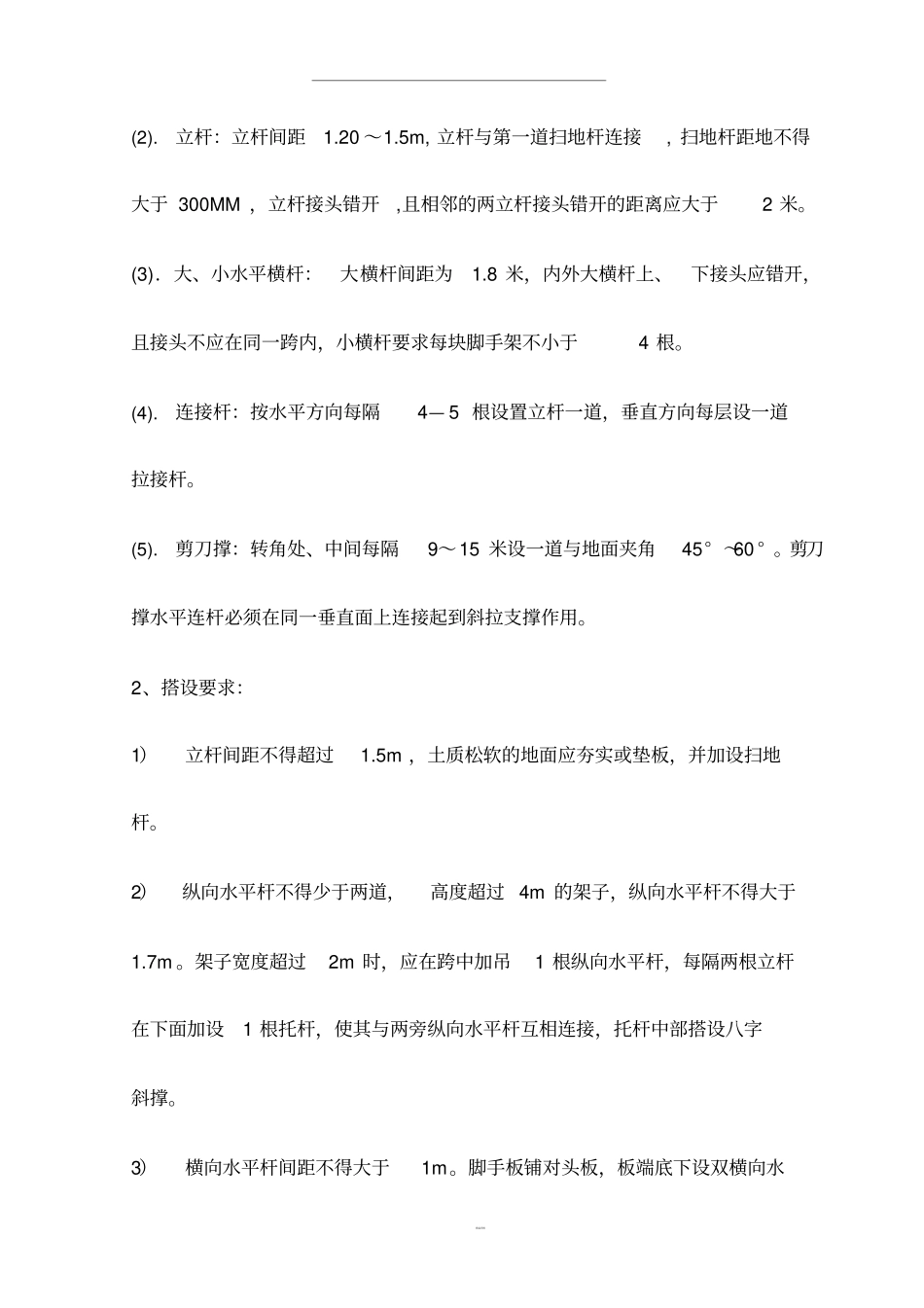

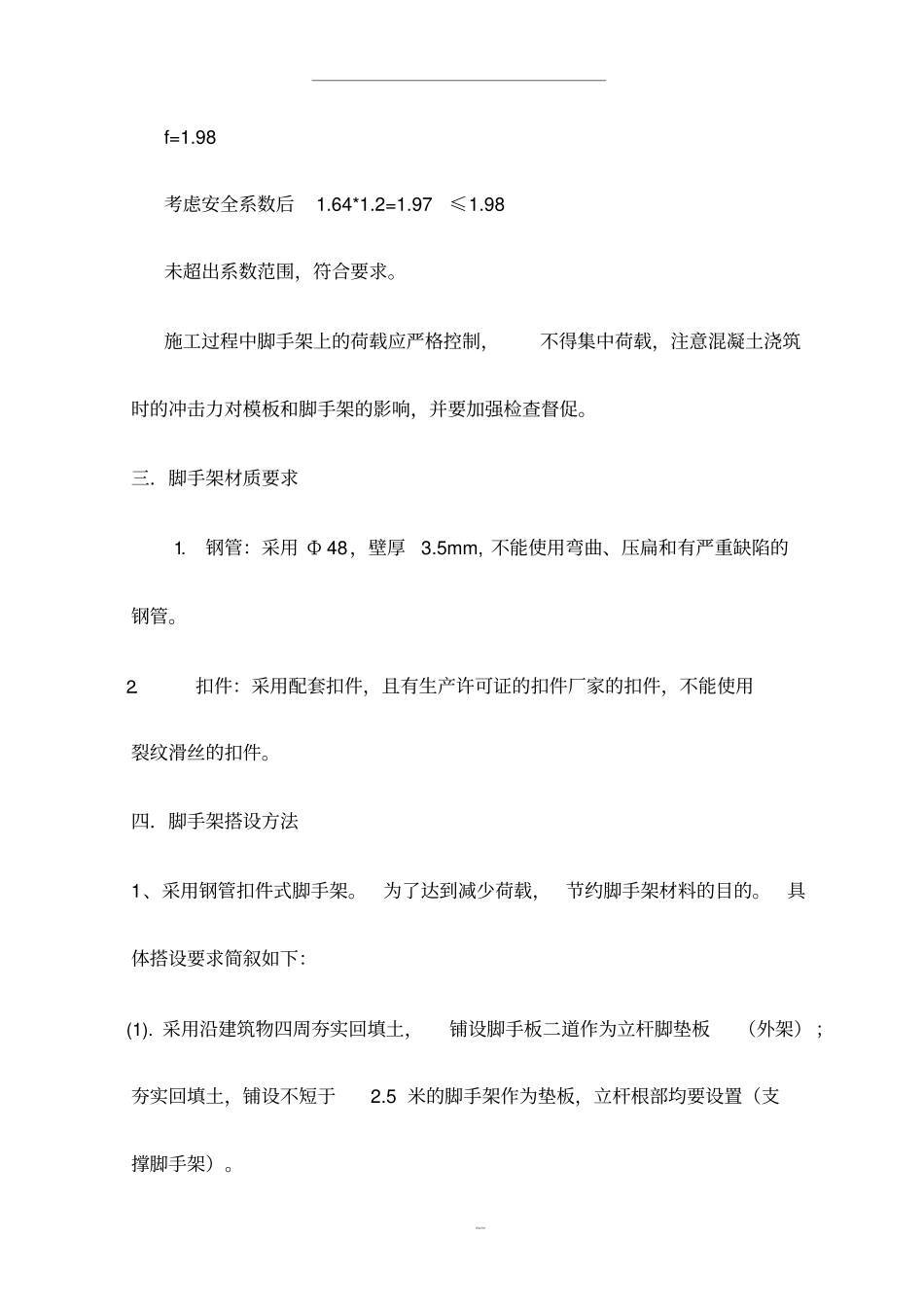

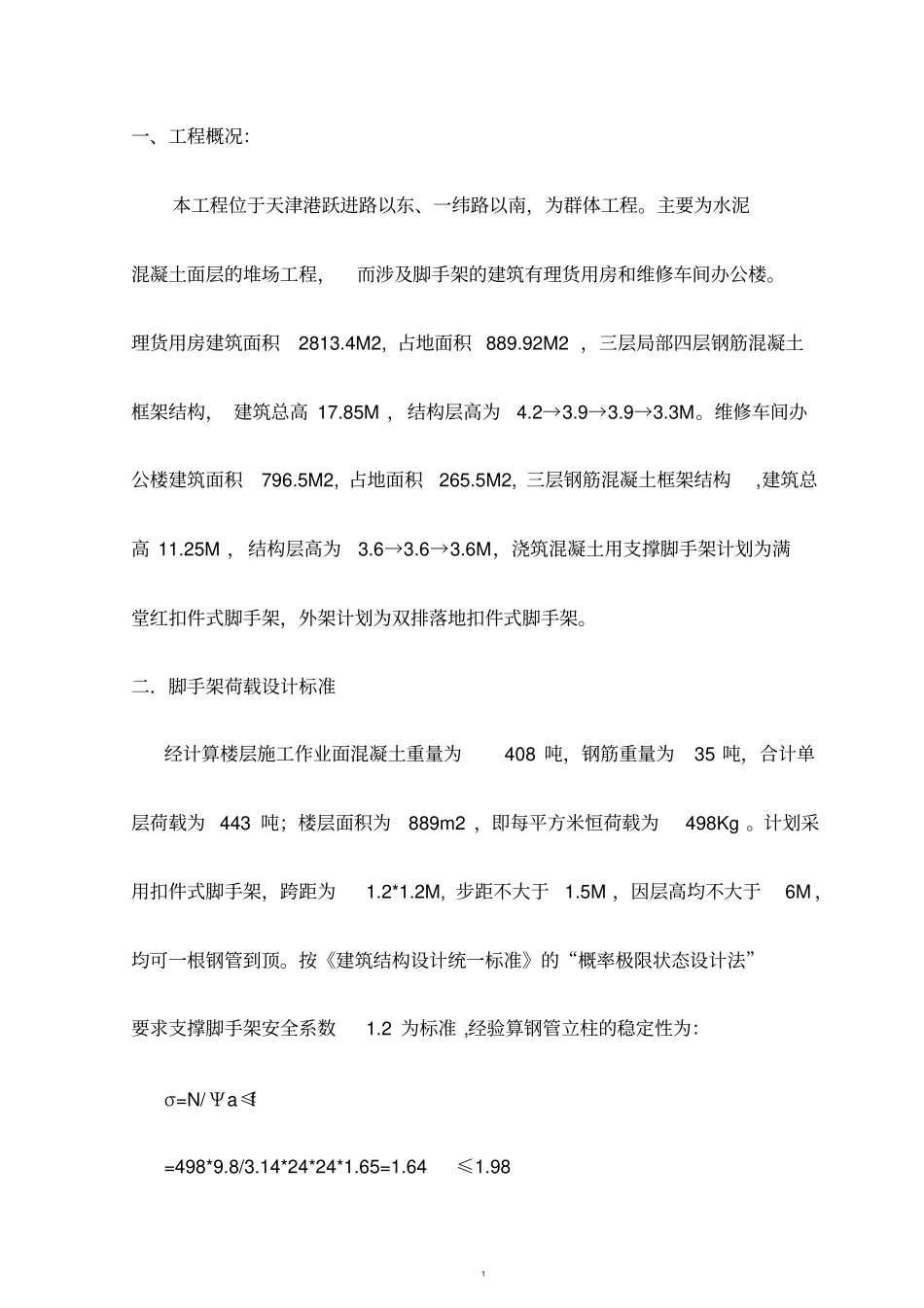

一、工程概况:本工程位于天津港跃进路以东、一纬路以南,为群体工程。主要为水泥混凝土面层的堆场工程,而涉及脚手架的建筑有理货用房和维修车间办公楼。理货用房建筑面积2813.4M2, 占地面积 889.92M2 ,三层局部四层钢筋混凝土框架结构, 建筑总高 17.85M ,结构层高为4.2→3.9→3.9→3.3M。维修车间办公楼建筑面积796.5M2, 占地面积265.5M2, 三层钢筋混凝土框架结构,建筑总高 11.25M ,结构层高为3.6→3.6→3.6M,浇筑混凝土用支撑脚手架计划为满堂红扣件式脚手架,外架计划为双排落地扣件式脚手架。二.脚手架荷载设计标准经计算楼层施工作业面混凝土重量为408 吨,钢筋重量为35 吨,合计单层荷载为 443 吨;楼层面积为889m2 ,即每平方米恒荷载为498Kg 。计划采用扣件式脚手架,跨距为1.2*1.2M, 步距不大于1.5M ,因层高均不大于6M ,均可一根钢管到顶。按《建筑结构设计统一标准》的“概率极限状态设计法” 要求支撑脚手架安全系数1.2 为标准 ,经验算钢管立柱的稳定性为:σ=N/ Ψa≤f =498*9.8/3.14*24*24*1.65=1.64 ≤1.98 1 精品资料f=1.98 考虑安全系数后1.64*1.2=1.97 ≤1.98 未超出系数范围,符合要求。施工过程中脚手架上的荷载应严格控制,不得集中荷载,注意混凝土浇筑时的冲击力对模板和脚手架的影响,并要加强检查督促。三.脚手架材质要求1.钢管:采用 Ф 48,壁厚3.5mm, 不能使用弯曲、压扁和有严重缺陷的钢管。2.扣件:采用配套扣件,且有生产许可证的扣件厂家的扣件,不能使用裂纹滑丝的扣件。四.脚手架搭设方法1、采用钢管扣件式脚手架。为了达到减少荷载,节约脚手架材料的目的。具体搭设要求简叙如下:(1). 采用沿建筑物四周夯实回填土,铺设脚手板二道作为立杆脚垫板(外架) ;夯实回填土,铺设不短于2.5 米的脚手架作为垫板,立杆根部均要设置(支撑脚手架)。精品资料(2). 立杆:立杆间距1.20 ~1.5m, 立杆与第一道扫地杆连接, 扫地杆距地不得大于 300MM ,立杆接头错开,且相邻的两立杆接头错开的距离应大于2 米。(3).大、小水平横杆:大横杆间距为1.8 米,内外大横杆上、下接头应错开,且接头不应在同一跨内,小横杆要求每块脚手架不小于4 根。(4). 连接杆:按水平方向每隔4— 5 根设置立杆一道,垂直方向每层设一道拉接杆。(5). 剪刀撑:转角处、中间每隔9~15 米设一道与地面夹角45° ~60 ° 。剪刀撑水平连杆必须在同一垂直面上连接起到斜拉支撑作用。2...
