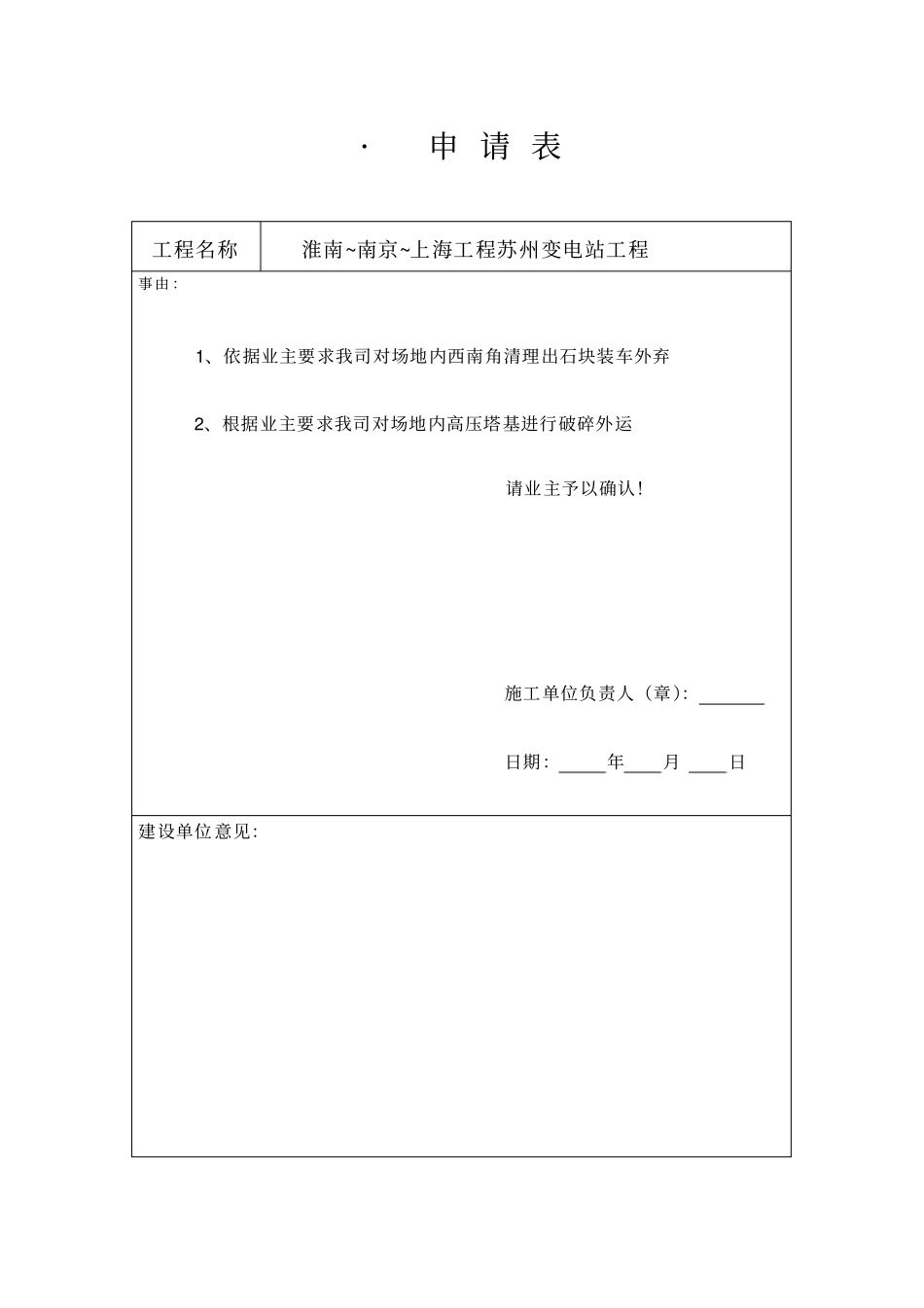

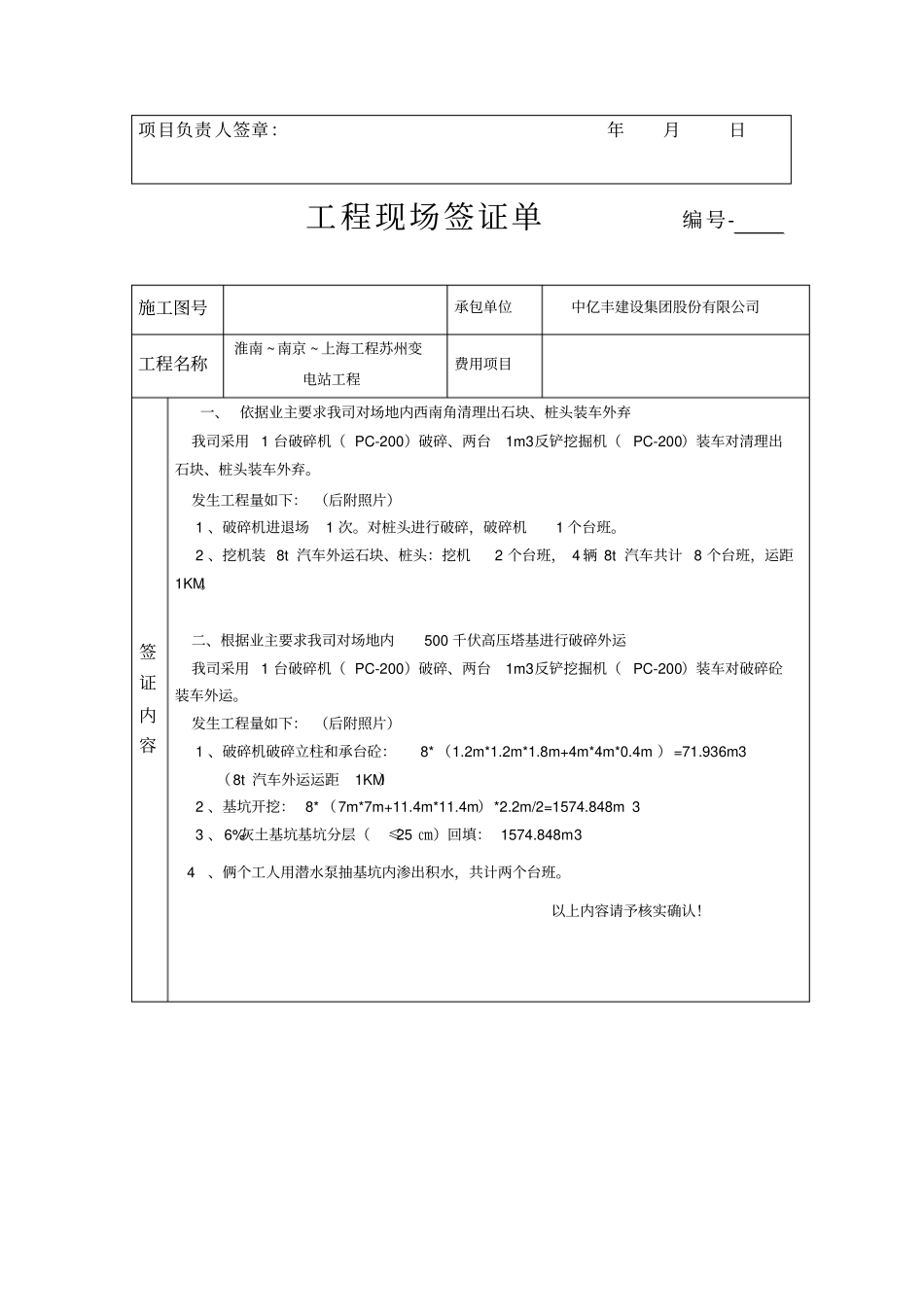

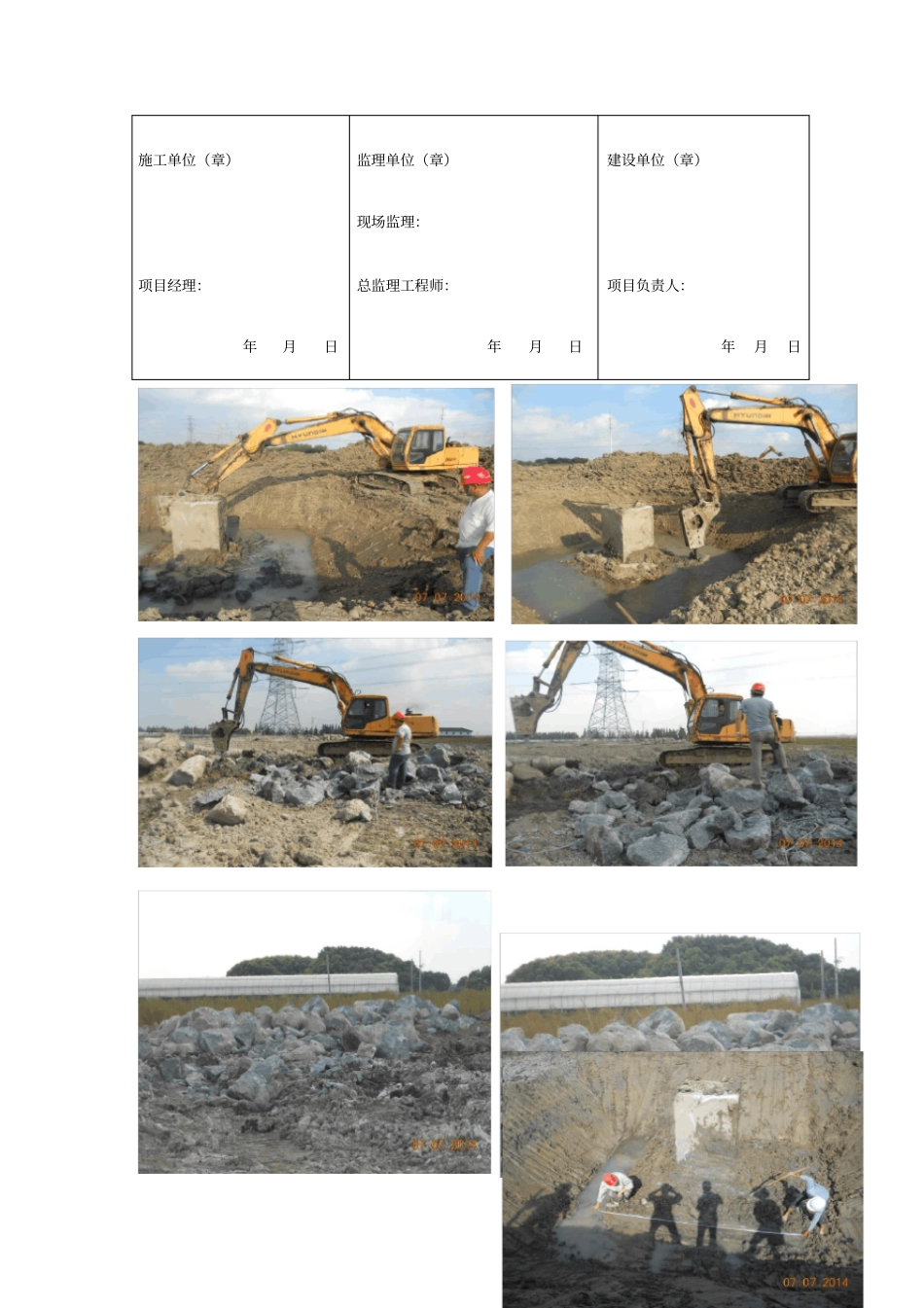

·申 请 表工程名称淮南~南京~上海工程苏州变电站工程事由 :1、依据业主要求我司对场地内西南角清理出石块装车外弃2、根据业主要求我司对场地内高压塔基进行破碎外运请业主予以确认!施工单位负责人(章):日期:年月日建设单位 意见:工程现场签证单编号-施工图号承包单位中亿丰建设集团股份有限公司工程名称淮南 ~南京 ~上海工程苏州变电站工程费用项目签证内容一、 依据业主要求我司对场地内西南角清理出石块、桩头装车外弃我司采用 1 台破碎机( PC-200)破碎、两台1m3反铲挖掘机( PC-200)装车对清理出石块、桩头装车外弃。发生工程量如下: (后附照片) 1 、破碎机进退场1 次。对桩头进行破碎,破碎机1 个台班。 2 、挖机装 8t 汽车外运石块、桩头:挖机2 个台班, 4 辆 8t 汽车共计 8 个台班,运距1KM。二、根据业主要求我司对场地内500 千伏高压塔基进行破碎外运我司采用 1 台破碎机( PC-200)破碎、两台1m3反铲挖掘机( PC-200)装车对破碎砼装车外运。发生工程量如下: (后附照片) 1 、破碎机破碎立柱和承台砼:8* (1.2m*1.2m*1.8m+4m*4m*0.4m )=71.936m3(8t 汽车外运运距1KM) 2 、基坑开挖: 8* (7m*7m+11.4m*11.4m)*2.2m/2=1574.848m 3 3 、6%灰土基坑基坑分层(≤25 ㎝)回填: 1574.848m3 4、俩个工人用潜水泵抽基坑内渗出积水,共计两个台班。以上内容请予核实确认!项目负责 人签章:年月日施工单位(章)项目经理:年月日监理单位(章)现场监理:总监理工程师:年月日建设单位(章)项目负责人:年月日

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

政工程现场签证单

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
