市政弱电电力通信管道工程施工方案2

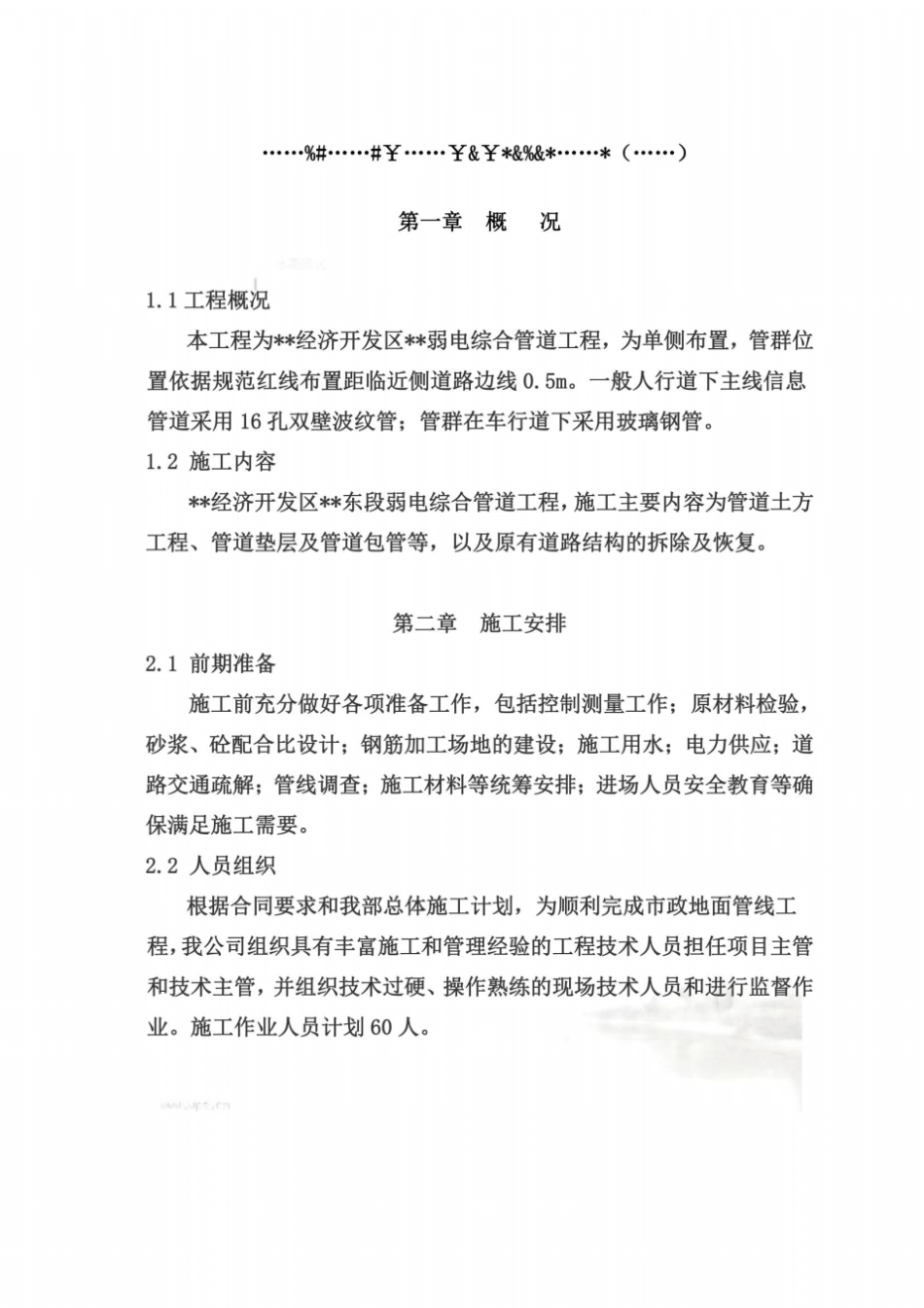

1 、操作工人配置计划如下:管道工: 15 人砼工: 6 人合计: 21 人2
2 、其他人员配置:将根据实际情况,合理调配,及时安排,以满足施工需要
3 技术准备2
1 、技术文件:项目总工将组织项目部工程技术人员,进一步熟悉施工图纸和设计文件, 了解并掌握设计意图, 并对施工现场作进一步的实地察看,然后根据各种管线所处的位置以及技术要求的不同来编制本专项施工方案,并上报监理工程师审核批准
2 、及时办理相关报验报批手续;2
3 、向参加施工的全体人员进行技术、安全等方面的交底
3 主要设备情况主要机械设备一览表机械名称规格型号容量数量(台)挖掘机PC200 1
0M3 1 挖掘机带炮头CAT200 1(备用)装载机ZL50 3m3 1(备用)钢筋切断机WS40-1 4KW 2 钢筋弯曲机WS-1 5KW 2 电焊机BX6-350 24KW 3 第三章施工工艺3
1 测量放样3
1 、根据设计院提供 ** 道路工程地下管线探测成果报告资料及项目部实际地下管线探摸结果报告,利用全站仪, 根据设计院给导线点以及监理批复加密的控制点成果,将管线中线、 标高测量放样, 并用木桩做好标识,做好保护工作
2 、开挖沟槽施工前,由测量工程师做好放样交底工作,经技术主管审查无误后, 给现场施工员、 施工班长技术交底
让操作工人都能知道开挖深度,随时检查复核,避免出现超挖或欠挖的情况
2 施工技术要点通信管道工程3
1 沟槽回填土填方材料品种 : 三类土
密实度 : 填土压实系数不小于0
95 ,若在道路下还应满足道路路基的相关要求
其他: 结构砼强度达到100%后方可回填土,侧墙两边回填土应对称进行,薄层轻夯,不得用重型机械压实
2 PVC 排水管管道材料名称 :PVC排水管;管材规格 :
