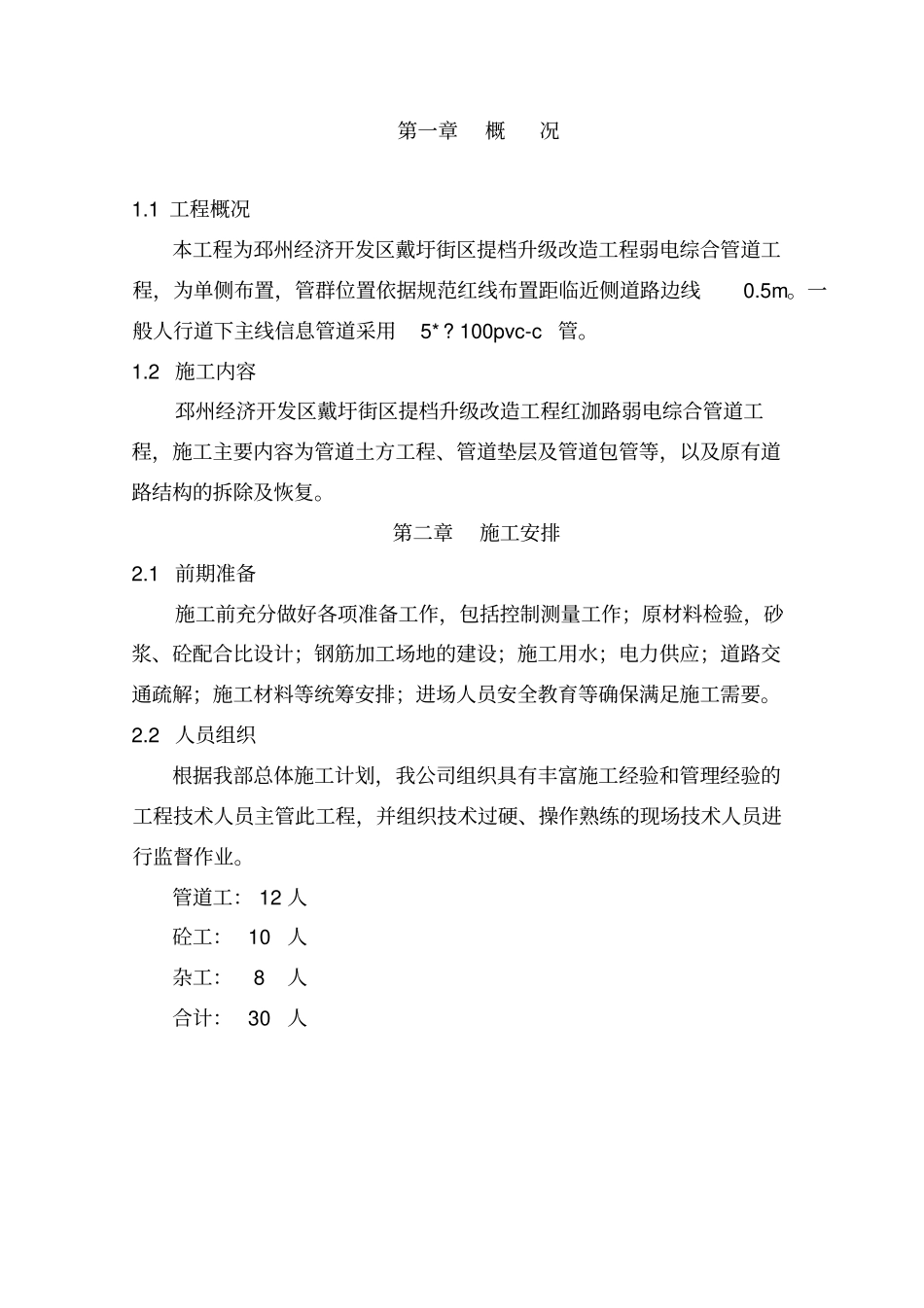

第一章概况1.1 工程概况本工程为邳州经济开发区戴圩街区提档升级改造工程弱电综合管道工程,为单侧布置,管群位置依据规范红线布置距临近侧道路边线0.5m。一般人行道下主线信息管道采用5* ? 100pvc-c 管。1.2 施工内容邳州经济开发区戴圩街区提档升级改造工程红泇路弱电综合管道工程,施工主要内容为管道土方工程、管道垫层及管道包管等,以及原有道路结构的拆除及恢复。第二章施工安排2.1 前期准备施工前充分做好各项准备工作,包括控制测量工作;原材料检验,砂浆、砼配合比设计;钢筋加工场地的建设;施工用水;电力供应;道路交通疏解;施工材料等统筹安排;进场人员安全教育等确保满足施工需要。2.2 人员组织根据我部总体施工计划,我公司组织具有丰富施工经验和管理经验的工程技术人员主管此工程,并组织技术过硬、操作熟练的现场技术人员进行监督作业。管道工: 12 人砼工: 10人杂工: 8人合计: 30人2.3 技术准备第三章施工工艺沟槽开挖采用挖掘机挖土,人工配合的方法施工。①根据图纸确定槽底开挖宽度。若为原土边坡采用1:0.33, 若为回填土或回填土为砂土边坡采用1:0.75 。②机械开挖时严格控制标高,为防止超挖或扰动槽底面,槽底应留0.1-0.05m 厚的土层暂时不挖,用人工清理挖至标高。③沟槽开挖在确保一侧堆土满足规定的同时,堆土坡角距槽口上缘距离大于 0.8m, 堆土高度不超过1.5m。3.1.4 、槽底基及基础垫层处理①沟槽成型后先进行验槽,并将槽底整平。②管道基础垫层为15cm厚 C15混凝土,为保证混凝土质量的稳定,采用商品混凝土,平面运输采用混凝土搅拌运输车辆,保证混凝土运抵现场符合浇筑时规定塌落度,无离析现象。③按质量检验评定标准频率检查混凝土垫层的高程、强度 。4. 管道安装填方材料品种 : 三类土。密实度 : 填土压实系数不小于0.95 ,若在道路下还应满足道路路基的相关要求。其他: 结构砼强度达到100%后方可回填土,侧墙两边回填土应对称进行,薄层轻夯,不得用重型机械压实。3.2.5 人孔井施工1、井的尺寸 , 深度: 具体详见小号直通井施工图;2、井身材料 : 侧墙采用 M10水泥砂浆砌 MU10灰砂砖,抹面座浆采用 1:2.5 防水水泥砂浆厚内15mm/外 20mm;3、基础 : 厚度, 强度: 底板采用 C15混凝土,厚 12cm;4、盖板 : 上覆盖板采用 C20混凝土,厚 15cm,( 含盖板钢筋 ) ;5、盖板安装 : 墙体的强度达到 100%后方可安装上覆盖板 , 然后回填土;积水罐、井...
