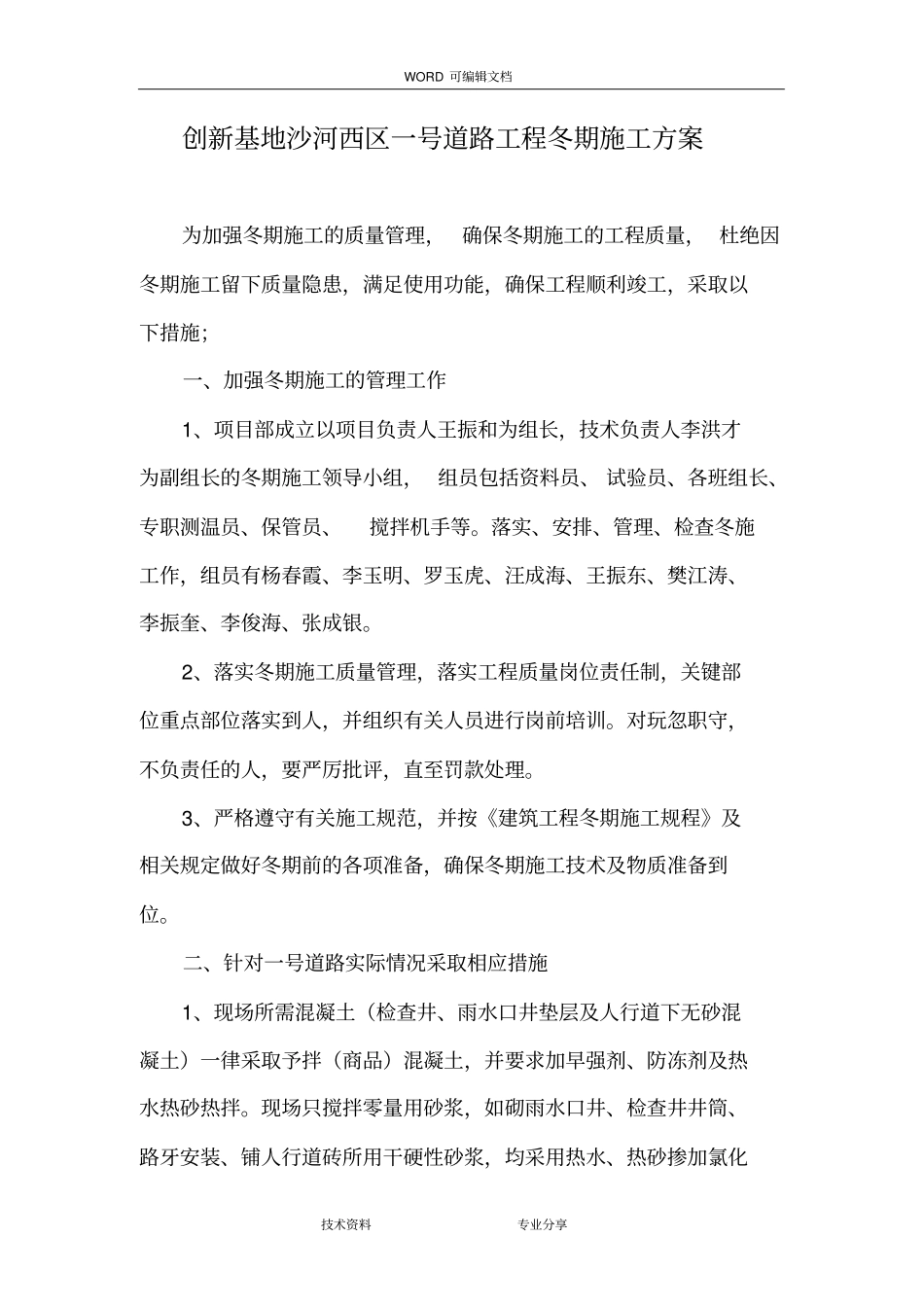

4 WORD 可编辑文档技术资料专业分享创新基地沙河西区一号道路工程冬期施工方案为加强冬期施工的质量管理,确保冬期施工的工程质量, 杜绝因冬期施工留下质量隐患,满足使用功能,确保工程顺利竣工,采取以下措施;一、加强冬期施工的管理工作1、项目部成立以项目负责人王振和为组长,技术负责人李洪才为副组长的冬期施工领导小组, 组员包括资料员、 试验员、各班组长、专职测温员、保管员、搅拌机手等
落实、安排、管理、检查冬施工作,组员有杨春霞、李玉明、罗玉虎、汪成海、王振东、樊江涛、李振奎、李俊海、张成银
2、落实冬期施工质量管理,落实工程质量岗位责任制,关键部位重点部位落实到人,并组织有关人员进行岗前培训
对玩忽职守,不负责任的人,要严厉批评,直至罚款处理
3、严格遵守有关施工规范,并按《建筑工程冬期施工规程》及相关规定做好冬期前的各项准备,确保冬期施工技术及物质准备到位

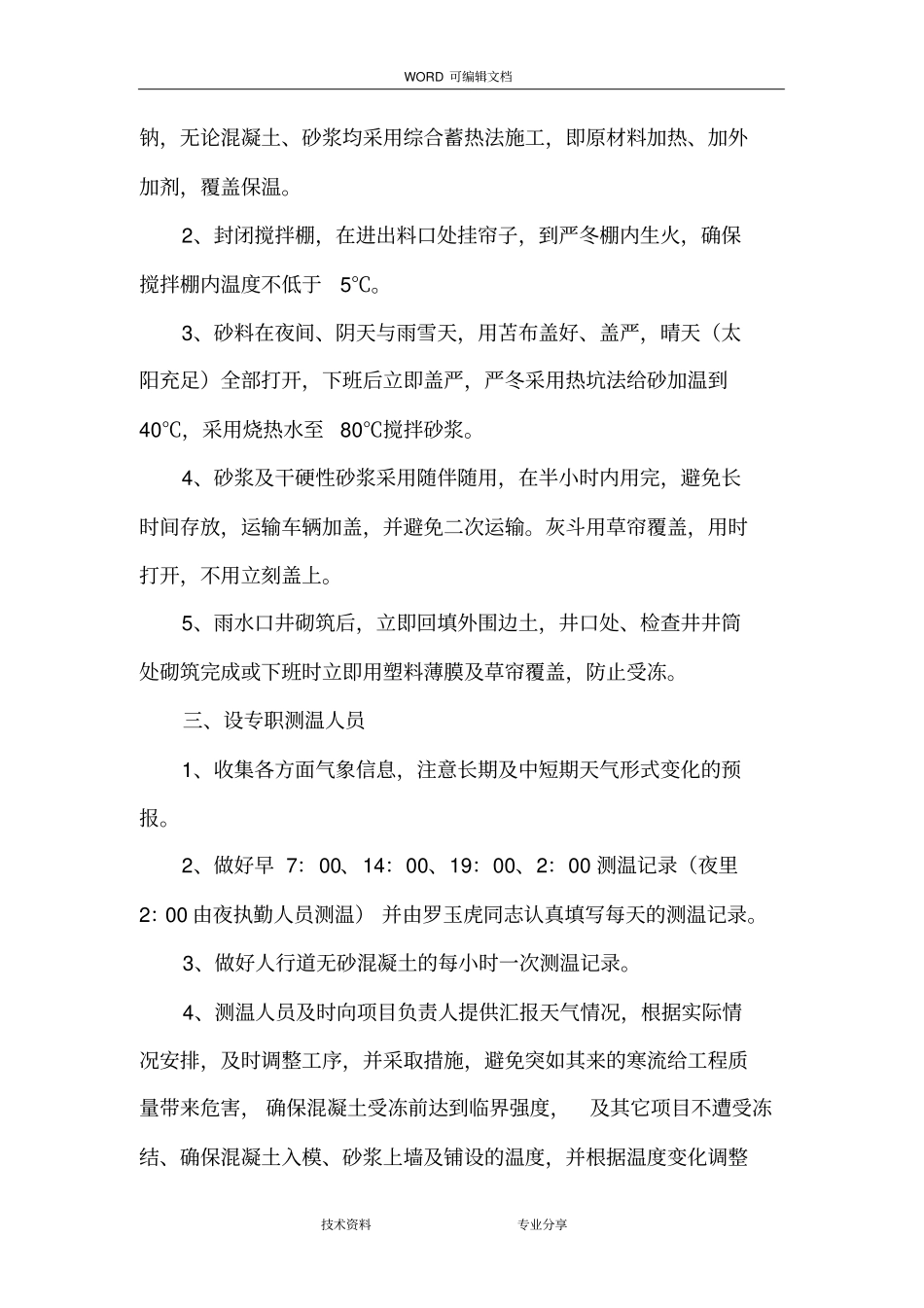

二、针对一号道路实际情况采取相应措施1、现场所需混凝土(检查井、雨水口井垫层及人行道下无砂混凝土)一律采取予拌(商品)混凝土,并要求加早强剂、防冻剂及热水热砂热拌
现场只搅拌零量用砂浆,如砌雨水口井、检查井
