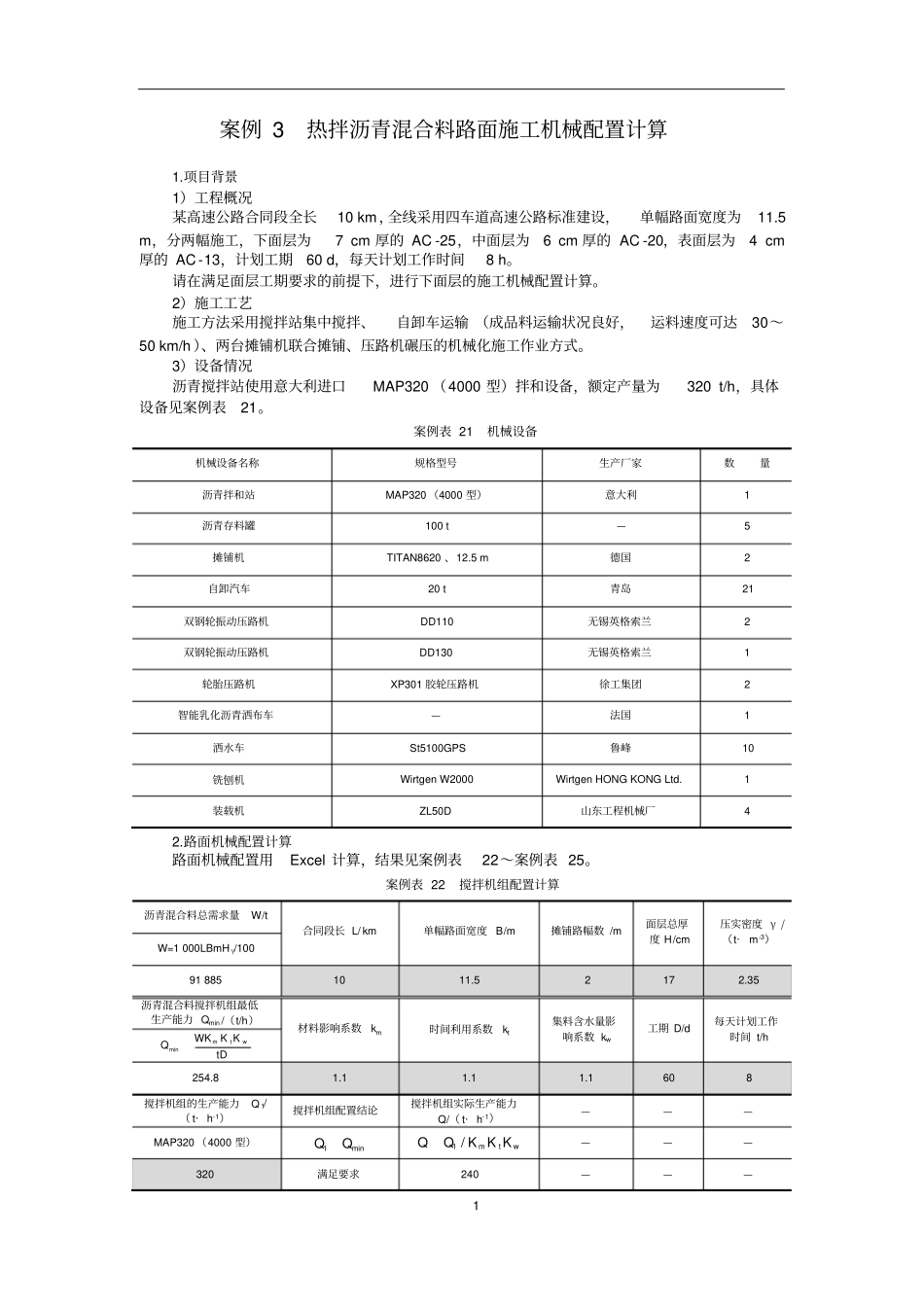

1 案例 3 热拌沥青混合料路面施工机械配置计算1
项目背景1)工程概况某高速公路合同段全长10 km,全线采用四车道高速公路标准建设,单幅路面宽度为11
5 m,分两幅施工,下面层为7 cm 厚的 AC -25,中面层为6 cm 厚的 AC -20,表面层为4 cm厚的 AC-13,计划工期60 d,每天计划工作时间8 h
请在满足面层工期要求的前提下,进行下面层的施工机械配置计算
2)施工工艺施工方法采用搅拌站集中搅拌、自卸车运输 (成品料运输状况良好,运料速度可达30~50 km/h )、两台摊铺机联合摊铺、压路机碾压的机械化施工作业方式
3)设备情况沥青搅拌站使用意大利进口MAP320 (4000 型)拌和设备,额定产量为320 t/h,具体设备见案例表21
案例表 21 机械设备机械设备名称规格型号生产厂家数量沥青拌和站MAP320 (4000 型)意大利1沥青存料罐100 t—5摊铺机TITAN8620 、12
5 m德国2自卸汽车20 t青岛21双钢轮振动压路机DD110无锡英格索兰2双钢轮振动压路机DD130无锡英格索兰1轮胎压路机XP301 胶轮压路机徐工集团2智能乳化沥青洒布车—法国1洒水车St5100GPS鲁峰10铣刨机Wirtgen W2000Wirtgen HONG KONG Ltd
1装载机ZL50D山东工程机械厂42

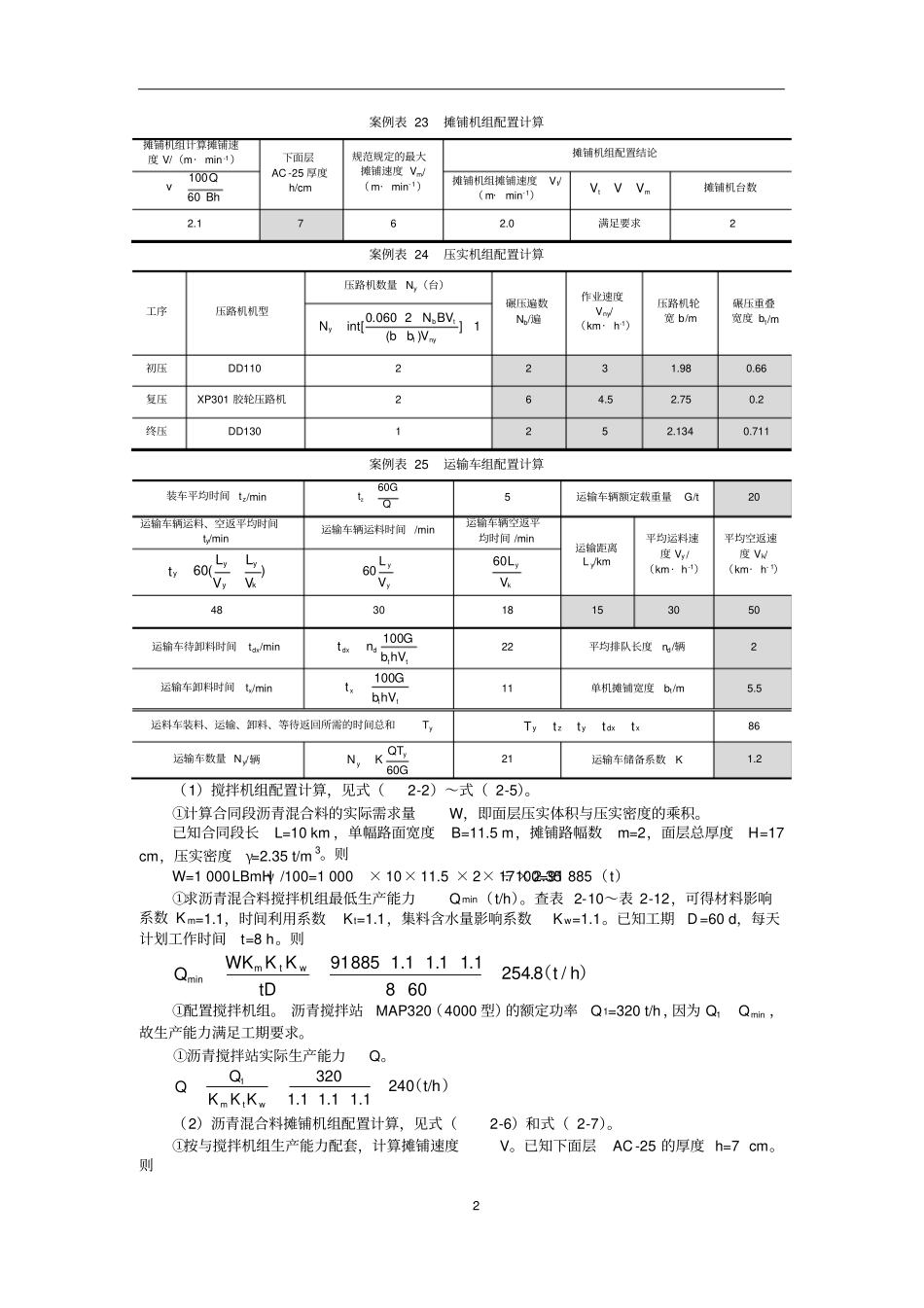

路面机械配置计算路面机械配置用Excel 计算,结果见案例表22~案例表 25
案例表 22 搅拌机组配置计算沥青混合料总需求量W/t合同段长 L/ km单幅路面宽度B/m摊铺路幅数 /m面层总厚度 H/cm压实密度 γ /(t·m-3)W=1 000LBmH γ/10091 8851011
35沥青混合料搅拌机组最低生产能力 Qmin /(t/h)材料影响系数km时间利用系数kt集料含水量影响系数 kw工期 D/d每
