下载后可任意编辑安全通道防护方案一

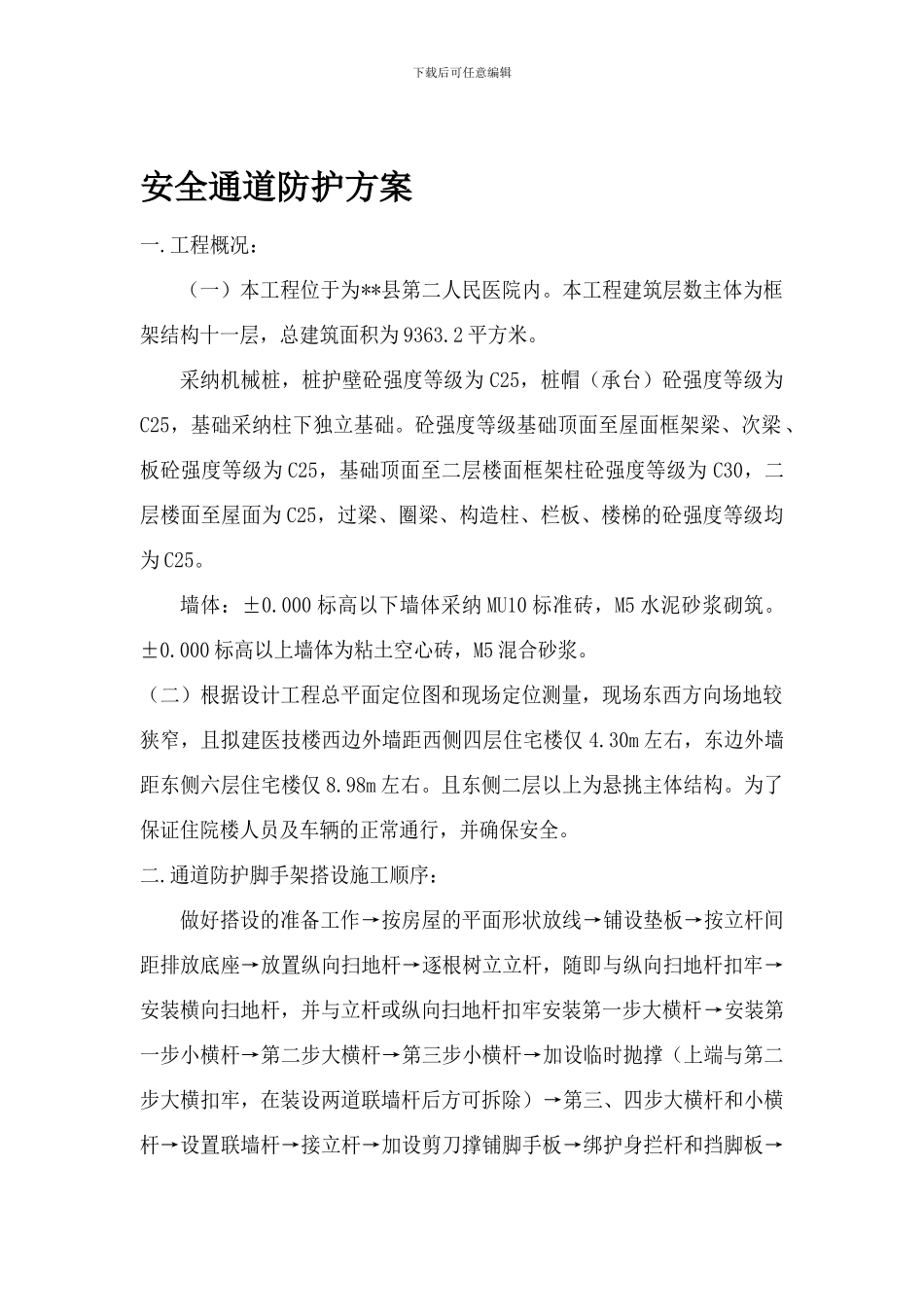

工程概况:(一)本工程位于为**县第二人民医院内
本工程建筑层数主体为框架结构十一层,总建筑面积为 9363
采纳机械桩,桩护壁砼强度等级为 C25,桩帽(承台)砼强度等级为C25,基础采纳柱下独立基础
砼强度等级基础顶面至屋面框架梁、次梁、板砼强度等级为 C25,基础顶面至二层楼面框架柱砼强度等级为 C30,二层楼面至屋面为 C25,过梁、圈梁、构造柱、栏板、楼梯的砼强度等级均为 C25
000 标高以下墙体采纳 MU10 标准砖,M5 水泥砂浆砌筑
000 标高以上墙体为粘土空心砖,M5 混合砂浆
(二)根据设计工程总平面定位图和现场定位测量,现场东西方向场地较狭窄,且拟建医技楼西边外墙距西侧四层住宅楼仅 4
30m 左右,东边外墙距东侧六层住宅楼仅 8
98m 左右
且东侧二层以上为悬挑主体结构
为了保证住院楼人员及车辆的正常通行,并确保安全
通道防护脚手架搭设施工顺序:做好搭设的准备工作→按房屋的平面形状放线→铺设垫板→按立杆间距排放底座→放置纵向扫地杆→逐根树立立杆,随即与纵向扫地杆扣牢→安装横向扫地杆,并与立杆或纵向扫地杆扣牢安装第一步大横杆→安装第一步小横杆→第二步大横杆→第三步小横杆→加设临时抛撑(上端与第二步大横扣牢,在装设两道联墙杆后方可拆除)→第三、四步大横杆和小横杆→设置联墙杆→接立杆→加设剪刀撑铺脚手板→绑护身拦杆和挡脚板→下载后可任意编辑立挂安全网

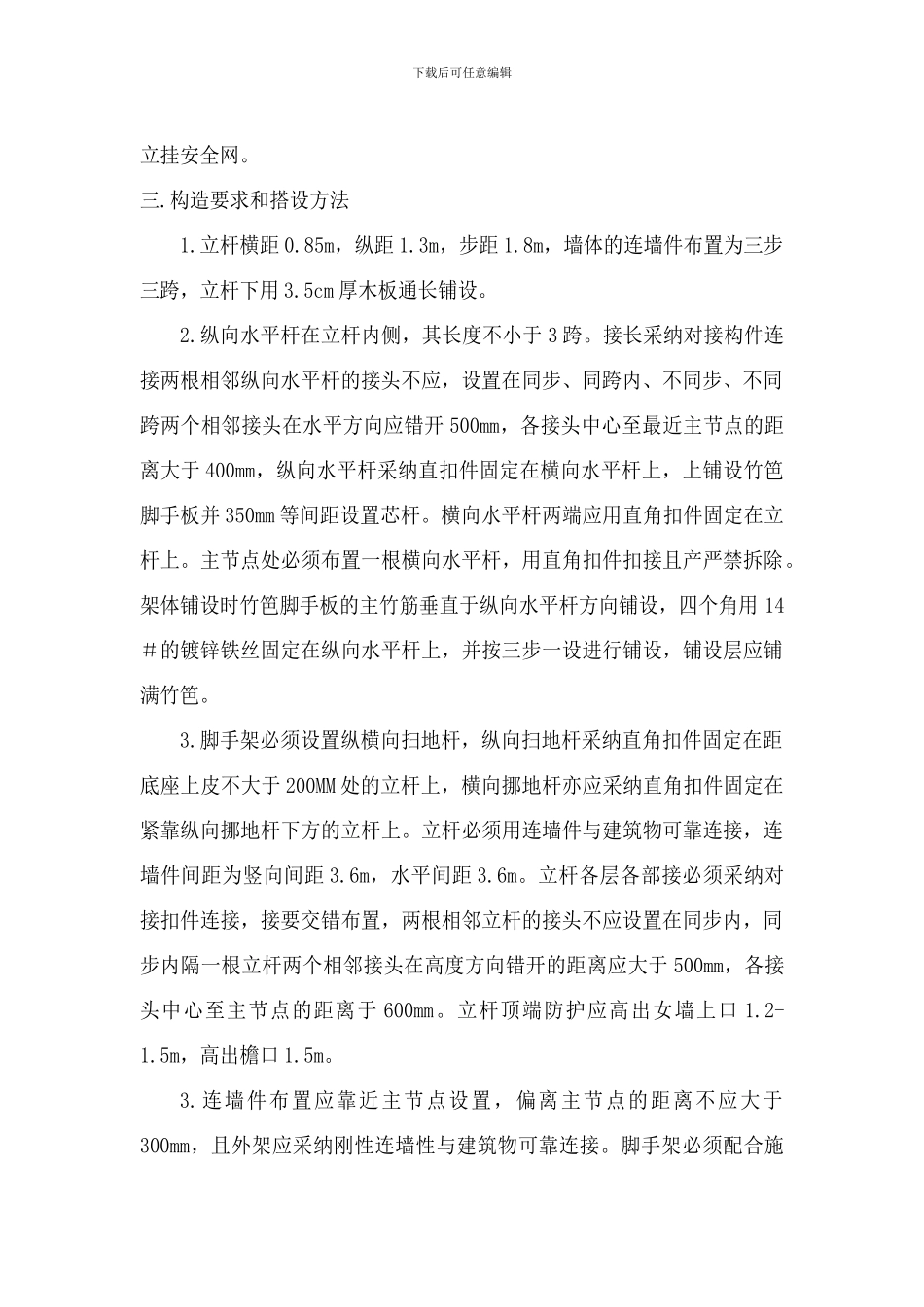

构造要求和搭设方法1
立杆横距 0
85m,纵距 1
3m,步距 1
8m,墙体的连墙件布置为三步三跨,立杆下用 3
5cm 厚木板通长铺设
纵向水平杆在立杆内侧,其长度不小于 3 跨

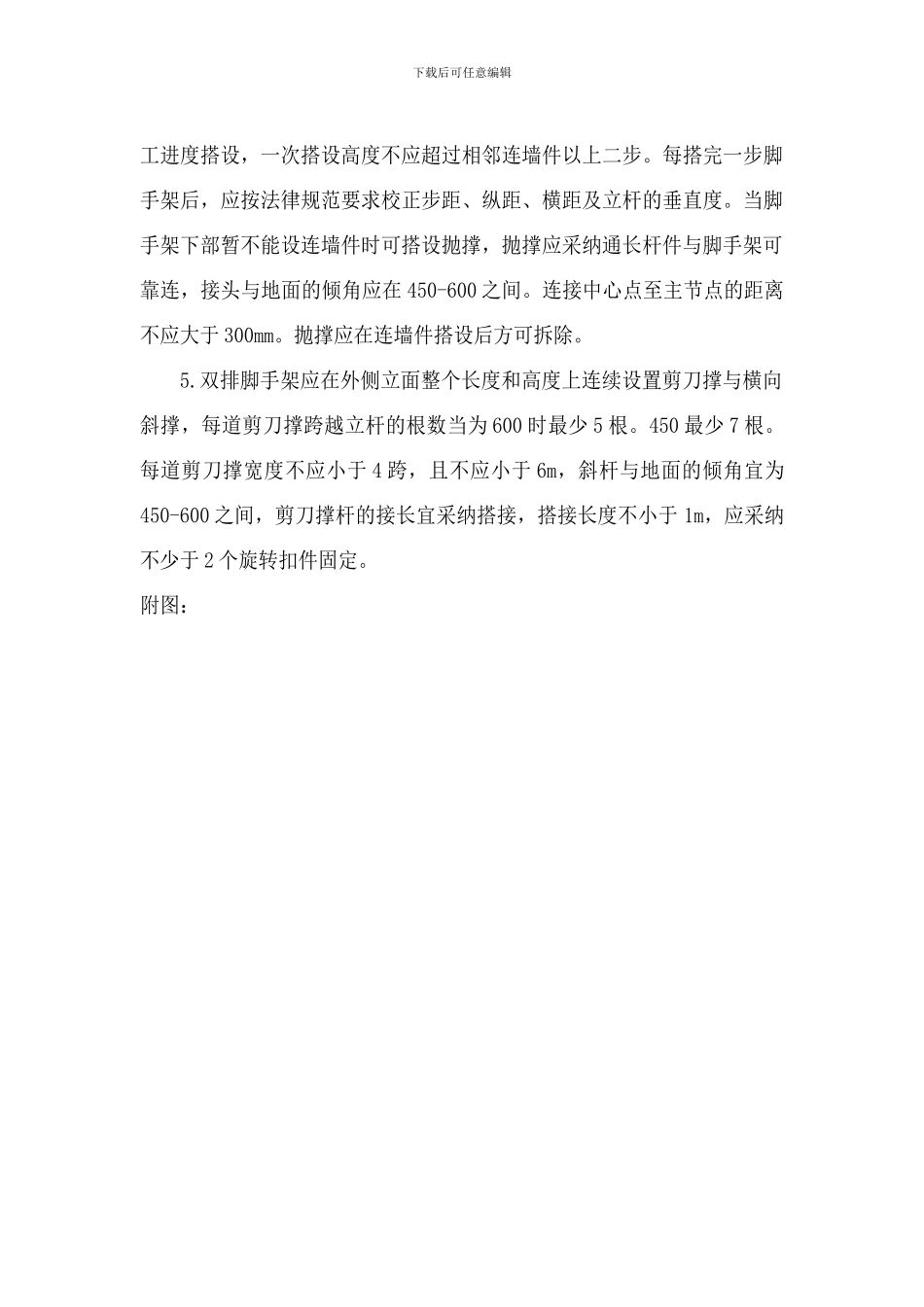

接长采纳对接构件连接两根相邻纵向水平杆的接头不应,设置在同步、同跨内、不同步、不同跨两个相邻接头在水平方向应错开 500mm,各接头中心至最
