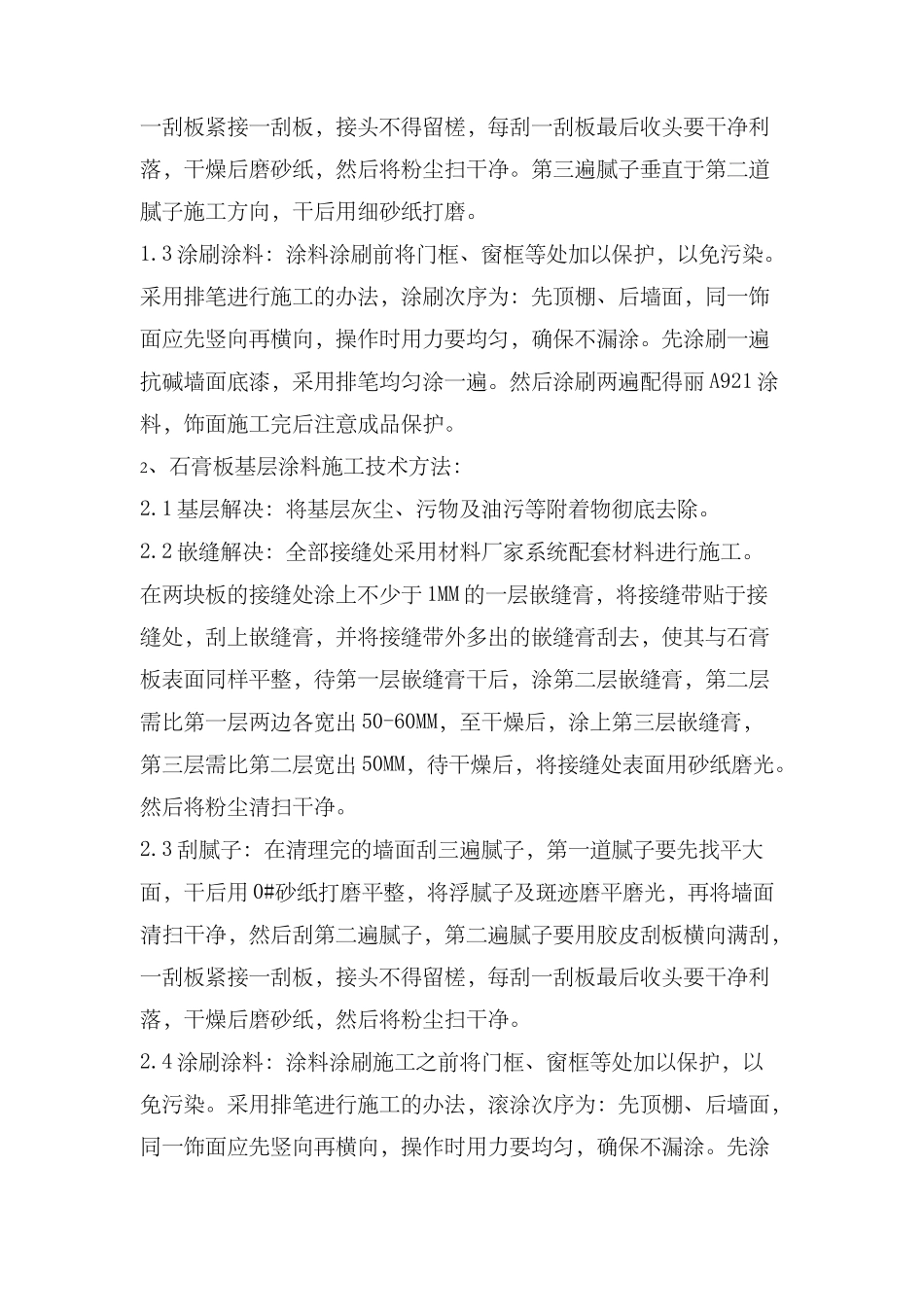

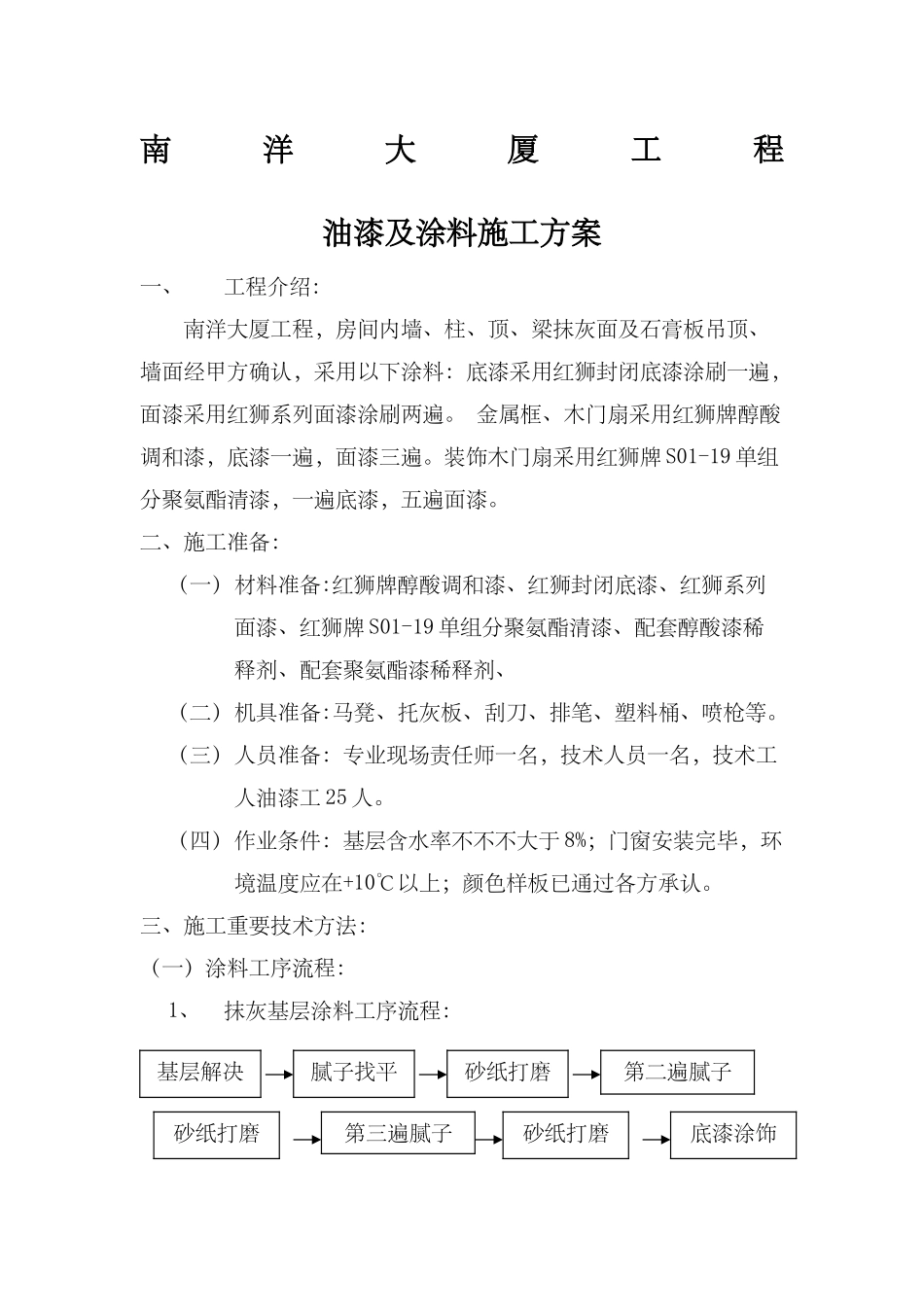

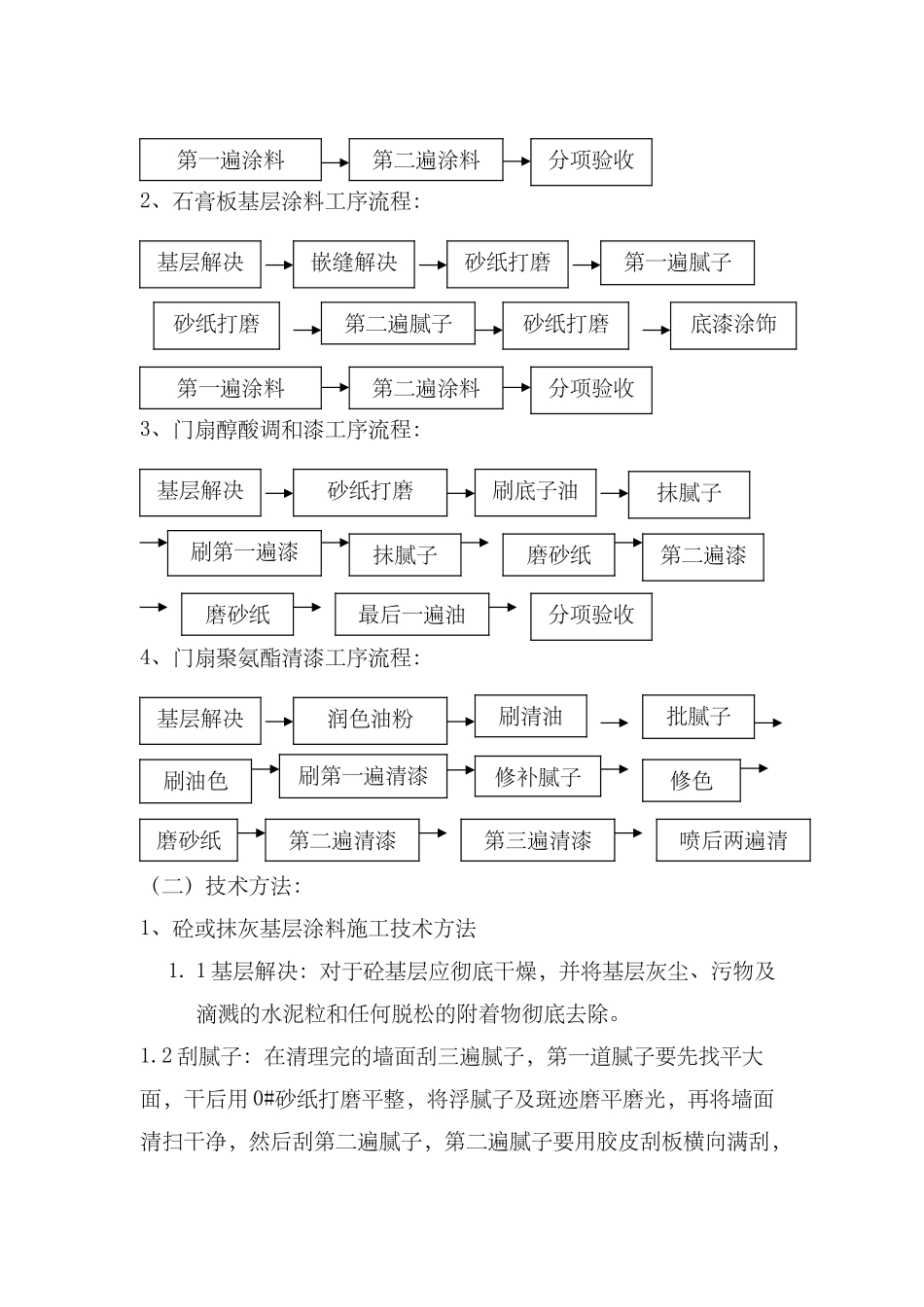

南洋大厦工程油漆及涂料施工方案一、工程介绍: 南洋大厦工程,房间内墙、柱、顶、梁抹灰面及石膏板吊顶、墙面经甲方确认,采用以下涂料:底漆采用红狮封闭底漆涂刷一遍,面漆采用红狮系列面漆涂刷两遍。 金属框、木门扇采用红狮牌醇酸调和漆,底漆一遍,面漆三遍。装饰木门扇采用红狮牌 S01-19 单组分聚氨酯清漆,一遍底漆,五遍面漆。 二、施工准备:(一)材料准备:红狮牌醇酸调和漆、红狮封闭底漆、红狮系列面漆、红狮牌 S01-19 单组分聚氨酯清漆、配套醇酸漆稀释剂、配套聚氨酯漆稀释剂、(二)机具准备:马凳、托灰板、刮刀、排笔、塑料桶、喷枪等。(三)人员准备:专业现场责任师一名,技术人员一名,技术工人油漆工 25 人。(四)作业条件:基层含水率不不不大于 8%;门窗安装完毕,环境温度应在+10℃以上;颜色样板已通过各方承认。三、施工重要技术方法:(一)涂料工序流程:1、抹灰基层涂料工序流程:基层解决腻子找平砂纸打磨第二遍腻子砂纸打磨底漆涂饰第三遍腻子砂纸打磨2、石膏板基层涂料工序流程: 3、门扇醇酸调和漆工序流程:4、门扇聚氨酯清漆工序流程:(二)技术方法:1、砼或抹灰基层涂料施工技术方法1. 1 基层解决:对于砼基层应彻底干燥,并将基层灰尘、污物及滴溅的水泥粒和任何脱松的附着物彻底去除。1.2 刮腻子:在清理完的墙面刮三遍腻子,第一道腻子要先找平大面,干后用 0#砂纸打磨平整,将浮腻子及斑迹磨平磨光,再将墙面清扫干净,然后刮第二遍腻子,第二遍腻子要用胶皮刮板横向满刮,第二遍涂料分项验收基层解决刷底子油磨砂纸抹腻子第二遍漆砂纸打磨抹腻子刷第一遍漆基层解决刷第一遍清漆批腻子修补腻子润色油粉刷清油修色磨砂纸第二遍清漆第三遍清漆喷后两遍清漆磨砂纸最后一遍油漆第一遍涂料分项验收刷油色基层解决嵌缝解决砂纸打磨第一遍腻子第二遍涂料分项验收第一遍涂料砂纸打磨底漆涂饰第二遍腻子砂纸打磨一刮板紧接一刮板,接头不得留槎,每刮一刮板最后收头要干净利落,干燥后磨砂纸,然后将粉尘扫干净。第三遍腻子垂直于第二道腻子施工方向,干后用细砂纸打磨。1.3 涂刷涂料:涂料涂刷前将门框、窗框等处加以保护,以免污染。采用排笔进行施工的办法,涂刷次序为:先顶棚、后墙面,同一饰面应先竖向再横向,操作时用力要均匀,确保不漏涂。先涂刷一遍抗碱墙面底漆,采用排笔均匀涂一遍。然后涂刷两遍配得丽 A921 涂料,饰面施工完后注意成品保护。2、石膏板基层涂料施工技术方法:2...
