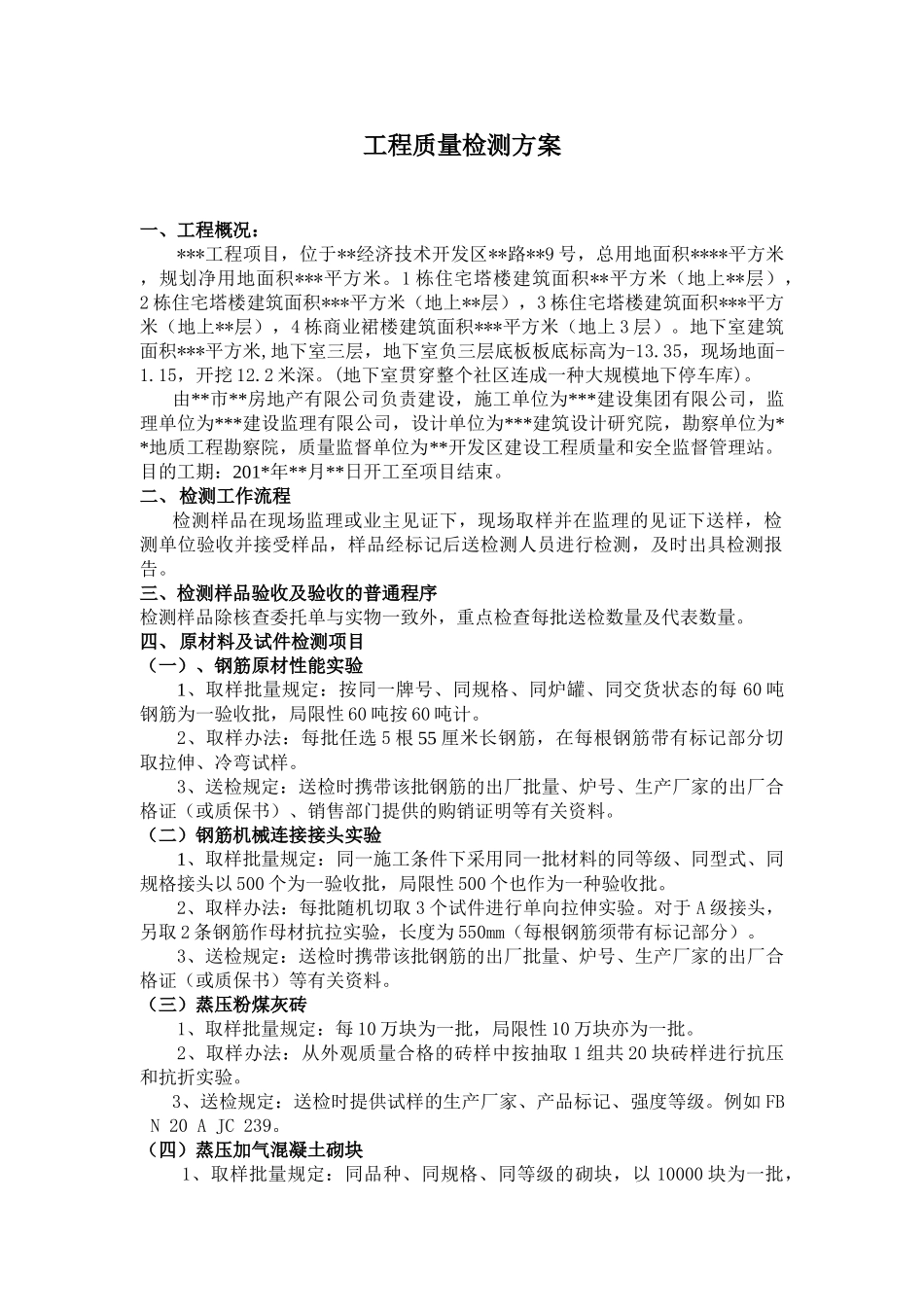

工程质量检测方案一、工程概况:***工程项目,位于**经济技术开发区**路**9 号,总用地面积****平方米 ,规划净用地面积***平方米
1 栋住宅塔楼建筑面积**平方米(地上**层),2 栋住宅塔楼建筑面积***平方米(地上**层),3 栋住宅塔楼建筑面积***平方米(地上**层),4 栋商业裙楼建筑面积***平方米(地上 3 层)
地下室建筑面积***平方米,地下室三层,地下室负三层底板板底标高为-13
35,现场地面-1
15,开挖 12
(地下室贯穿整个社区连成一种大规模地下停车库)
由**市**房地产有限公司负责建设,施工单位为***建设集团有限公司,监理单位为***建设监理有限公司,设计单位为***建筑设计研究院,勘察单位为**地质工程勘察院,质量监督单位为**开发区建设工程质量和安全监督管理站
目的工期:201*年**月**日开工至项目结束
二、检测工作流程 检测样品在现场监理或业主见证下,现场取样并在监理的见证下送样,检测单位验收并接受样品,样品经标记后送检测人员进行检测,及时出具检测报告
三、检测样品验收及验收的普通程序检测样品除核查委托单与实物一致外,重点检查每批送检数量及代表数量
四、原材料及试件检测项目(一)、钢筋原材性能实验1、取样批量规定:按同一牌号、同规格、同炉罐、同交货状态的每 60 吨钢筋为一验收批,局限性 60 吨按 60 吨计
2、取样办法:每批任选 5 根 55 厘米长钢筋,在每根钢筋带有标记部分切取拉伸、冷弯试样
3、送检规定:送检时携带该批钢筋的出厂批量、炉号、生产厂家的出厂合格证(或质保书)、销售部门提供的购销证明等有关资料
(二)钢筋机械连接接头实验1、取样批量规定:同一施工条件下采用同一批材料的同等级、同型式、同规格接头以 500 个为一验收批,局限性 500 个也作为一种验收批
2、取样办法:每批随机切取
