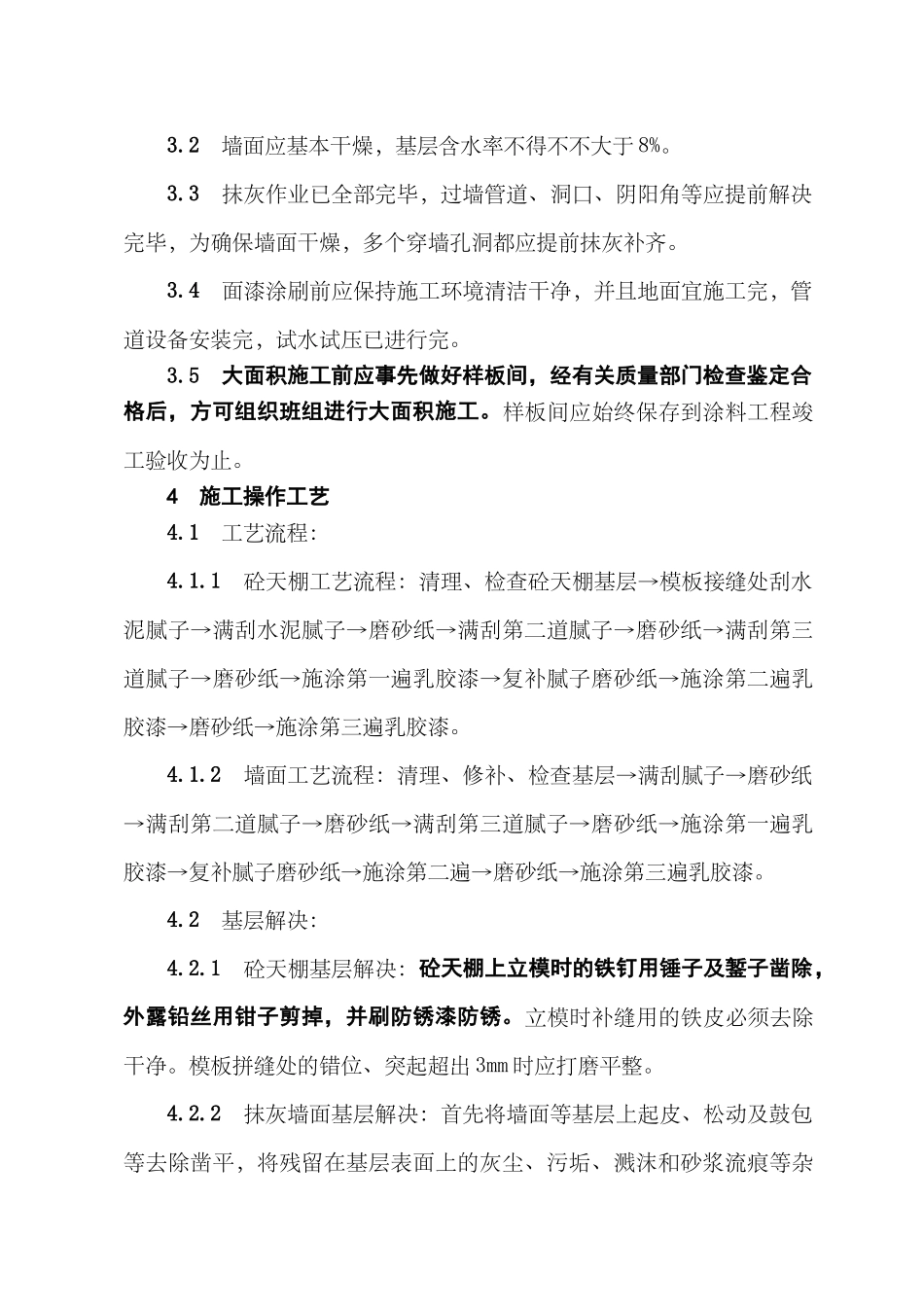

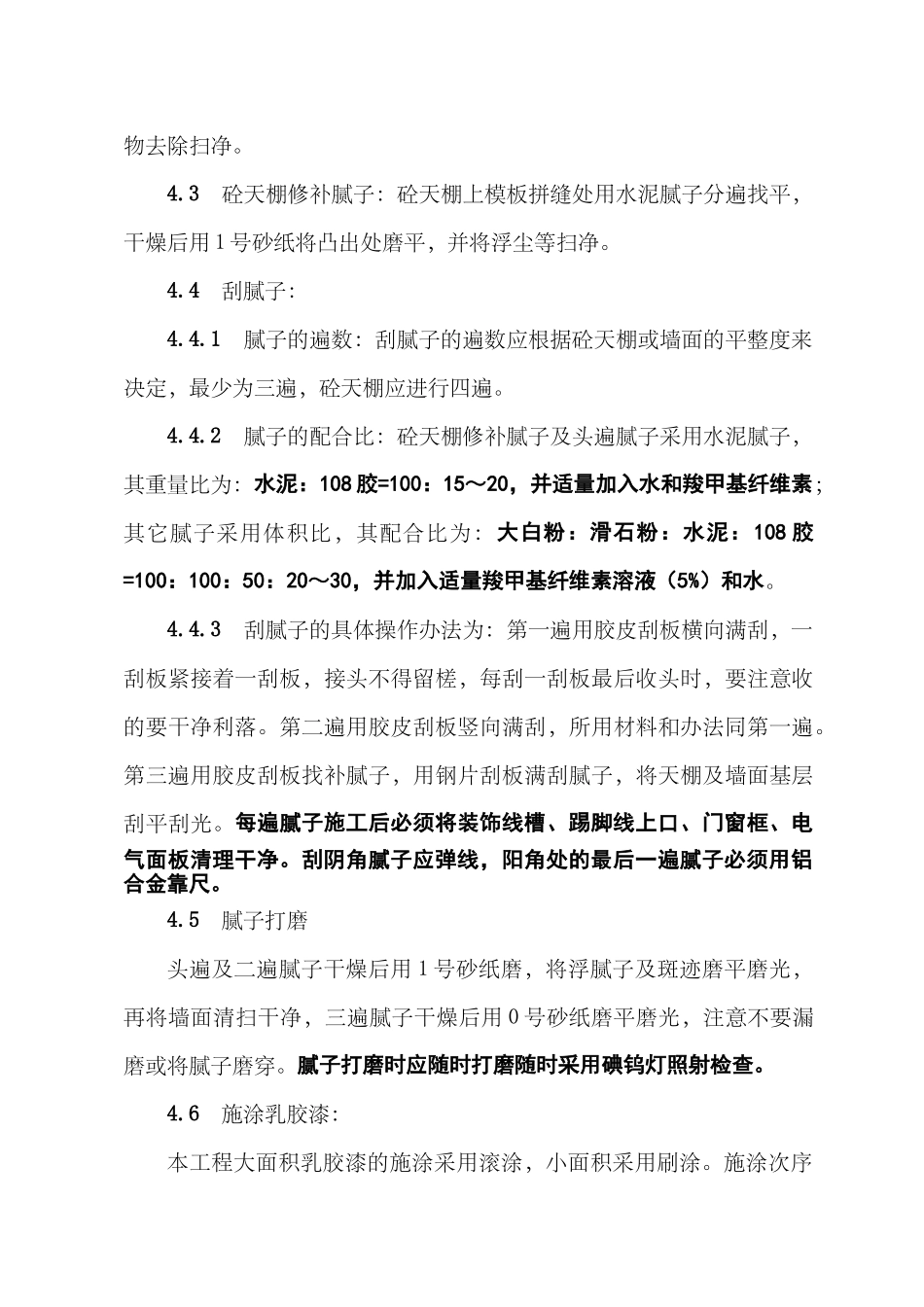

室内乳胶漆工程施工方案1 材料规定:1.1 涂料:乳胶漆应有产品合格证、出厂日期及使用阐明。1.2 腻子材料:大白粉、滑石粉、羧甲基纤维素、108 胶等。1.3 颜料:各色有机或无机颜料,应耐碱、耐光。2 重要施工机具:2.1 基层解决工具:开刀、钢丝刷、钳子、锤子及錾子。2.2 腻子施工工具:橡皮刮板、钢片刮板、铁抹子、腻子托板、砂纸(布)、打磨块、搅拌棒、铝合金靠尺等。2.3 涂刷施工工具:辊刷、排笔刷、梯子、脚手板、半截大桶、提桶、涂料盘、滤漆筛、擦布、棉丝、彩条布及笤帚等。3 作业条件:3.1 普通涂料施工时的环境温度不适宜低于 10℃,相对湿度不适宜不不大于 60%。室外施工还应注意气候变化,遇有大风、大雨、雾雪、风沙等天气时不适宜施工,气象条件与施工关系见下表。气象条件与施工关系气象条件涂装缺点涂装阶段涂膜状态温度高于燥太快表面皱裂低干燥不良变色、不均匀斑点结露涂膜流挂,附着力差起泡湿度高混浊起泡、剥落、光泽差低异常的早期干燥表面皱裂大风飞溅、油状喷雾,异常早期干燥涂膜被污染雨雪流失起泡、剥落阳光异常早期干燥耐光性、耐久性差3.2 墙面应基本干燥,基层含水率不得不不大于 8%。3.3 抹灰作业已全部完毕,过墙管道、洞口、阴阳角等应提前解决完毕,为确保墙面干燥,多个穿墙孔洞都应提前抹灰补齐。3.4 面漆涂刷前应保持施工环境清洁干净,并且地面宜施工完,管道设备安装完,试水试压已进行完。3.5 大面积施工前应事先做好样板间,经有关质量部门检查鉴定合格后,方可组织班组进行大面积施工。样板间应始终保存到涂料工程竣工验收为止。4 施工操作工艺4.1 工艺流程:4.1.1 砼天棚工艺流程:清理、检查砼天棚基层→模板接缝处刮水泥腻子→满刮水泥腻子→磨砂纸→满刮第二道腻子→磨砂纸→满刮第三道腻子→磨砂纸→施涂第一遍乳胶漆→复补腻子磨砂纸→施涂第二遍乳胶漆→磨砂纸→施涂第三遍乳胶漆。4.1.2 墙面工艺流程:清理、修补、检查基层→满刮腻子→磨砂纸→满刮第二道腻子→磨砂纸→满刮第三道腻子→磨砂纸→施涂第一遍乳胶漆→复补腻子磨砂纸→施涂第二遍→磨砂纸→施涂第三遍乳胶漆。4.2 基层解决:4.2.1 砼天棚基层解决:砼天棚上立模时的铁钉用锤子及錾子凿除,外露铅丝用钳子剪掉,并刷防锈漆防锈。立模时补缝用的铁皮必须去除干净。模板拼缝处的错位、突起超出 3mm 时应打磨平整。4.2.2 抹灰墙面基层解决:首先将墙面等基层上起皮、松动及鼓包等去除凿平,将残留...
