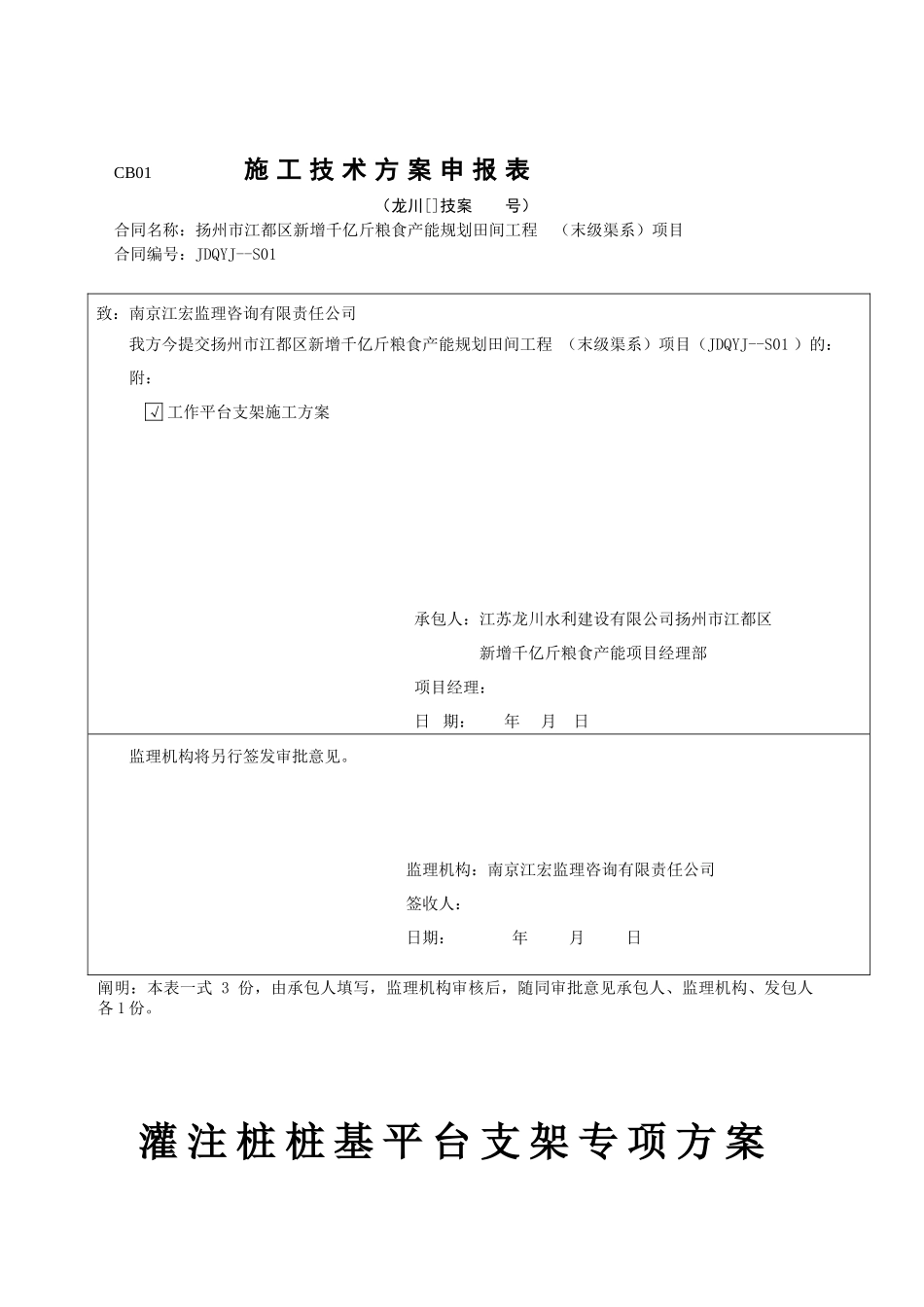

CB01 施 工 技 术 方 案 申 报 表(龙川[]技案 号) 合同名称:扬州市江都区新增千亿斤粮食产能规划田间工程 (末级渠系)项目 合同编号:JDQYJ--S01 阐明:本表一式 3 份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人各 1 份
灌 注 桩 桩 基 平 台 支 架 专 项 方 案致:南京江宏监理咨询有限责任公司我方今提交扬州市江都区新增千亿斤粮食产能规划田间工程 (末级渠系)项目(JDQYJ--S01 )的:附: √ 工作平台支架施工方案 承包人:江苏龙川水利建设有限公司扬州市江都区 新增千亿斤粮食产能项目经理部项目经理:日 期: 年 月 日监理机构将另行签发审批意见
监理机构:南京江宏监理咨询有限责任公司签收人: 日期: 年 月 日一、工程概况及有关规定工程概述(1)黄泊桥:桥梁上部构造采用 3 跨 8M 预应力空心板;下部构造采用桩柱式桥墩、台,钻孔灌注桩基础;桥宽为 0
3m(栏杆)+4m(行车道)+0
3m(栏杆),全宽 4
二 、 水 上 平 台 实 施 简 述2
1 水 上 平 台 平 台 搭 设 方 案 选 择 本 桥 拟 采 用 扣 件 式 钢 管 支 架 平 台 水 上 钻 孔 桩 施工
2 占 用 完 河 道 修 复 方 法下部构造施工结束 7 日内,立刻组织清运全部施工材料,拔除平台所用的桩,钢护筒
为确保河道畅通,以上一切工作做完后自检,报监理组复检
三、施工布署3
1 本工程采用钢管一次性打设,1#墩、2#墩钻孔灌注桩均采用此排架平台
2 施工点需要船只一艘, 钢管数量根据实际使用量控制
四、施工准备4
1 施工前组织有关人员熟悉有关施工图纸,明确设计意图,施工人员学习本施工方案后方能施工
2 施工路段已探明水下地形状况
3 施工前,施工位置解决工作已完毕

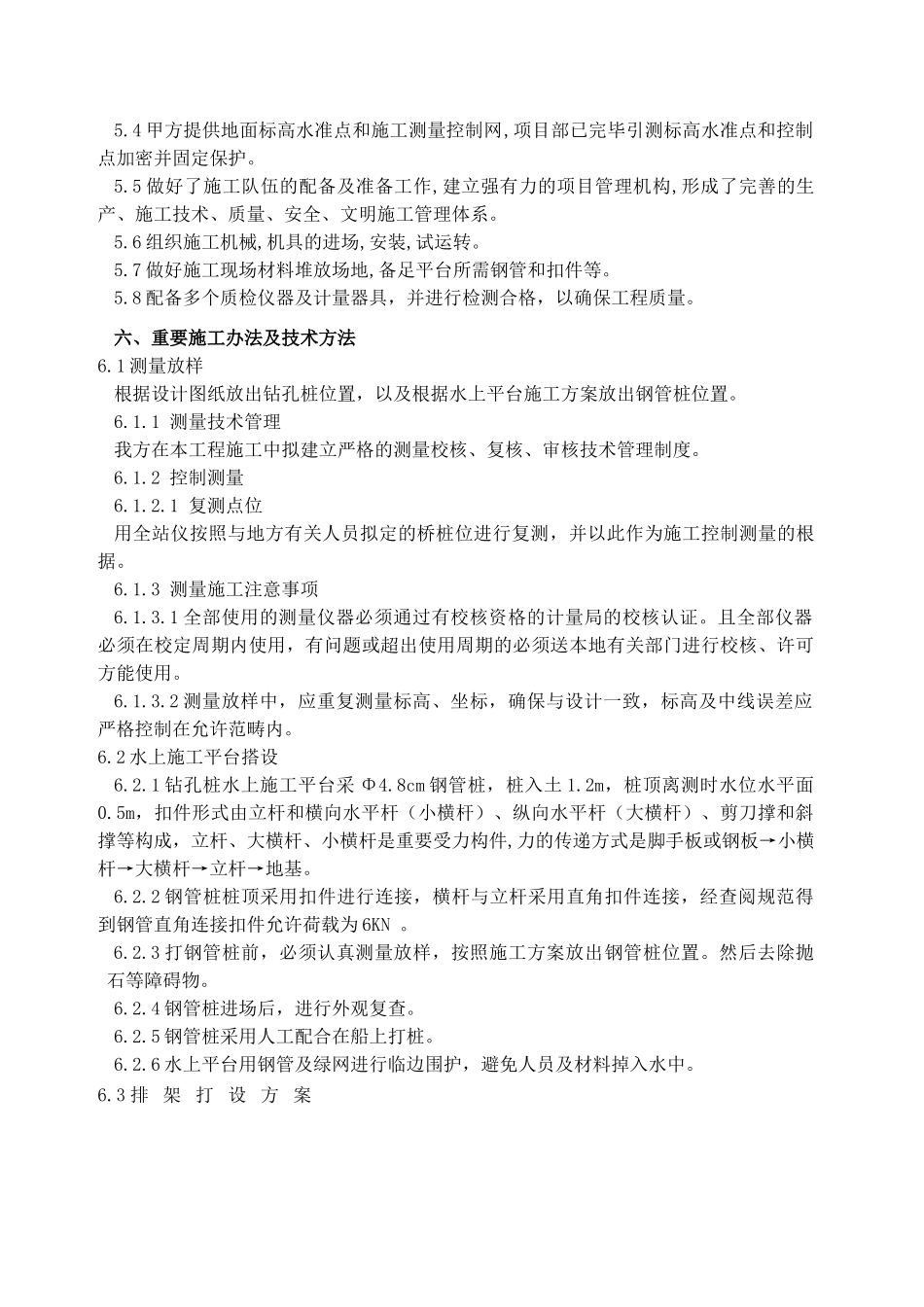

4 施工用电、机械设备
