长宁县东山水库放空洞闸门及启闭机吊装方案 监理机构:四川腾越建设监理有限公司 长宁县东山水库工程建设监理部承 包 人:自贡九天水利机械有限公司 日 期:5 月 19 日一, 概况根据招标文献及合同的商定,参考有关的制作安装规范,由于道路、桥梁的实际状况,放空洞闸门及启闭机全部设备不含有正常安装吊装条件,特制订下列吊装方案进行安装

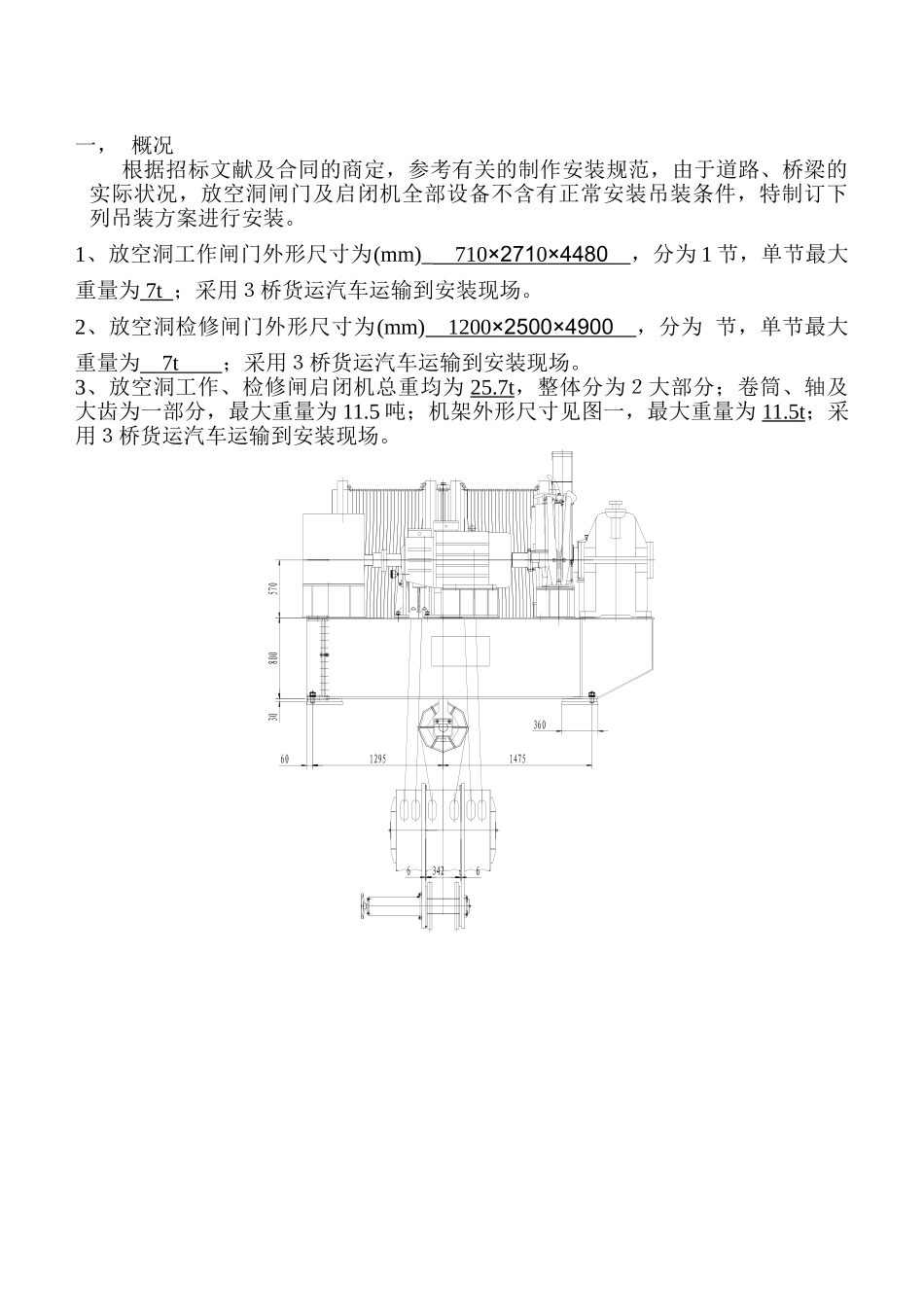

1、放空洞工作闸门外形尺寸为(mm)_ 710 × 271 0 × 4480 ,分为 1 节,单节最大重量为 7t ;采用3桥货运汽车运输到安装现场
2、放空洞检修闸门外形尺寸为(mm) 1200 × 2500 × 4900 ,分为 节,单节最大重量为 7t ;采用3桥货运汽车运输到安装现场
3、放空洞工作、检修闸启闭机总重均为 25
7t,整体分为2大部分;卷筒、轴及大齿为一部分,最大重量为 11

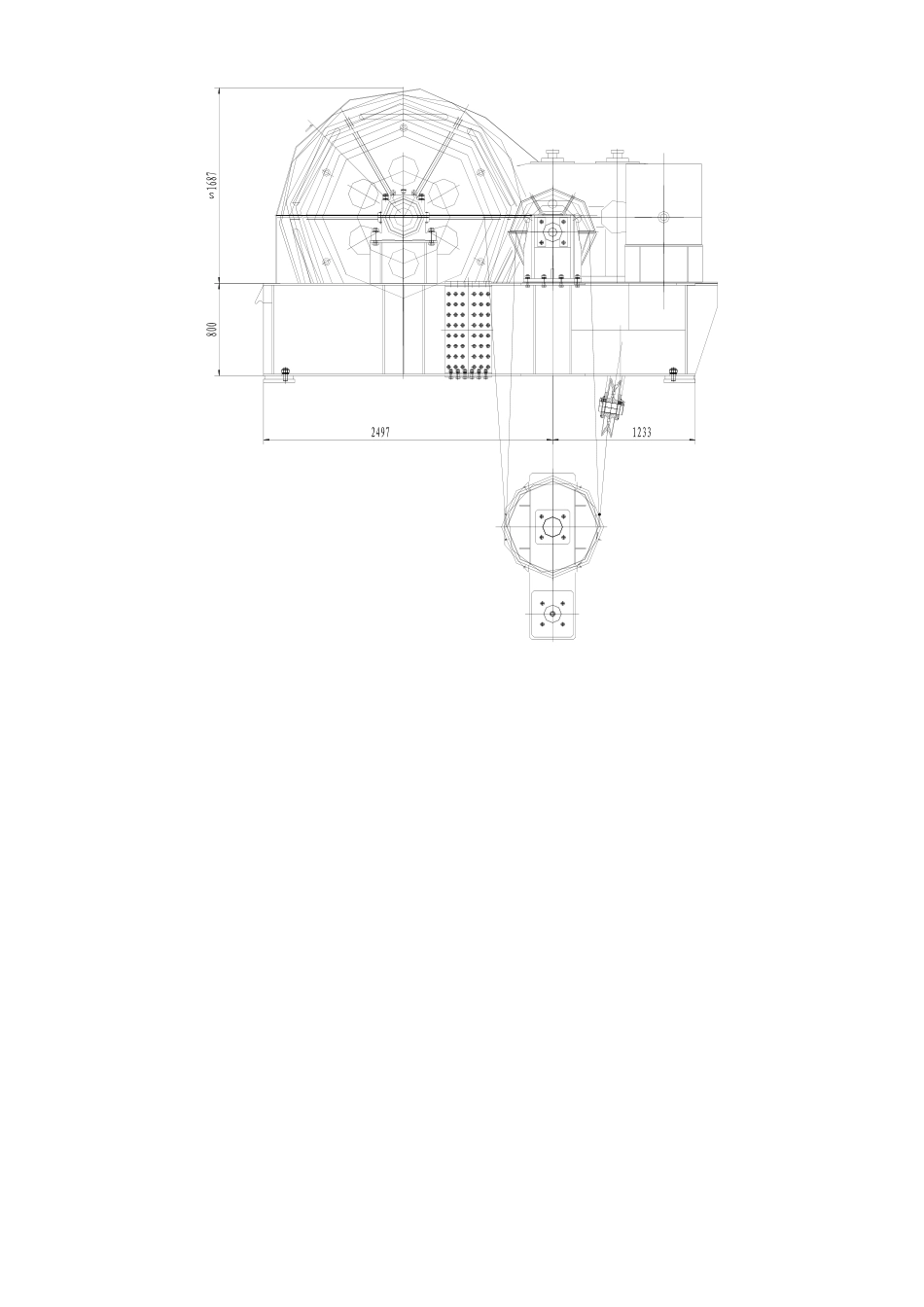

5 吨;机架外形尺寸见图一,最大重量为 11
5t;采用3桥货运汽车运输到安装现场
二、安装现场道路货车及吊车司机到现场查看,大坝右岸转弯处需要平整加宽,放空洞引桥段路面需要平整压实,放空洞引桥端头处需平整加宽压实
三、闸门、启闭机的吊装基本方案 1,产品卸车现场吊装设备选用 25 吨汽车吊进行全部产品的卸车及配合再次转运,吊车停放于放空洞引桥头一侧,产品卸车时按编号及次序依次摆放,等待再次转运
2,转运轨道及平车制造 ①、租用 8 吨汽车吊配合完毕;轨道中心距为 2
6 米,长度为 54 米;轨道主梁采用 2×14#工字钢(组焊件),横向连接横梁采用 10#槽钢,左右固定支撑采用 10#槽钢,轨道底面调节采用硬橡胶板及钢板垫平,全部轨道、横梁、左右支撑焊接为一整体
②、租用 8 吨汽车吊配合完毕;平车主梁横向中心距为 2
6 米,纵向中心距为3
5 米,支架高度 0
平车主梁采用 20#工字钢,次梁及支架采用14#工字钢,主动轮采
