第一章 隧道进洞办法拟采用套拱法进洞
套拱设计本隧道拟采用套拱法进洞,以确保进口段隧道施工安全
套拱设计如图 3
3-05 所示阐明:砼套拱采用内侧立模,架立格栅后网喷砼的办法施工
3-05 隧道进洞套拱设计图8
拱部进洞洞口段路堑开挖完毕(拱部)进洞面后,安装两榀格栅,格栅宽 30cm,格栅间距 1m,格栅底部设卧木及锁脚锚杆,两榀格栅用 φ22 钢筋拉接固定,拉接筋环向间距 1m
架立格栅后立模网喷射C20 砼,形成拱部棚状洞口
在此棚状洞口支护下按照 CD 法进洞施工
下部进洞下部洞外路堑开挖根据 CD 法施工进程适时进行,开挖至下部套拱部位后,施做套拱砼基础,架立下部套拱格栅与上述拱部格栅螺栓连接,再立模网喷砼
形成下部棚状支护构造,再按照 CD 法施工
第二章 工程概况及特点1
隧道地质概况隧道地处剥蚀丘陵地带,植被发育,自然坡度 30 度,表层为褐黄粉质色粘土,硬塑,厚 2~16m,下覆石炭系上中统壶天群灰岩、白云质灰岩,灰色,灰白色,弱风化,产状 142°/61°,地下水发育
其中 IDK132+920~IDK133+135 为浅埋段,土层较厚,岩溶较发育
围岩类别及初级支护、衬砌类型见表 3
-02表 3

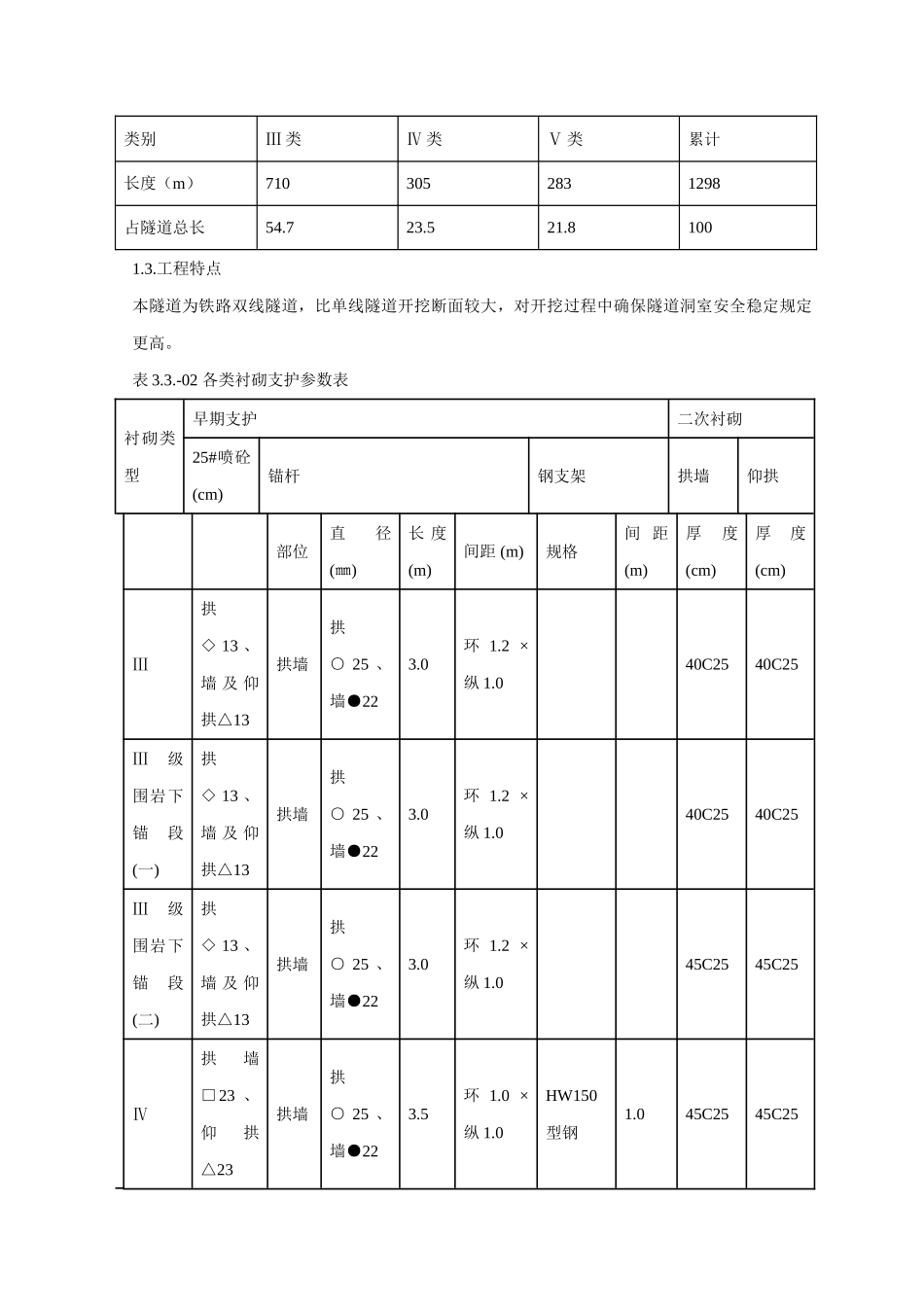

3-01 各级围岩长度表类别Ⅲ 类Ⅳ 类Ⅴ 类累计长度(m)7103052831298占隧道总长54
工程特点本隧道为铁路双线隧道,比单线隧道开挖断面较大,对开挖过程中确保隧道洞室安全稳定规定更高

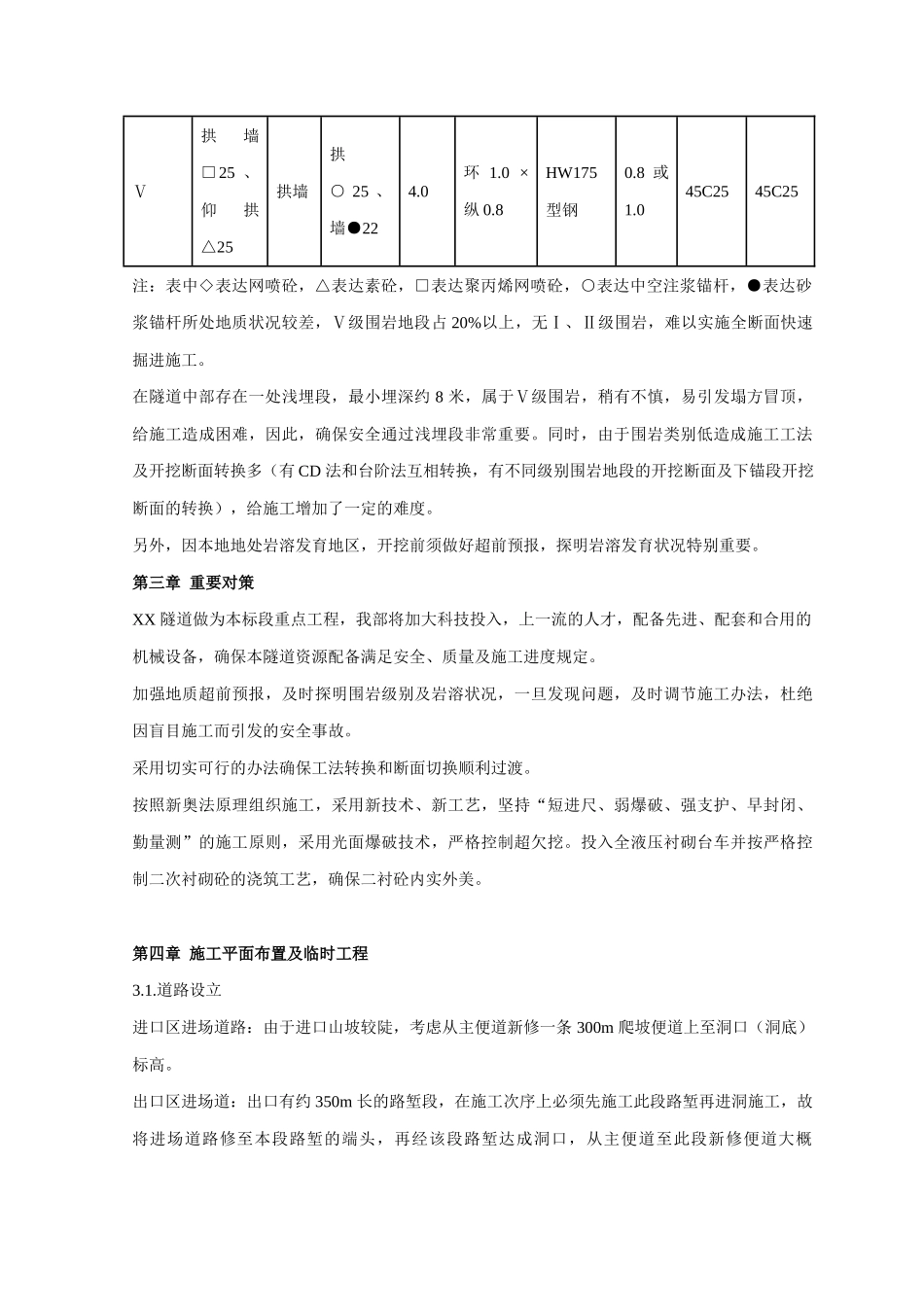

-02 各类衬砌支护参数表衬砌类型早期支护二次衬砌25#喷砼(cm)锚杆钢支架拱墙仰拱部位直径 (㎜)长 度(m)间距 (m)规格间 距(m)厚度 (cm)厚度 (cm)Ⅲ拱◇ 13 、墙 及 仰拱△13拱墙拱○ 25 、墙●223
2 ×纵 1
