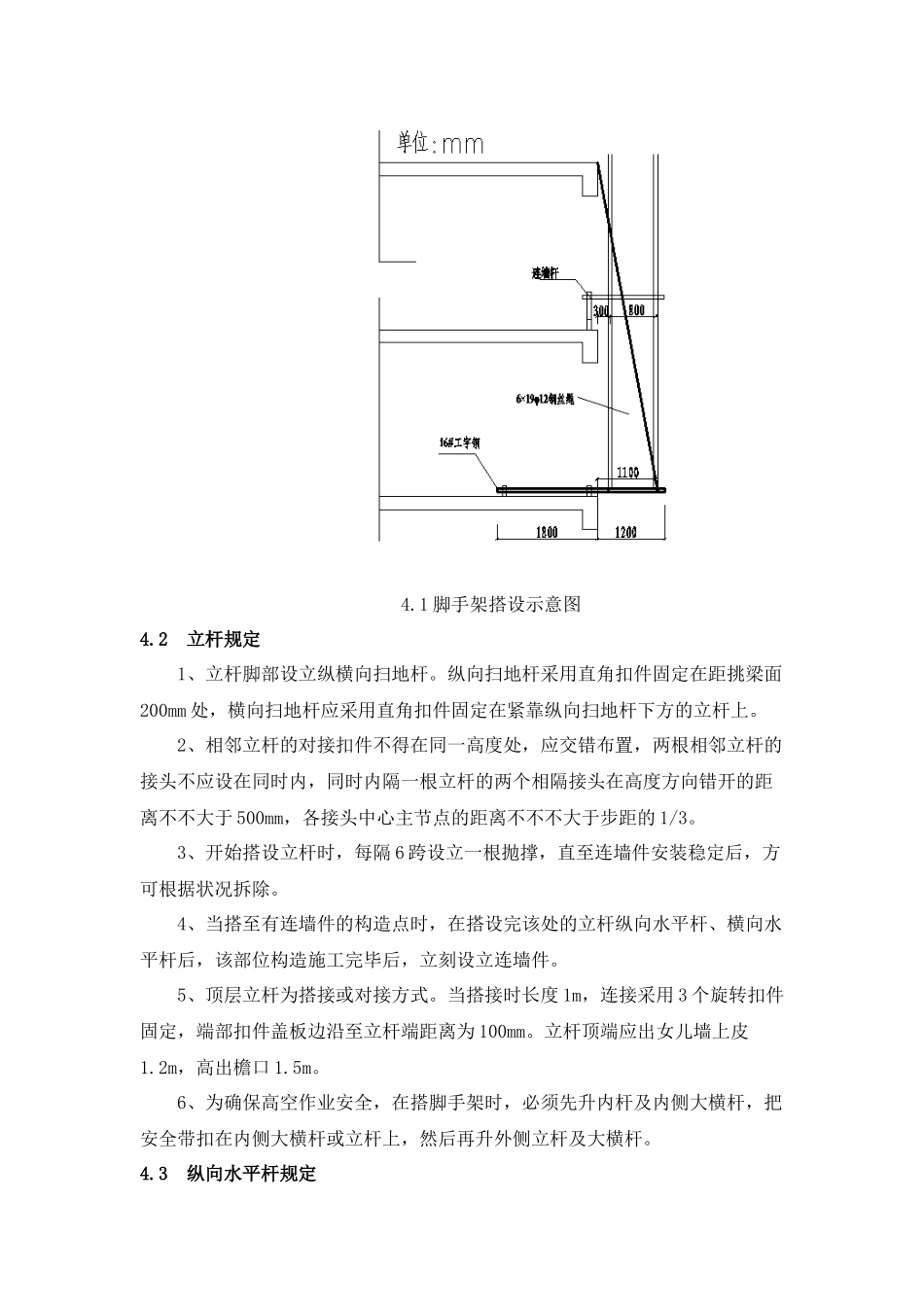

悬挑外脚手架方案交底内容1 工程概况本工程地上建筑物外脚手架采用悬挑式钢管脚手架,从四层楼面开始悬挑搭设。悬挑架体采用分段悬挑及钢丝绳卸荷方式。共悬挑 2 次,分别在四层、十五层楼面悬挑。工字钢采用 16 号(国标),钢丝绳采用 6×19φ14。外架均为双排扣件式钢管脚手架,杆件基本搭设间距为:立杆纵距不不不大于 1.5m,横距 0.8m。外架内侧横杆距建筑物外边为 0.3m,横杆步距 1.8m。2 外脚手架搭设使用材料及规定1、钢管:采用 φ48×3.5 焊接钢管,钢管材质使用力学性能适中的 Q235-A级钢。用于立杆、大横杆、剪刀撑和斜杆的钢管长度 4—6m,脚手架宽度为 0.8米,用于小横杆钢管的长度根据脚手架宽度适宜调节。钢管的端部切口应平整,严禁使用明显变形、裂缝和严重锈蚀的钢管。钢管使用前全部喷涂防锈漆和橘黄色油漆,剪刀撑和扶手栏杆全部刷间距500mm 的红白油漆。2、扣件:可锻铸件制作,材质符合《钢管脚手架扣件》(GB15831-)的规定,分直角扣件,旋转扣件,对接扣件。质量规定:1)扣件不得有裂缝、气孔,不适宜有疏松、砂眼或其它影响使用性能的锻造缺点。2)扣件与钢管的贴面必须严格整形,应确保与钢管扣紧时接触良好。3)扣件活动部位应能灵活转动,夹紧钢管时,开口处最小距离应不大于5mm。4)扣件表面应进行防锈解决。3、脚手板:采用钢脚手网片,尺寸为 800×1000mm,自重不大于 0.3kN。悬挑层满铺钢网片,上铺模板,侧面采用模板全封闭。操作层,用铁丝扎牢,中间每隔 6 步架高封闭一次,采用满铺钢网片下设立安全平网。挡脚板:挡脚板材质为木质,高度为 180mm,厚 10mm,刷 500mm 间隔相等的红白油漆,每层(两步架)设一道。4、钢丝绳:卸荷用;选 6×19φ14 钢丝绳。5、安全网:密目式安全网满挂。脚手架的外侧按规定设立密目安全网,密目安全网的规格为 1.8m×6.0m,密目安全网必须为国标且符合政府部门文献的规定并送检合格(规定为 10cm×10cm 不少于目),使用时系绳将网边每隔 45cm(每个环间距)系牢在脚手杆上。6、悬挑梁:选用 16 号工字钢。3 脚手架搭设次序立杆定位放线→预埋悬挑梁锚环 →固定悬挑梁→ 放置立杆 → 放置扫地杆 → 第一步纵向水平杆 → 第一步横向水平杆 →加设抛撑(连墙件) → 第二步纵向水平杆 →……→ 挂安全网 → 检查、验收 4 脚手架搭设构造规定4.1 悬挑梁安装本工程悬挑脚手架共悬挑型钢 2 次,分别在四层、十五层楼面处悬...
