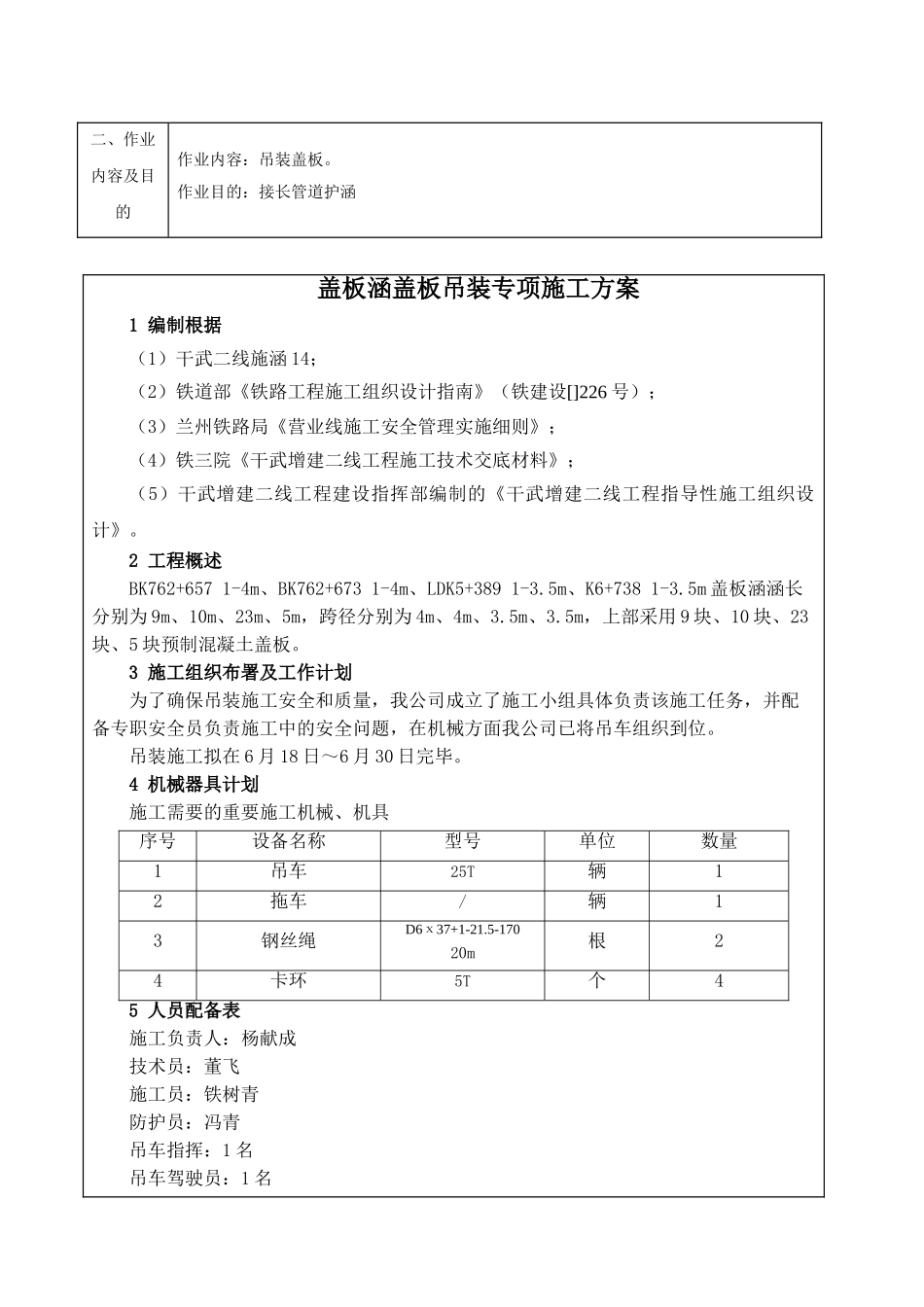

附件一作业方案表一、施工单位中铁二十一局施工时间自 6月18日起 至 6月30日止;站(队)现场负责人杨玉鑫作业类型 吊装作业现场监护人刘晓彪施工地点BK762+657、BK762+673、LDK5+389、K6+738施工单位现场负责人铁树青施工单位现场监护人冯青盖板吊装作业方案 编制单位:中铁二十一局编制人:董飞 审核人:张勇 6 月 16 日二、作业内容及目的作业内容:吊装盖板。作业目的:接长管道护涵盖板涵盖板吊装专项施工方案1 编制根据(1)干武二线施涵 14;(2)铁道部《铁路工程施工组织设计指南》(铁建设[]226 号);(3)兰州铁路局《营业线施工安全管理实施细则》;(4)铁三院《干武增建二线工程施工技术交底材料》;(5)干武增建二线工程建设指挥部编制的《干武增建二线工程指导性施工组织设计》。2 工程概述BK762+657 1-4m、BK762+673 1-4m、LDK5+389 1-3.5m、K6+738 1-3.5m 盖板涵涵长分别为 9m、10m、23m、5m,跨径分别为 4m、4m、3.5m、3.5m,上部采用 9 块、10 块、23块、5 块预制混凝土盖板。3 施工组织布署及工作计划为了确保吊装施工安全和质量,我公司成立了施工小组具体负责该施工任务,并配备专职安全员负责施工中的安全问题,在机械方面我公司已将吊车组织到位。吊装施工拟在 6 月 18 日~6 月 30 日完毕。4 机械器具计划施工需要的重要施工机械、机具序号设备名称型号单位数量1吊车25T辆12拖车/辆13钢丝绳D6х37+1-21.5-170 20m根24卡环5T个45 人员配备表施工负责人:杨献成技术员:董飞施工员:铁树青防护员:冯青吊车指挥:1 名吊车驾驶员:1 名6 施工工艺7 施工前准备工作7.1 场地准备7.1.1 拟定运输和吊装路线并能确保运输车辆出入。7.1.2 吊装时,吊车起重臂工作半径内不得站人,工作高度范畴内不得有输电线路及其它障碍。7.2 施工设备、人员准备7.2.1 设备吊车采用 25T 汽车吊车 1 台,吊车必须含有出厂合格证或行车证及有效的安全检查合格证。7.2.2 人员吊车驾驶员 1 人,指挥 1 人,操作人员 4 人。7.3 测量定位7.3.1 吊装前采用全站仪对墙身坐标进行最后的复核。7.3.2 复核完毕后,用全站仪测出两块现浇盖板的位置,用施工线进行明确的标示。7.3.3 测量出现浇板的位置后,用钢尺将每块预制板的位置拟定。7.4 铺设油毡纸涵身砌筑完毕后,采用砂浆抹平,吊装前铺设油毡纸。8 安装位置及次序8.1 盖板涵处盖板安装采用 25T 汽车吊车单机安装,自北向南跨外安...
