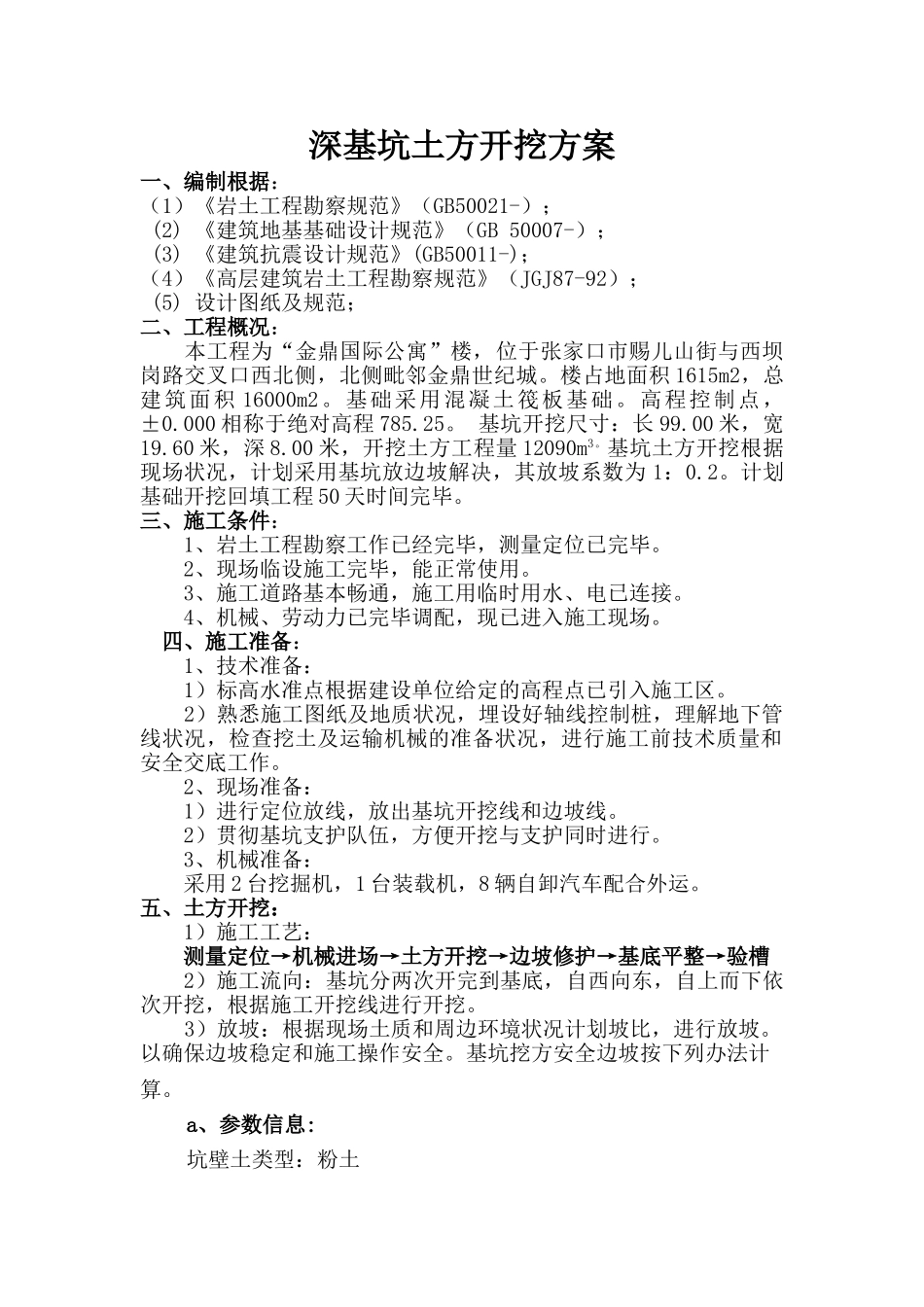

深基坑土方开挖方案一、编制根据:(1)《岩土工程勘察规范》(GB50021-); (2) 《建筑地基基础设计规范》(GB 50007-); (3) 《建筑抗震设计规范》(GB50011-);(4)《高层建筑岩土工程勘察规范》(JGJ87-92); (5) 设计图纸及规范;二、工程概况: 本工程为“金鼎国际公寓”楼,位于张家口市赐儿山街与西坝岗路交叉口西北侧,北侧毗邻金鼎世纪城
楼占地面积 1615m2,总建筑面积 16000m2
基础采用混凝土筏板基础
高程控制点,±0
000 相称于绝对高程 785
基坑开挖尺寸:长 99
00 米,宽19
60 米,深 8
00 米,开挖土方工程量 12090m3

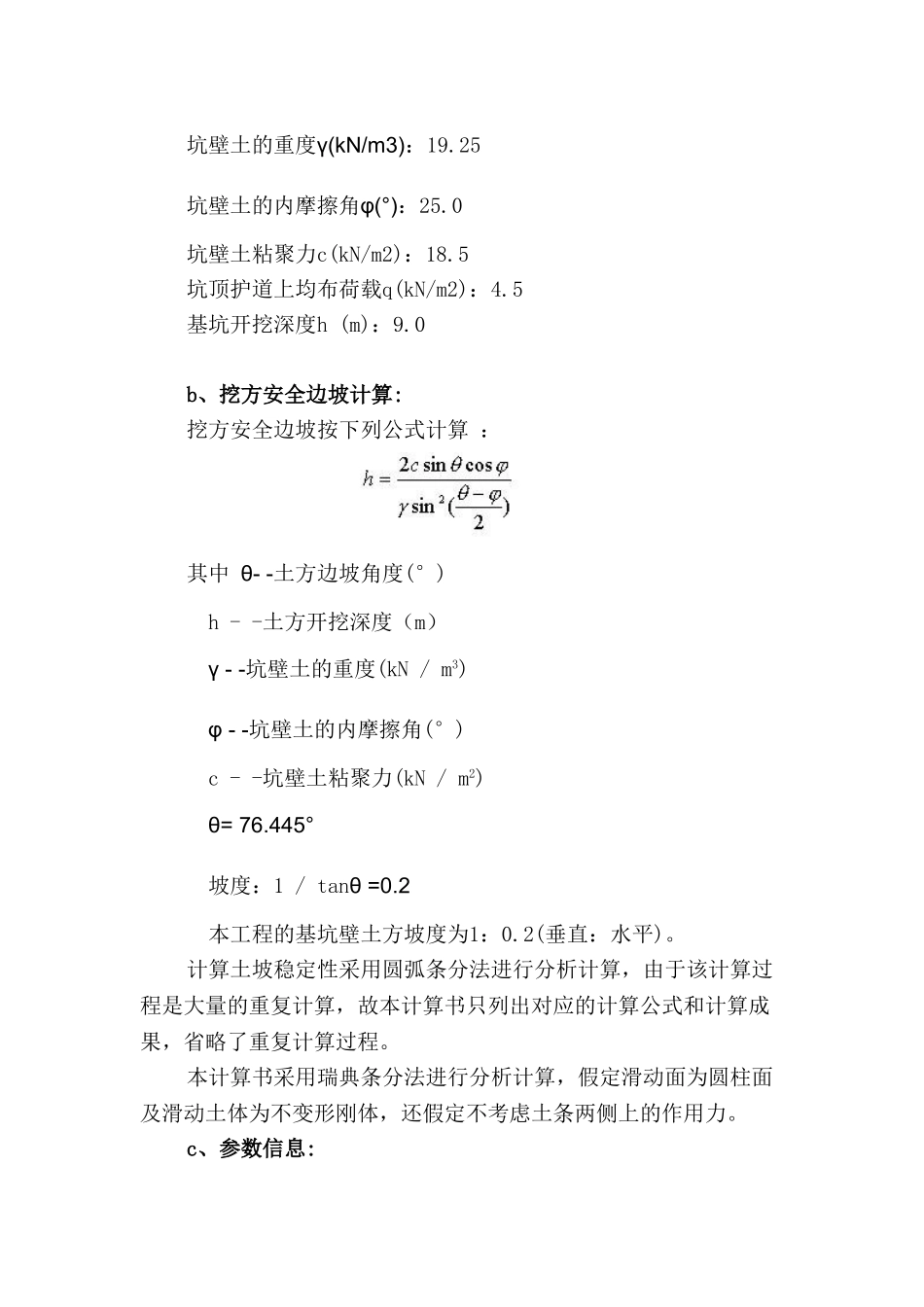

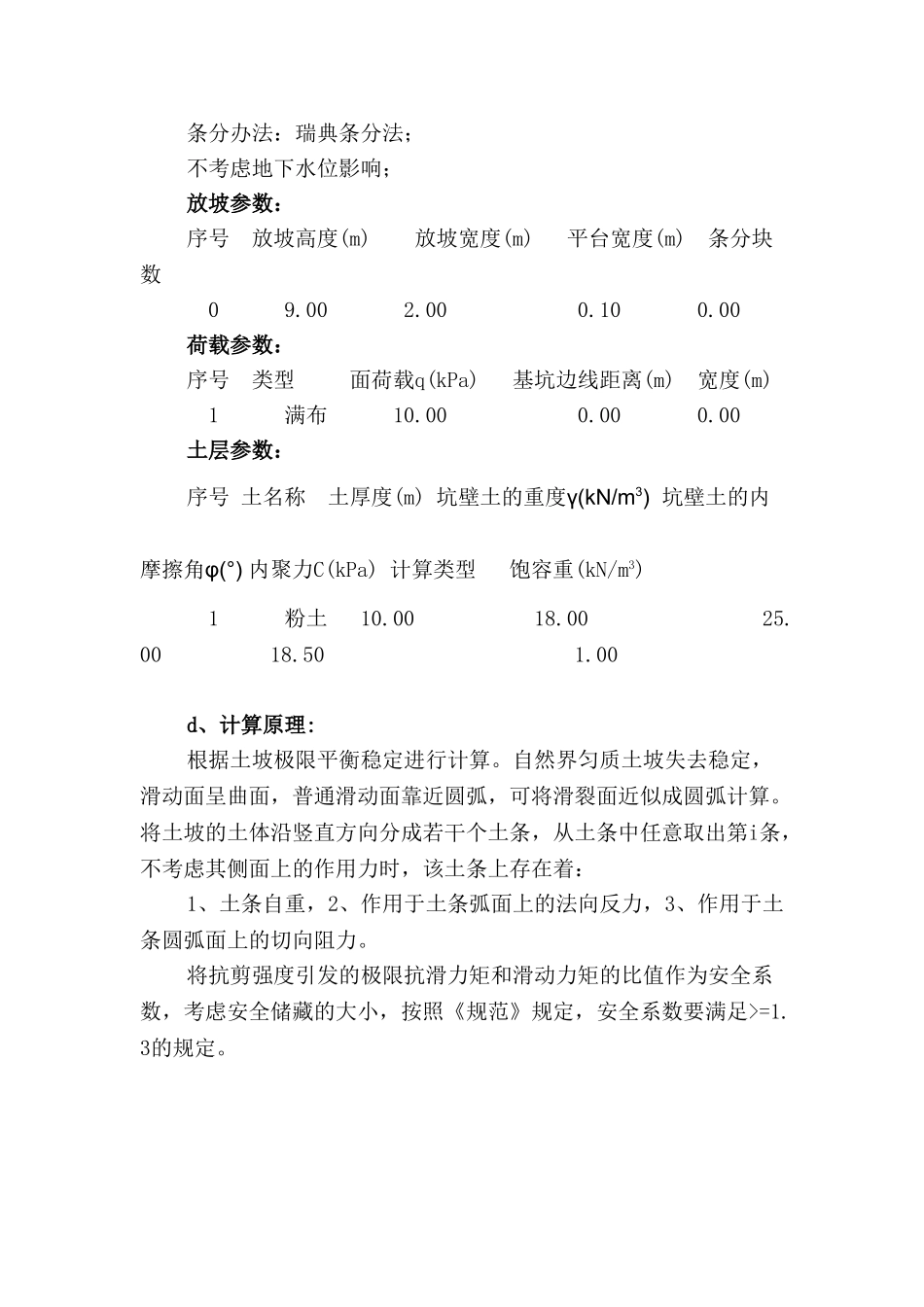

基坑土方开挖根据现场状况,计划采用基坑放边坡解决,其放坡系数为 1:0
计划基础开挖回填工程 50 天时间完毕
三、施工条件: 1、岩土工程勘察工作已经完毕,测量定位已完毕
2、现场临设施工完毕,能正常使用
3、施工道路基本畅通,施工用临时用水、电已连接
4、机械、劳动力已完毕调配,现已进入施工现场
四、施工准备: 1、技术准备: 1)标高水准点根据建设单位给定的高程点已引入施工区
2)熟悉施工图纸及地质状况,埋设好轴线控制桩,理解地下管线状况,检查挖土及运输机械的准备状况,进行施工前技术质量和安全交底工作
2、现场准备: 1)进行定位放线,放出基坑开挖线和边坡线
2)贯彻基坑支护队伍,方便开挖与支护同时进行
3、机械准备:采用 2 台挖掘机,1 台装载机,8 辆自卸汽车配合外运
五、土方开挖: 1)施工工艺:测量定位→机械进场→土方开挖→边坡修护→基底平整→验槽 2)施工流向:基坑分两次开完到基底,自西向东,自上而下依次开挖,根据施工开挖线进行开挖
3)放坡:根据现场土质和周边环境状况计划坡比,进行放坡
以确保边坡稳定和施工操作安全
