附:新建金汇花园一街坊西块现场临时用电方案上海聚兴建筑安装工程有限公司五月二十日施工方案审批表建设单位: 施工单位: 编制人: 设计单位: 工程名称: 编制日期:工程技术负责人: 审批意见:工程处有关(组)室:处级审批公司级审批总工程师: 审批意见:公司有关科(部)室:说明备注现场临时施工用电方案及安全技术方法一: 工程概况(略详见施工组织设计)金汇花园一街坊西块工程红井路、红松路口二:拟定施工方案2 — 1:经现场勘探,建设单位已提供总容量为 350KW 的临时电源及电源进线位置
2 — 2:拟定配电室,总配电箱,分派电箱装置及线路走向

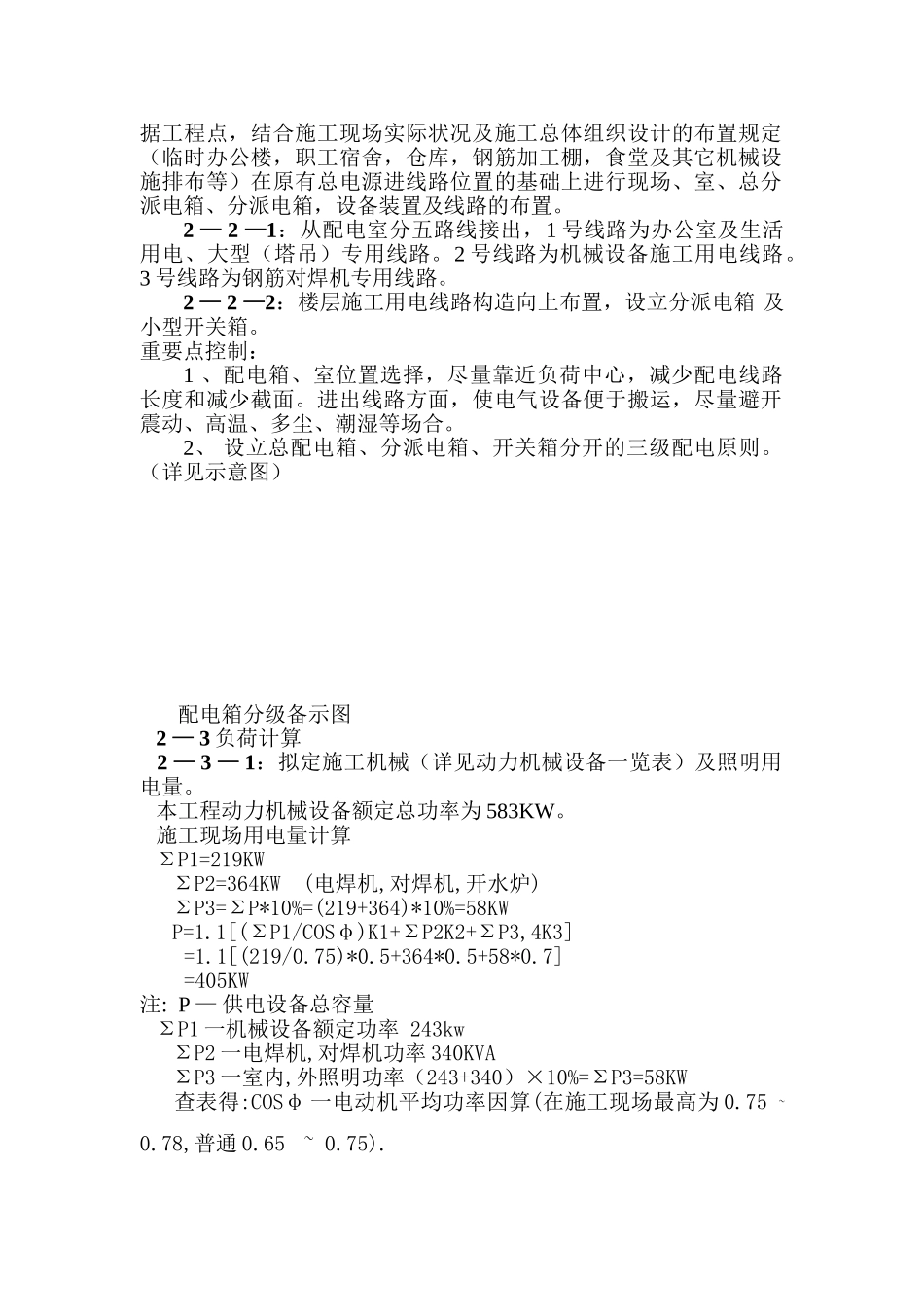

根据工程点,结合施工现场实际状况及施工总体组织设计的布置规定(临时办公楼,职工宿舍,仓库,钢筋加工棚,食堂及其它机械设施排布等)在原有总电源进线路位置的基础上进行现场、室、总分派电箱、分派电箱,设备装置及线路的布置
2 — 2 —1:从配电室分五路线接出,1 号线路为办公室及生活用电、大型(塔吊)专用线路
2 号线路为机械设备施工用电线路
3 号线路为钢筋对焊机专用线路
2 — 2 —2:楼层施工用电线路构造向上布置,设立分派电箱 及小型开关箱
重要点控制:1 、配电箱、室位置选择,尽量靠近负荷中心,减少配电线路长度和减少截面
进出线路方面,使电气设备便于搬运,尽量避开震动、高温、多尘、潮湿等场合
2、 设立总配电箱、分派电箱、开关箱分开的三级配电原则
(详见示意图) 配电箱分级备示图 2 — 3 负荷计算 2 — 3 — 1:拟定施工机械(详见动力机械设备一览表)及照明用电量
本工程动力机械设备额定总功率为 583KW
施工现场用电量计算 ΣP1=219KW ΣP2=364KW (电焊机,对焊机,开水炉) ΣP3=ΣP*10%=(219+364)*10%=58KW P=1
1[(ΣP1/COSφ)K1+ΣP2K2+ΣP3,4K3]=
