K224+894 涵洞软基水泥搅拌桩首件工程施工总结为了确保工程质量优质,质量目的明确,减少盲目施工,施工前拟定原则的施工工艺,施工工艺通过首件施工拟定
为了确保我合同段内的水泥搅拌桩工程质量成功率达成 100%的目的,我标段根据现场实际状况选定 K224+894 涵洞软弱地基水泥搅拌桩为我标段水泥搅拌桩首件开工工程
一、工程概况K224+894 涵洞软弱地基解决长度为 52m,解决面积为 801m2,需水泥搅拌桩 5416m
本段软弱地基解决平均厚度为 11m,水泥搅拌桩解决间距为,喷射有效桩径,梅花形布置
水泥搅拌桩施工完毕 7 天后,挖除地面线下列最少的复合地基,并低于涵基底面最少,然后在复合地基上铺筑砂砾石垫层,分层压实至涵基底面标高处
二、试桩选择与施工状况根据地质状况与施工状况,选择 K224+894 处进行试桩,该断面水泥 搅 拌 桩 深 度 为 11m , 进 行 6 根 桩 实 验 , 水 泥 用 量 分 别 为50Kg/m、55Kg/m,水灰比,每种掺量试桩 3 根

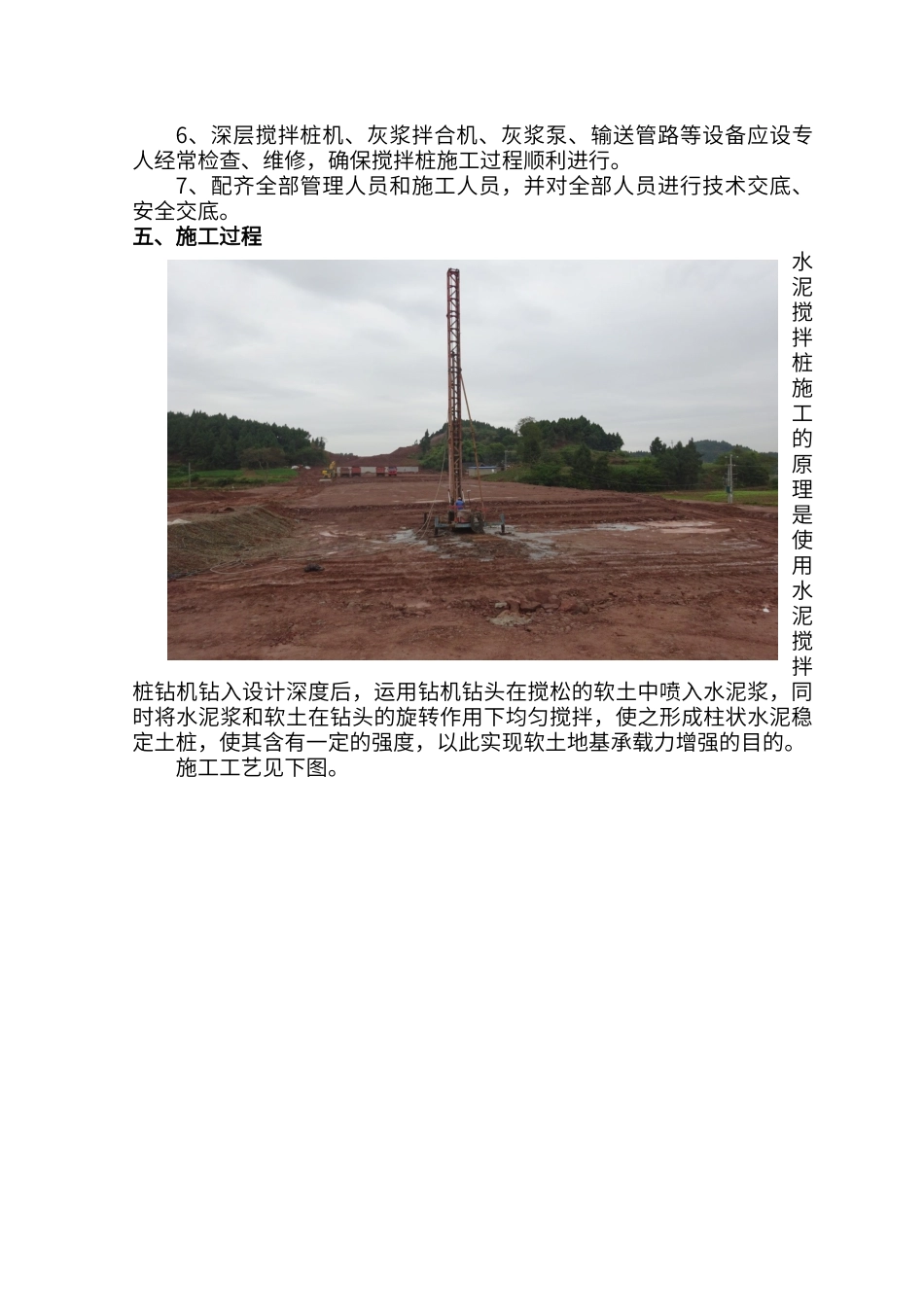

于 10 月 31 日进行水泥搅拌桩施工
简蒲高速公路 JPTJ-4 标段水泥搅拌桩工程数量表桩号部位解决方法解决面积砂砾垫层水泥搅拌桩土工格栅备注K214+550 涵洞水泥搅拌桩93856310154 雷家互通CK0+330 涵洞水泥搅拌桩4052432761 雷家互通EK0+260 涵洞水泥搅拌桩5253155683 雷家互通K225+040-K225+221水泥搅拌桩40482024129854048 K215+635 涵洞水泥搅拌桩7134282496 K224+894 涵洞水泥搅拌桩8014805416 K225+890 涵洞水泥搅拌桩10966587120 K227+805-K227+水泥搅拌桩9987986403998镇金互通三、资源配备1、机械配备水泥搅拌桩首件工程投入下列机
