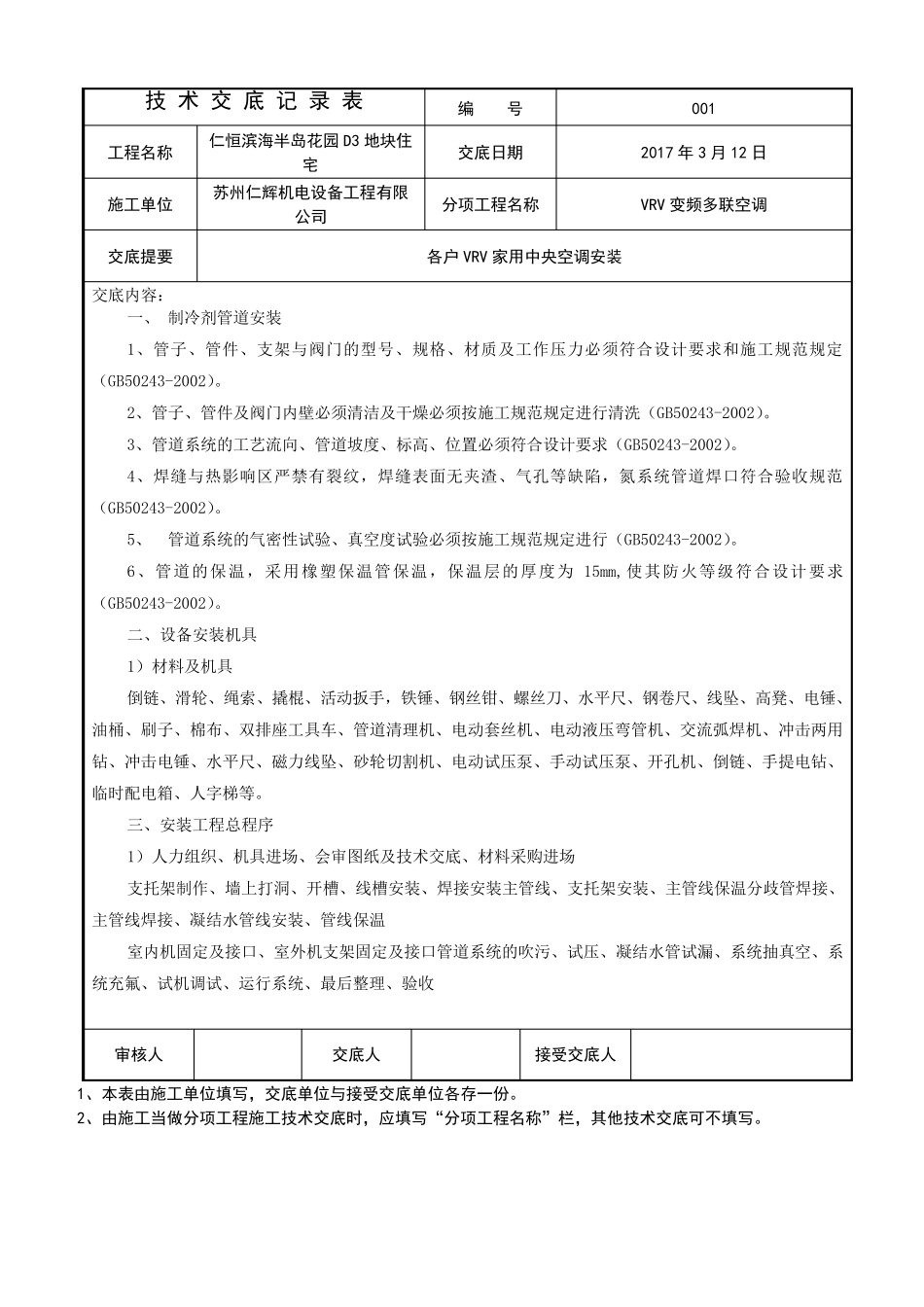

技 术 交 底 记 录 表 编 号 001 工程名称 仁恒滨海半岛花园D3 地块住宅 交底日期 2017 年3 月12 日 施工单位 苏州仁辉机电设备工程有限公司 分项工程名称 VRV 变频多联空调 交底提要 各户VRV 家用中央空调安装 交底内容: 一、 制冷剂管道安装 1、管子、管件、支架与阀门的型号、规格、材质及工作压力必须符合设计要求和施工规范规定(GB50243-2002)
2、管子、管件及阀门内壁必须清洁及干燥必须按施工规范规定进行清洗(GB50243-2002)
3、管道系统的工艺流向、管道坡度、标高、位置必须符合设计要求(GB50243-2002)
4、焊缝与热影响区严禁有裂纹,焊缝表面无夹渣、气孔等缺陷,氮系统管道焊口符合验收规范(GB50243-2002)
5、 管道系统的气密性试验、真空度试验必须按施工规范规定进行(GB50243-2002)
6、管道的保温,采用橡塑保温管保温,保温层的厚度为 15mm,使其防火等级符合设计要求(GB50243-2002)

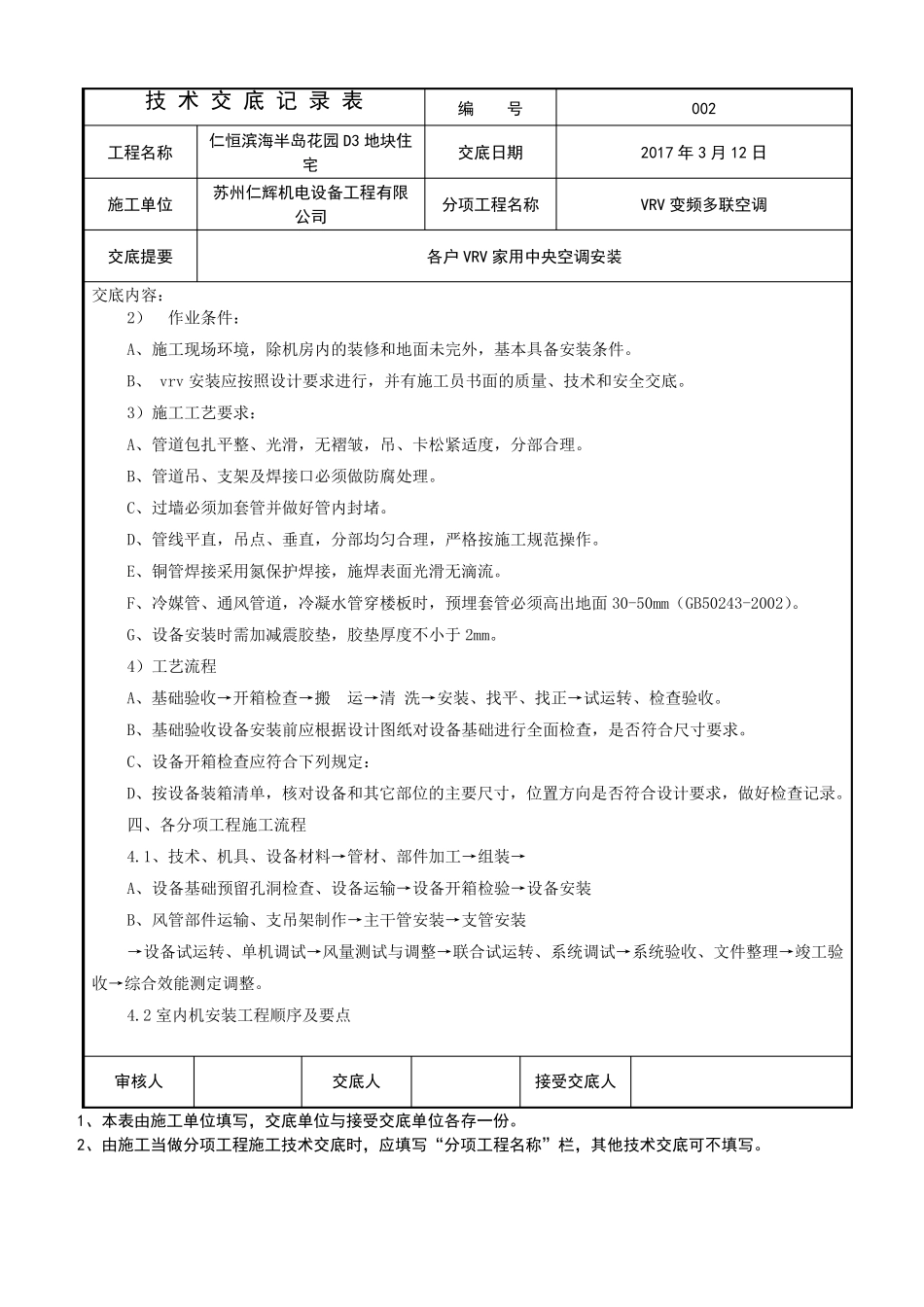

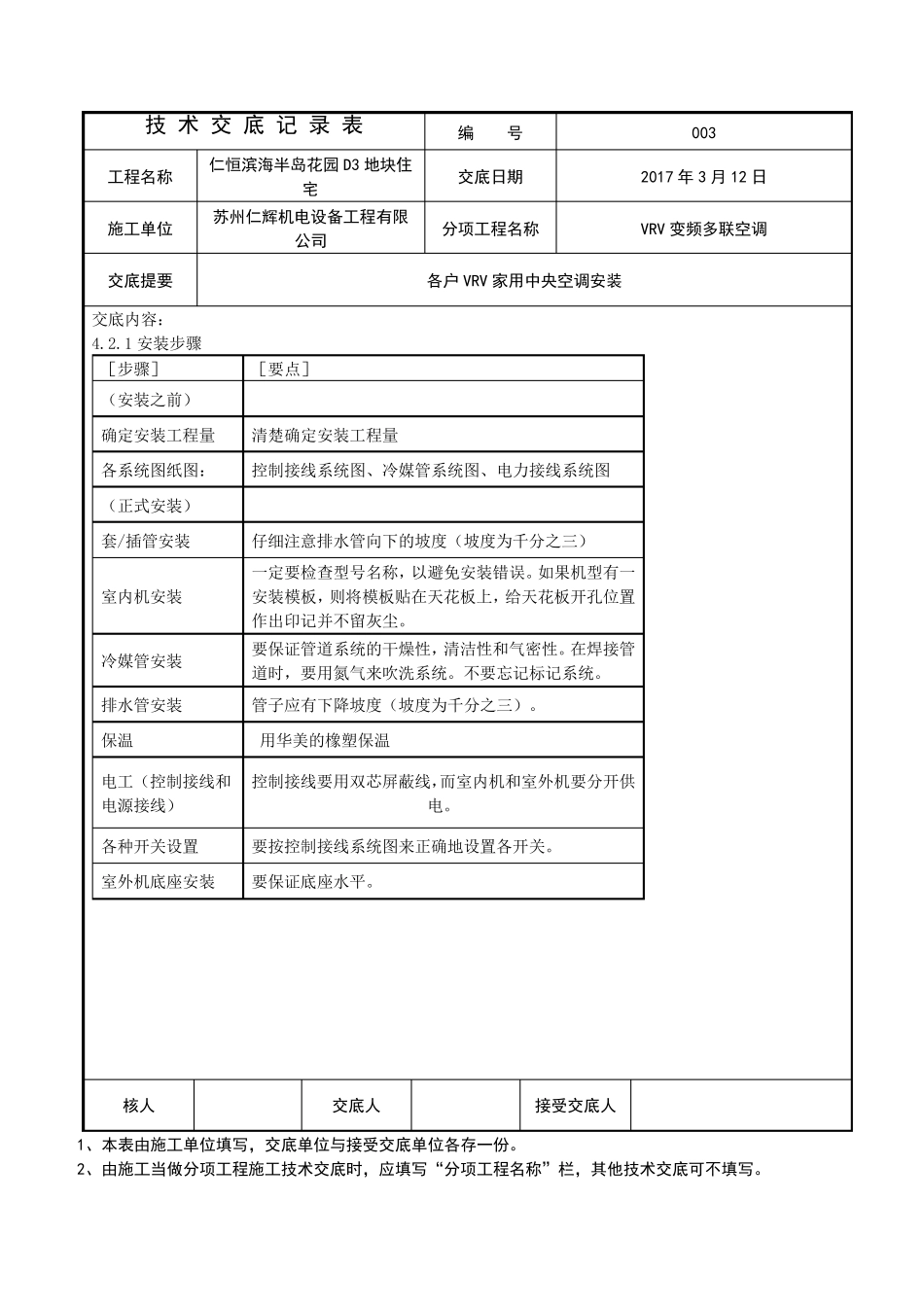

二、设备安装机具 1)材料及机具 倒链、滑轮、绳索、撬棍、活动扳手,铁锤、钢丝钳、螺丝刀、水平尺、钢卷尺、线坠、高凳、电锤、油桶、刷子、棉布、双排座工具车、管道清理机、电动套丝机、电动液压弯管机、交流弧焊机、冲击 两 用钻 、冲击 电锤、水平尺、磁 力线坠、砂 轮切 割 机、电动试压泵 、手动试压泵 、开 孔机、倒链、手提 电钻 、临 时 配 电箱 、人 字 梯 等
三 、安装工程 总 程 序 1)人 力组 织 、机具进场 、会 审 图 纸 及技 术 交底、材料采购 进场 支托 架制作、墙 上 打 洞 、开 槽 、线槽 安装、焊接 安装主 管线、支托 架安装、主 管线保温分 歧 管焊接 、主 管线焊接 、凝 结 水管线安装、管线保温 室 内机固 定及接 口、室 外 机支架固 定及接 口
