电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

帷幕灌浆任务书VIP免费

帷幕灌浆任务书_第1页
1/17
帷幕灌浆任务书_第2页
2/17

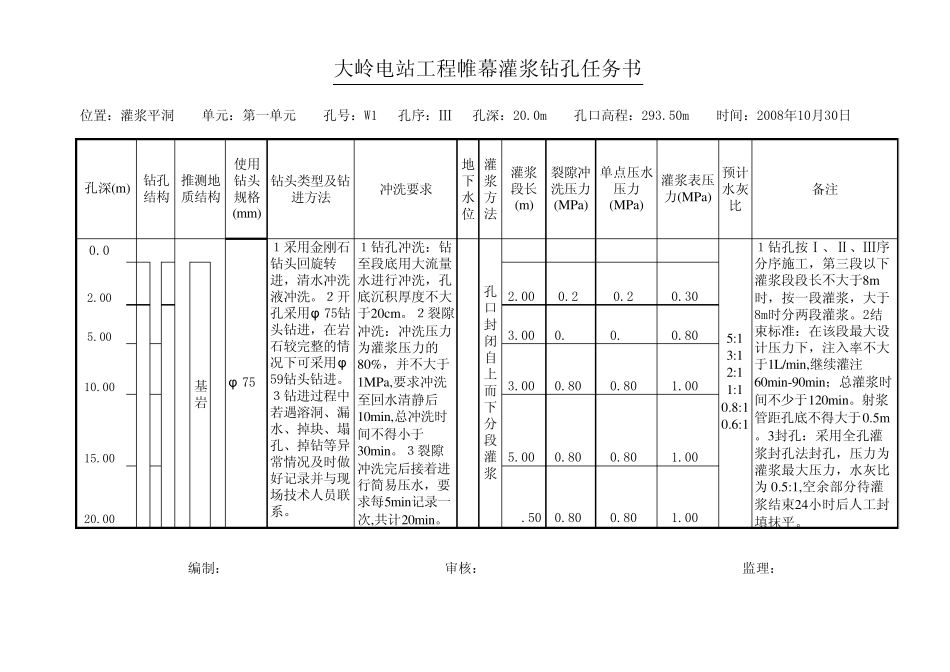

帷幕灌浆任务书_第3页
3/17
位置:灌浆平洞 单元:第一单元 孔号:W1 孔序:Ⅲ 孔深:20.0m 孔口高程:293.50m 时间:2008年10月30日使用钻头规格(mm)钻头类型及钻进方法 冲洗要求地下水位灌浆方法灌浆段长(m)裂隙冲洗压力(MPa)单点压水压力(MPa)灌浆表压力(MPa)预计水灰比备注0.02.002.000.240.240.305.003.000.640.640.8010.003.000.800.801.0015.005.000.800.801.0020.004.500.800.801.00 编制: 审核: 监理:1钻孔冲洗:钻至段底用大流量水进行冲洗,孔底沉积厚度不大于20cm。2裂隙冲洗:冲洗压力为灌浆压力的80%,并不大于1MPa,要求冲洗至回水清静后10min,总冲洗时间不得小于30min。3裂隙冲洗完后接着进行简易压水,要求每5min记录一次,共计20min。孔口封闭自上而下分段灌浆5:13:12:11:10.8:10.6:11钻孔按Ⅰ、Ⅱ、Ⅲ序分序施工,第三段以下灌浆段段长不大于8m时,按一段灌浆,大于8m时分两段灌浆。2结束标准:在该段最大设计压力下,注入率不大于1L/min,继续灌注60min-90min;总灌浆时间不少于120min。射浆管距孔底不得大于0.5m。3封孔:采用全孔灌浆封孔法封孔,压力为灌浆最大压力,水灰比为 0.5:1,空余部分待灌浆结束24小时后人工封填抹平。大岭电站工程帷幕灌浆钻孔任务书孔深(m)钻孔结构推测地质结构φ 75 1采用金刚石钻头回旋转进,清水冲洗液冲洗。2开孔采用φ 75钻头钻进,在岩石较 完整 的情况 下可 采用φ59钻头钻进。3钻进过 程中若 遇 溶 洞、漏水、掉 块 、塌孔、掉 钻等 异常 情 况 及时做好 记录并与 现场 技 术 人员 联系 。基岩位置:灌浆平洞 单元:第一单元 孔号:W2 孔序:Ⅱ 孔深:20.0m 孔口高程:293.50m 时间:2008年10月30日使用钻头规格(mm)钻头类型及钻进方法 冲洗要求地下水位灌浆方法灌浆段长(m)裂隙冲洗压力(MPa)单点压水压力(MPa)灌浆表压力(MPa)预计水灰比备注0.02.002.000.240.240.305.003.000.640.640.8010.003.000.800.801.0015.005.000.800.801.0020.004.500.800.801.001钻孔按Ⅰ、Ⅱ、Ⅲ序分序施工,第三段以下灌浆段段长不大于8m时,按一段灌浆,大于8m时分两段灌浆。2结束标准:在该段最大设计压力下,注入率不大于1L/min,继续灌注60min-90min;总灌浆时间不少于120min。射浆管距孔底不得大于0.5m。3封孔:采用全孔灌浆封孔法封孔,压力为灌浆最大压力,水灰比为 0.5:1,空余部分待灌浆结束24小时后人工封填抹平。基岩 编制: 审核: 监理:φ 75 1采用金刚石钻头回...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

帷幕灌浆任务书

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
