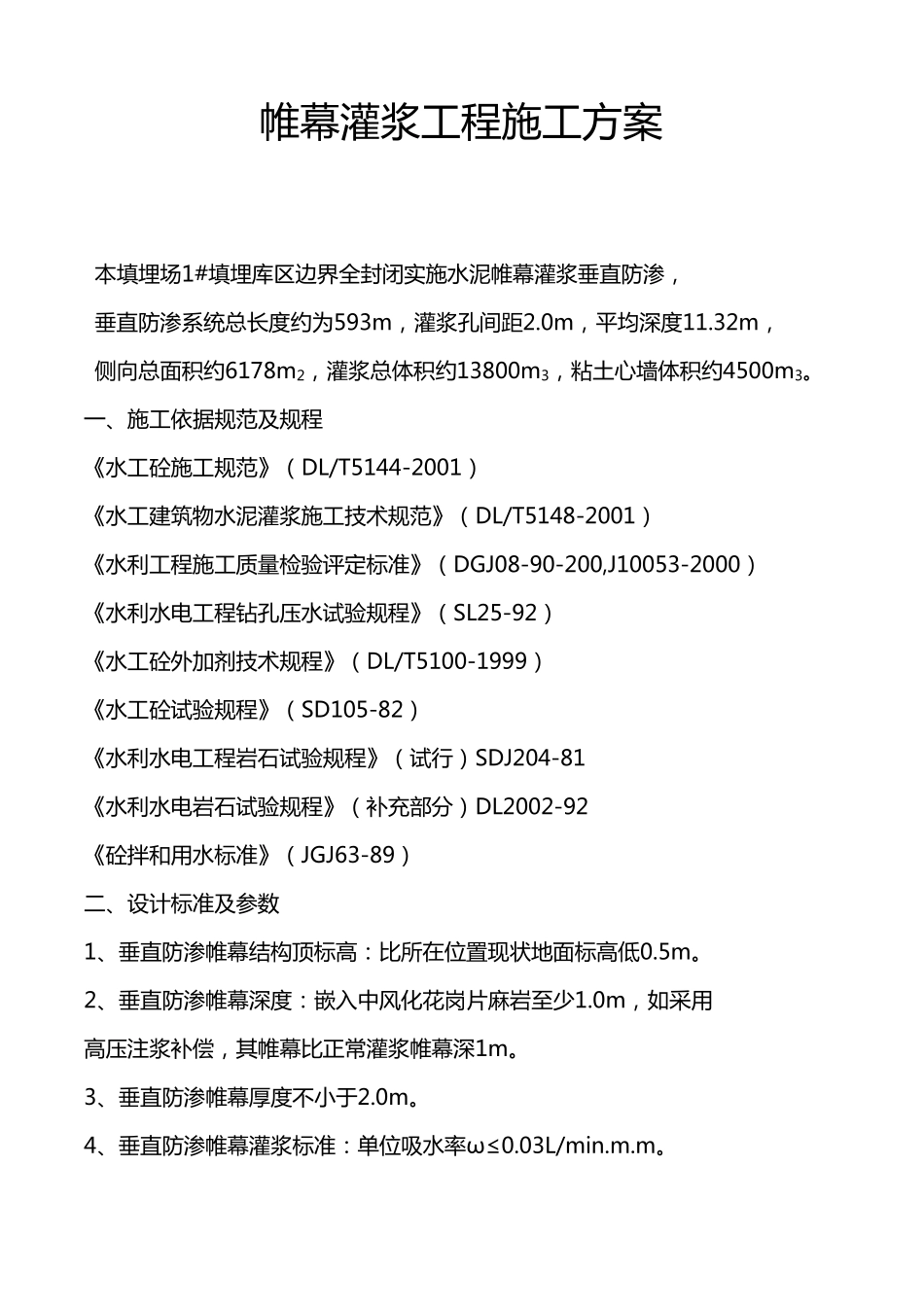

帷 幕 灌 浆 工 程 施 工 方 案 本 填 埋 场 1#填 埋 库 区 边 界 全 封 闭 实 施 水 泥 帷 幕 灌 浆 垂 直 防 渗 , 垂 直 防 渗 系 统 总 长 度 约 为 593m, 灌 浆 孔 间 距 2.0m, 平 均 深 度 11.32m, 侧 向 总 面 积 约 6178m2, 灌 浆 总 体 积 约 13800m3, 粘 土 心 墙 体 积 约 4500m3。 一 、施 工 依据规范及规程 《水 工 砼施 工 规范》(DL/T5144-2001) 《水 工 建筑物水 泥 灌 浆 施 工 技术规范》(DL/T5148-2001) 《水 利工 程 施 工 质量检验评定标准》(DGJ08-90-200,J10053-2000) 《水 利水 电工 程 钻孔 压水 试验规程 》(SL25-92) 《水 工 砼外加剂技术规程 》(DL/T5100-1999) 《水 工 砼试验规程 》(SD105-82) 《水 利水 电工 程 岩石试验规程 》(试行)SDJ204-81 《水 利水 电岩石试验规程 》(补充部分)DL2002-92 《砼拌和用水 标准》(JGJ63-89) 二、设计标准及参数 1、垂 直 防 渗 帷 幕 结构顶标高:比所在位置现状地面 标高低0.5m。 2、垂 直 防 渗 帷 幕 深 度 :嵌入中风化花岗片麻岩至少1.0m, 如采用 高压注浆 补偿, 其 帷 幕 比正 常 灌 浆 帷 幕 深 1m。 3、垂 直 防 渗 帷 幕 厚 度 不 小 于 2.0m。 4、垂 直 防 渗 帷 幕 灌 浆 标准:单 位吸 水 率 ω≤0.03L/min.m.m。 5、帷幕灌浆允许比降J>150. 6、灌浆孔水平间距不宜超过2.0m,垂直防渗平面布置图中按2.0m 均布设计,灌浆影响半径不小于1.5m。 7、帷幕灌浆浆液水灰比可采用5:1、3:1、2:1、1:1、0.8:1、 0.6:1、0.5:1 等七个比级,开灌水灰比可采用5:1。 8、在规定的压力下,当注入率不大于0.4L/min,继续灌60min;或 不大于1L/min 时,继续灌注90min,灌浆可以结束。 三、帷幕灌浆工程施工 1、施工准备与放样 (1)施工放样的前期须做好供电供水、场地平整及临时道路、施工作业平台、实验室、质量保证体系等准备工作; (2)施工必须准确定位,按照图中指明的坐标、标高、桩号尺寸来施工; (3)指定专人负责测量工作,根据 建 设单 位提 供的平面高程控 制 资 料 ,及时准确的将 施工控 制 点 引 至 施工现 场附 近 ,并 妥 善 保护 ,经 监 理 工程师 验证后 方 可使 用。 (4...
