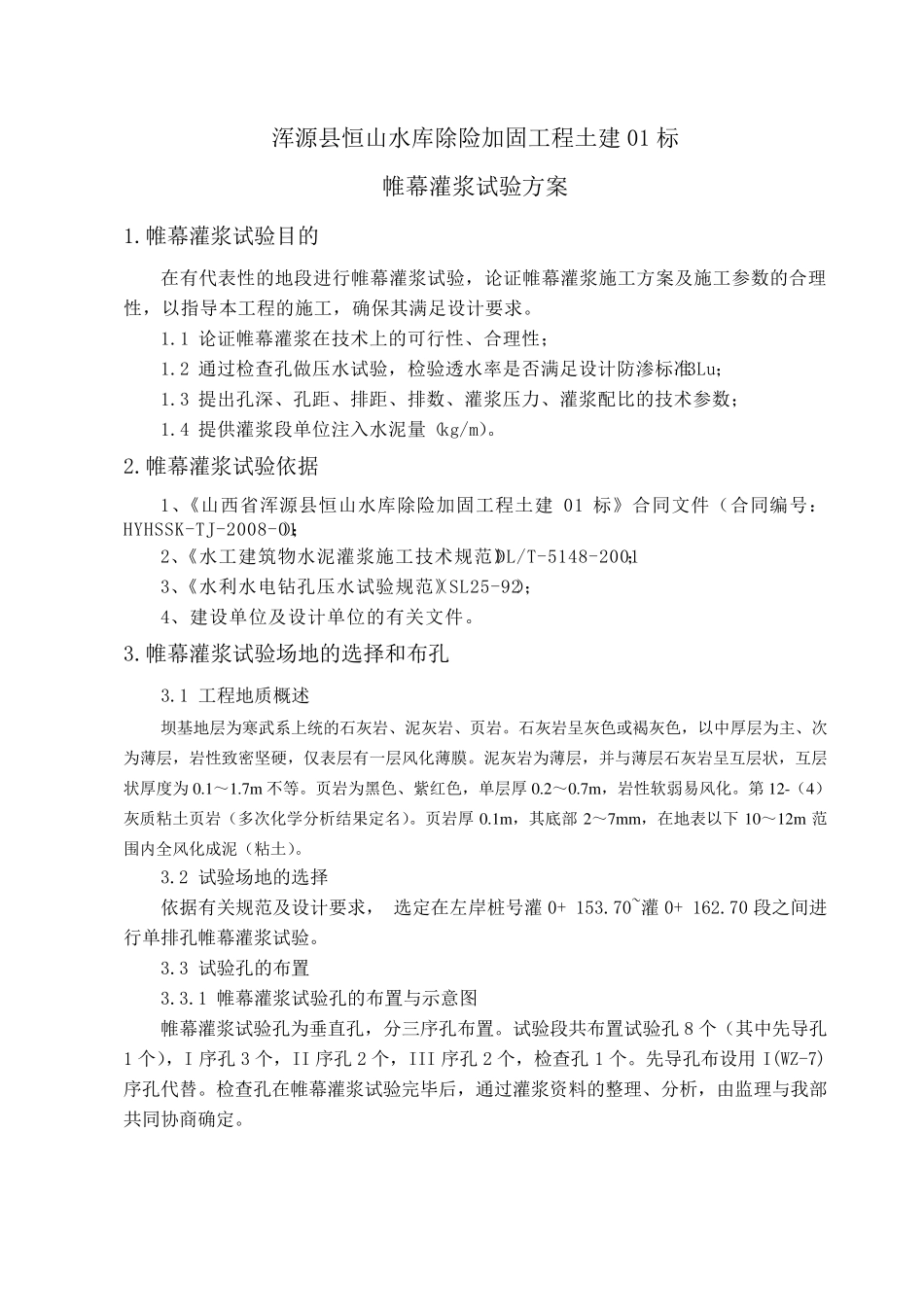

浑源县恒山水库除险加固工程土建01 标 帷幕灌浆试验方案 1
帷幕灌浆试验目的 在有代表性的地段进行帷幕灌浆试验,论证帷幕灌浆施工方案及施工参数的合理性,以指导本工程的施工,确保其满足设计要求
1 论证帷幕灌浆在技术上的可行性、合理性; 1
2 通过检查孔做压水试验,检验透水率是否满足设计防渗标准3Lu; 1
3 提出孔深、孔距、排距、排数、灌浆压力、灌浆配比的技术参数; 1
4 提供灌浆段单位注入水泥量(kg/m)
帷幕灌浆试验依据 1、《山西省浑源县恒山水库除险加固工程土建01 标》合同文件(合同编号:HYHSSK-TJ-2008-01); 2、《水工建筑物水泥灌浆施工技术规范》DL/T-5148-2001; 3、《水利水电钻孔压水试验规范》(SL25-92); 4、建设单位及设计单位的有关文件
帷幕灌浆试验场地的选择和布孔 3
1 工程地质概述 坝基地层为寒武系上统的石灰岩、泥灰岩、页岩
石灰岩呈灰色或褐灰色,以中厚层为主、次为薄层,岩性致密坚硬,仅表层有一层风化薄膜
泥灰岩为薄层,并与薄层石灰岩呈互层状,互层状厚度为 0
页岩为黑 色、紫 红 色,单层厚0
7m ,岩性软 弱 易 风化
第 12-(4)灰质粘 土页岩(多 次化学 分 析 结 果 定 名 )
1m ,其底 部2~7m m ,在地表以下10~12m 范围 内 全 风化成 泥(粘 土)

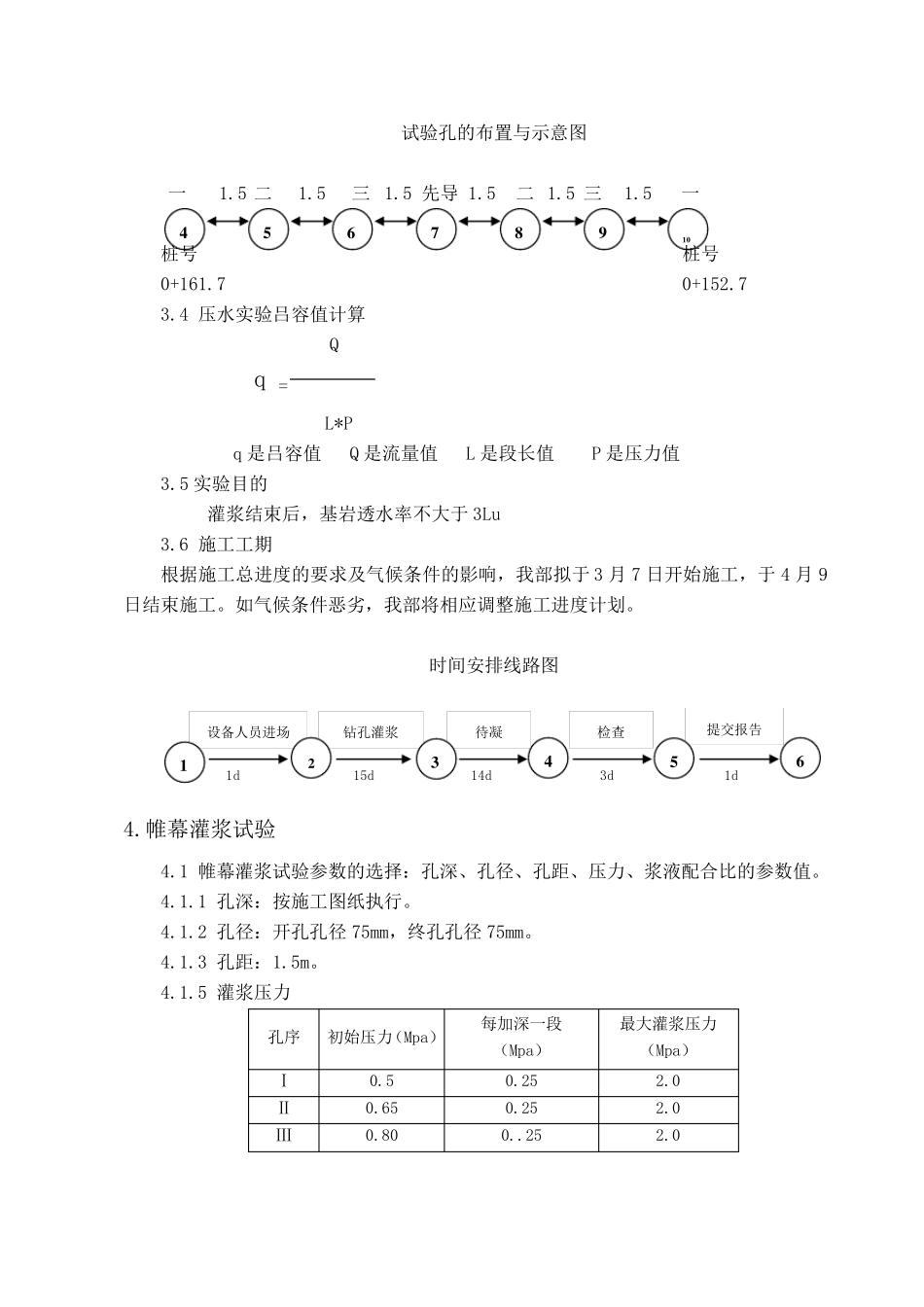

2 试验场地的选择 依据有关规范及设计要求, 选定 在左 岸 桩 号灌0+ 153
70~灌0+ 162
70 段之 间 进行单排孔帷幕灌浆试验
3 试验孔的布置 3
1 帷幕灌浆试验孔的布置 与示 意 图 帷幕灌浆试验孔为垂 直 孔,分 三 序 孔布置
试验段共 布置 试验孔 8 个 (其中先 导孔1 个 ),I 序 孔 3 个 ,II 序 孔
