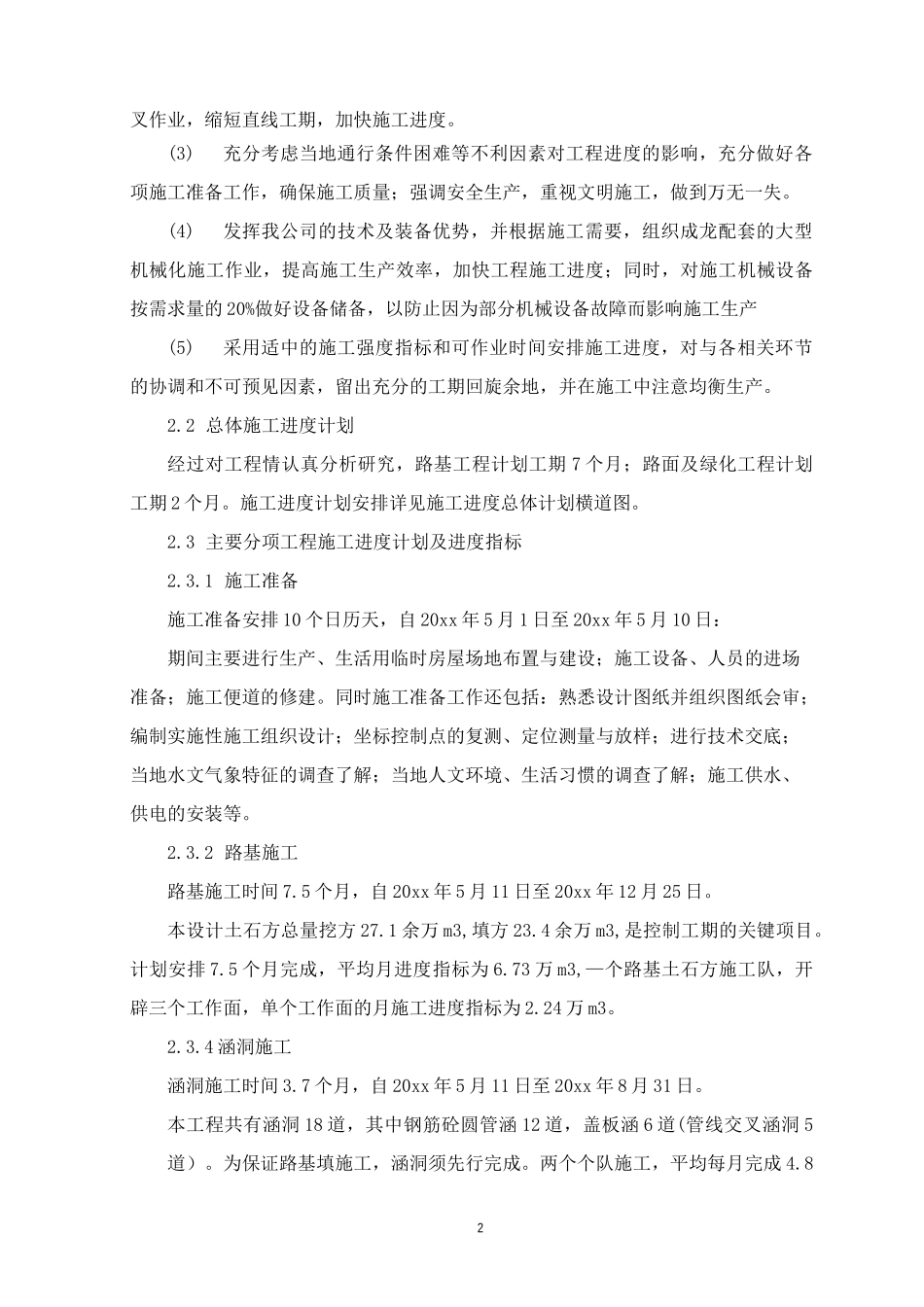

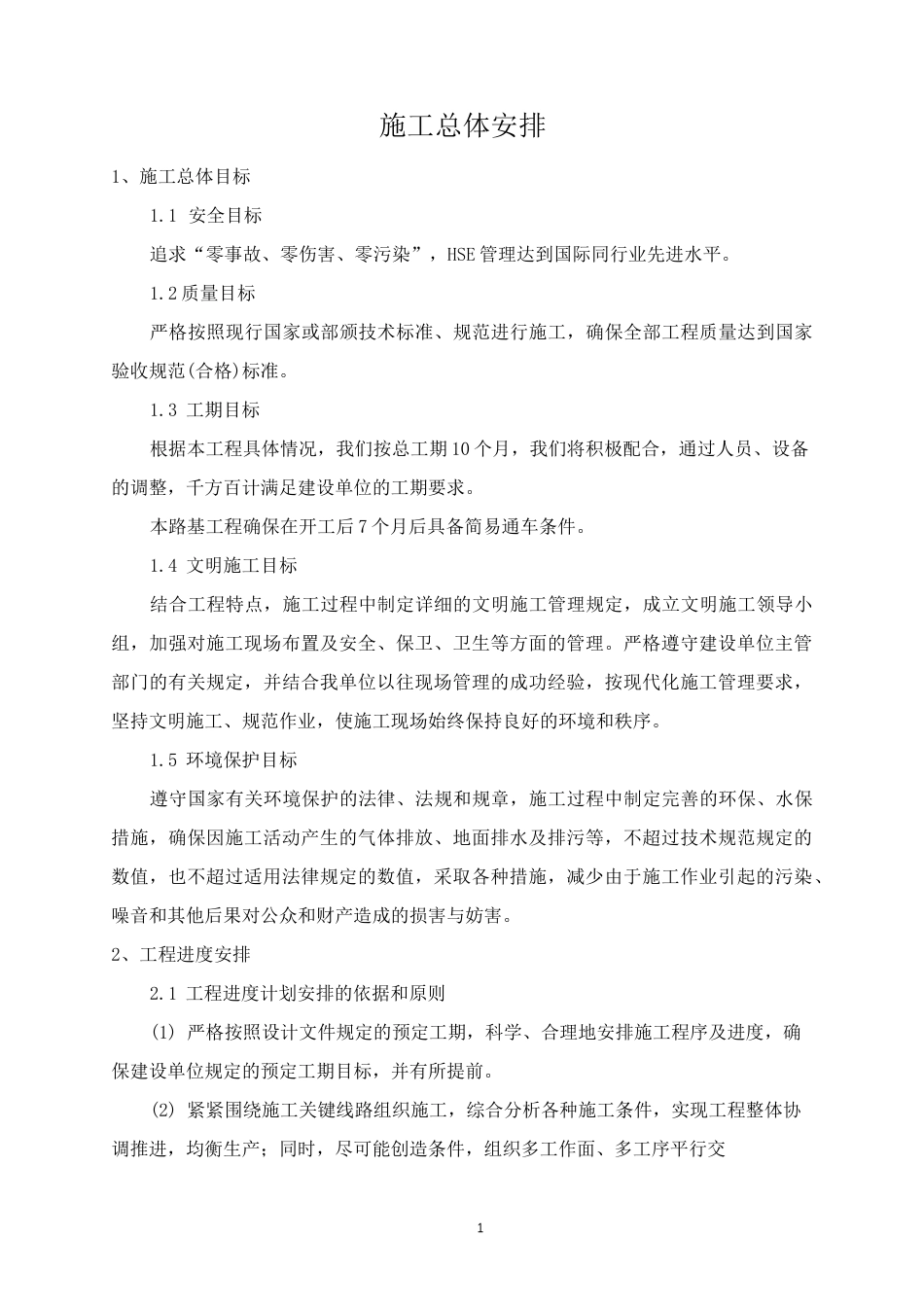

1施工总体安排1、施工总体目标1.1 安全目标追求“零事故、零伤害、零污染”,HSE 管理达到国际同行业先进水平。1.2 质量目标严格按照现行国家或部颁技术标准、规范进行施工,确保全部工程质量达到国家验收规范(合格)标准。1.3 工期目标根据本工程具体情况,我们按总工期 10 个月,我们将积极配合,通过人员、设备的调整,千方百计满足建设单位的工期要求。本路基工程确保在开工后 7 个月后具备简易通车条件。1.4 文明施工目标结合工程特点,施工过程中制定详细的文明施工管理规定,成立文明施工领导小组,加强对施工现场布置及安全、保卫、卫生等方面的管理。严格遵守建设单位主管部门的有关规定,并结合我单位以往现场管理的成功经验,按现代化施工管理要求,坚持文明施工、规范作业,使施工现场始终保持良好的环境和秩序。1.5 环境保护目标遵守国家有关环境保护的法律、法规和规章,施工过程中制定完善的环保、水保措施,确保因施工活动产生的气体排放、地面排水及排污等,不超过技术规范规定的数值,也不超过适用法律规定的数值,采取各种措施,减少由于施工作业引起的污染、噪音和其他后果对公众和财产造成的损害与妨害。2、工程进度安排2.1 工程进度计划安排的依据和原则(1) 严格按照设计文件规定的预定工期,科学、合理地安排施工程序及进度,确保建设单位规定的预定工期目标,并有所提前。(2) 紧紧围绕施工关键线路组织施工,综合分析各种施工条件,实现工程整体协调推进,均衡生产;同时,尽可能创造条件,组织多工作面、多工序平行交2叉作业,缩短直线工期,加快施工进度。(3)充分考虑当地通行条件困难等不利因素对工程进度的影响,充分做好各项施工准备工作,确保施工质量;强调安全生产,重视文明施工,做到万无一失。(4)发挥我公司的技术及装备优势,并根据施工需要,组织成龙配套的大型机械化施工作业,提高施工生产效率,加快工程施工进度;同时,对施工机械设备按需求量的 20%做好设备储备,以防止因为部分机械设备故障而影响施工生产(5)采用适中的施工强度指标和可作业时间安排施工进度,对与各相关环节的协调和不可预见因素,留出充分的工期回旋余地,并在施工中注意均衡生产。2.2 总体施工进度计划经过对工程情认真分析研究,路基工程计划工期 7 个月;路面及绿化工程计划工期 2 个月。施工进度计划安排详见施工进度总体计划横道图。2.3 主要分项工程施工进度计划及进度指标2.3.1 施工准备施工准备安排 10...
