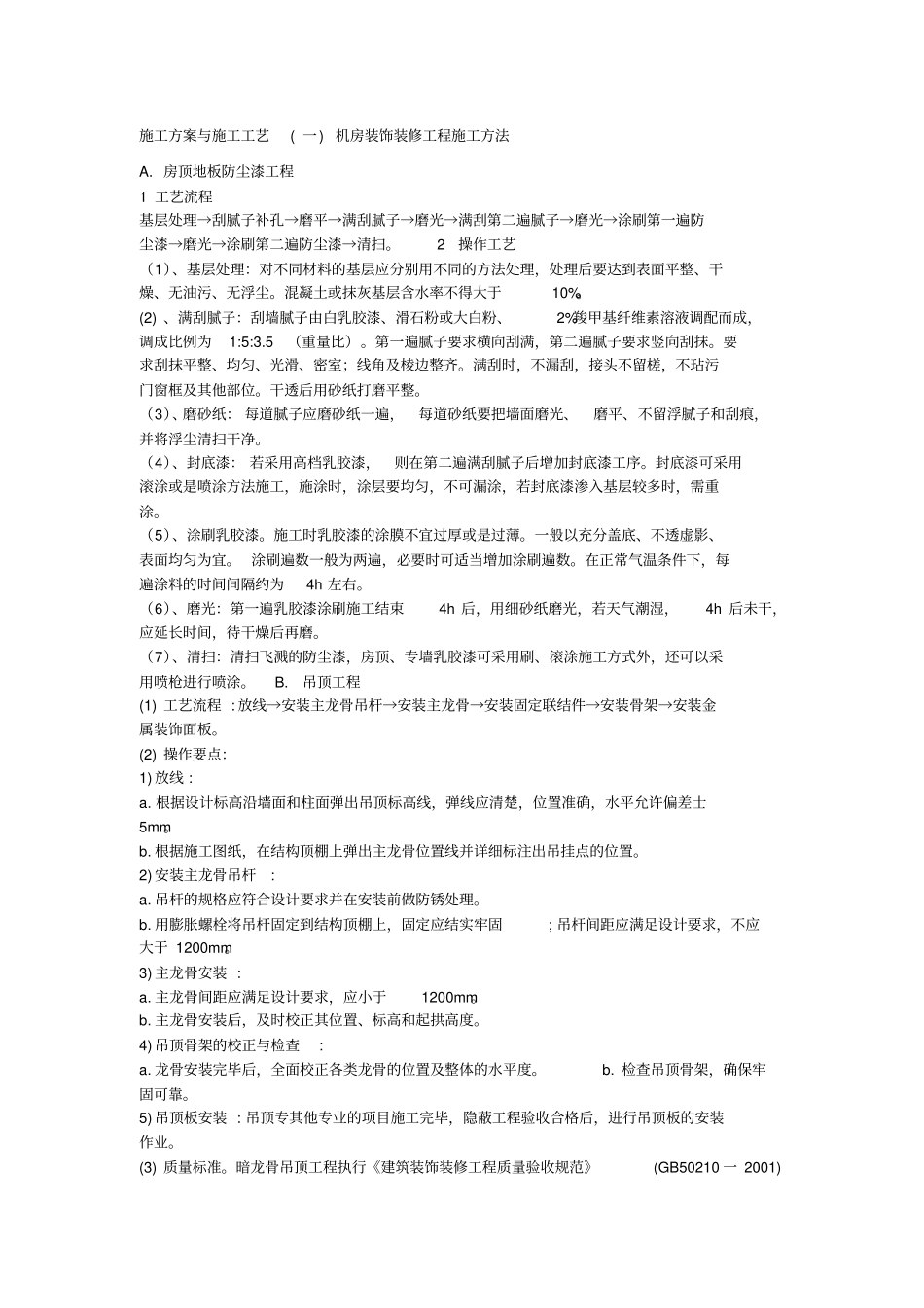

施工方案与施工工艺 ( 一) 机房装饰装修工程施工方法A. 房顶地板防尘漆工程1 工艺流程基层处理→刮腻子补孔→磨平→满刮腻子→磨光→满刮第二遍腻子→磨光→涂刷第一遍防尘漆→磨光→涂刷第二遍防尘漆→清扫。 2 操作工艺(1)、基层处理:对不同材料的基层应分别用不同的方法处理,处理后要达到表面平整、干燥、无油污、无浮尘。混凝土或抹灰基层含水率不得大于10%。(2) 、满刮腻子:刮墙腻子由白乳胶漆、滑石粉或大白粉、2%羧甲基纤维素溶液调配而成,调成比例为1:5:3.5(重量比)。第一遍腻子要求横向刮满,第二遍腻子要求竖向刮抹。要求刮抹平整、均匀、光滑、密室;线角及棱边整齐。满刮时,不漏刮,接头不留槎,不玷污门窗框及其他部位。干透后用砂纸打磨平整。(3)、磨砂纸: 每道腻子应磨砂纸一遍,每道砂纸要把墙面磨光、磨平、不留浮腻子和刮痕,并将浮尘清扫干净。(4)、封底漆: 若采用高档乳胶漆,则在第二遍满刮腻子后增加封底漆工序。封底漆可采用滚涂或是喷涂方法施工,施涂时,涂层要均匀,不可漏涂,若封底漆渗入基层较多时,需重涂。(5)、涂刷乳胶漆。施工时乳胶漆的涂膜不宜过厚或是过薄。一般以充分盖底、不透虚影、表面均匀为宜。 涂刷遍数一般为两遍,必要时可适当增加涂刷遍数。在正常气温条件下,每遍涂料的时间间隔约为4h 左右。(6)、磨光:第一遍乳胶漆涂刷施工结束4h 后,用细砂纸磨光,若天气潮湿,4h 后未干,应延长时间,待干燥后再磨。(7)、清扫:清扫飞溅的防尘漆,房顶、专墙乳胶漆可采用刷、滚涂施工方式外,还可以采用喷枪进行喷涂。 B. 吊顶工程(1) 工艺流程 : 放线→安装主龙骨吊杆→安装主龙骨→安装固定联结件→安装骨架→安装金属装饰面板。(2) 操作要点:1) 放线 : a. 根据设计标高沿墙面和柱面弹出吊顶标高线,弹线应清楚,位置准确,水平允许偏差士5mm。b. 根据施工图纸,在结构顶棚上弹出主龙骨位置线并详细标注出吊挂点的位置。2) 安装主龙骨吊杆: a. 吊杆的规格应符合设计要求并在安装前做防锈处理。b. 用膨胀螺栓将吊杆固定到结构顶棚上,固定应结实牢固; 吊杆间距应满足设计要求,不应大于 1200mm。3) 主龙骨安装 : a. 主龙骨间距应满足设计要求,应小于1200mm。b. 主龙骨安装后,及时校正其位置、标高和起拱高度。4) 吊顶骨架的校正与检查: a. 龙骨安装完毕后,全面校正各类龙骨的位置及整体的水平度。 b. 检查吊顶骨架,确保牢固可靠。5) ...
